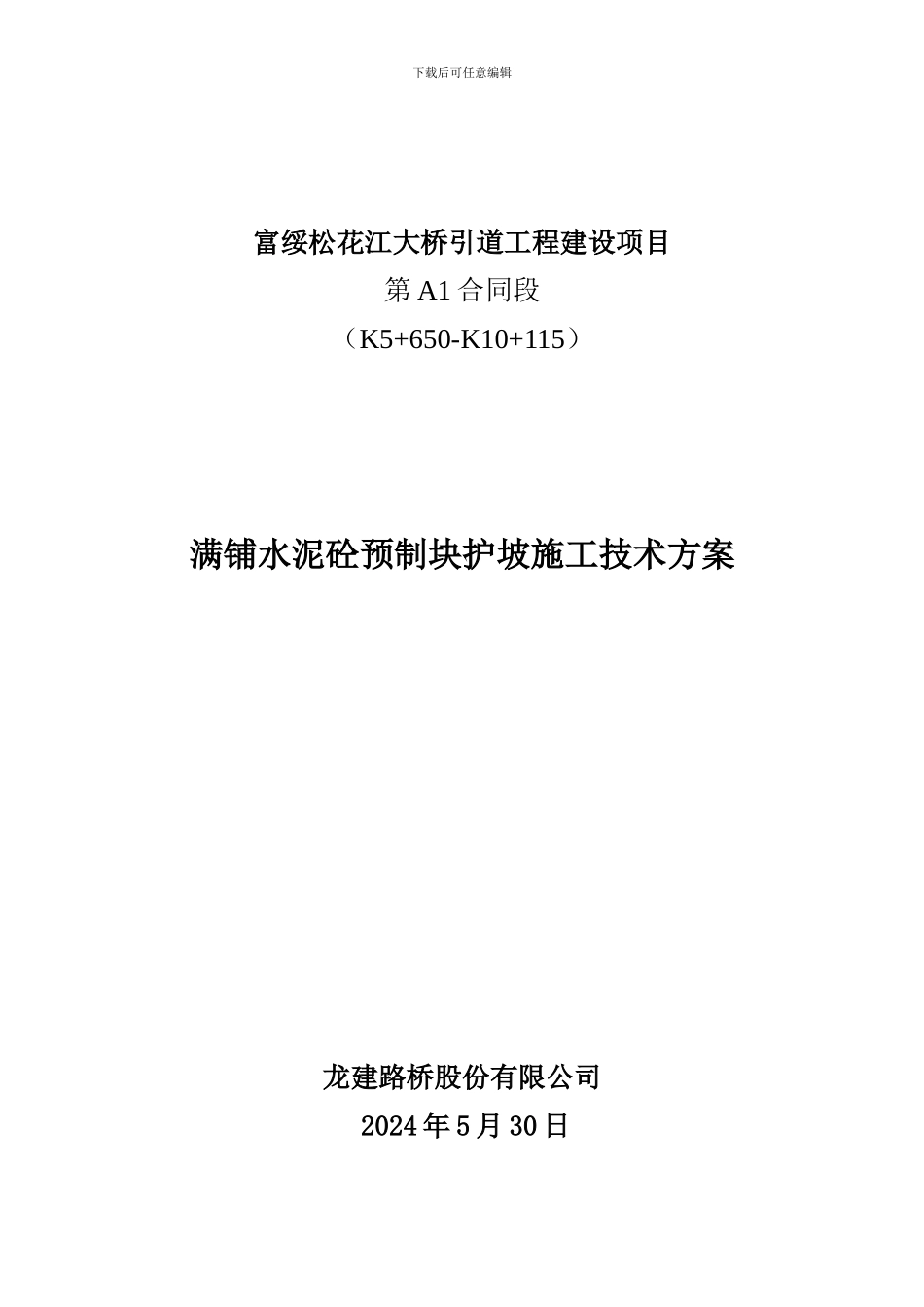

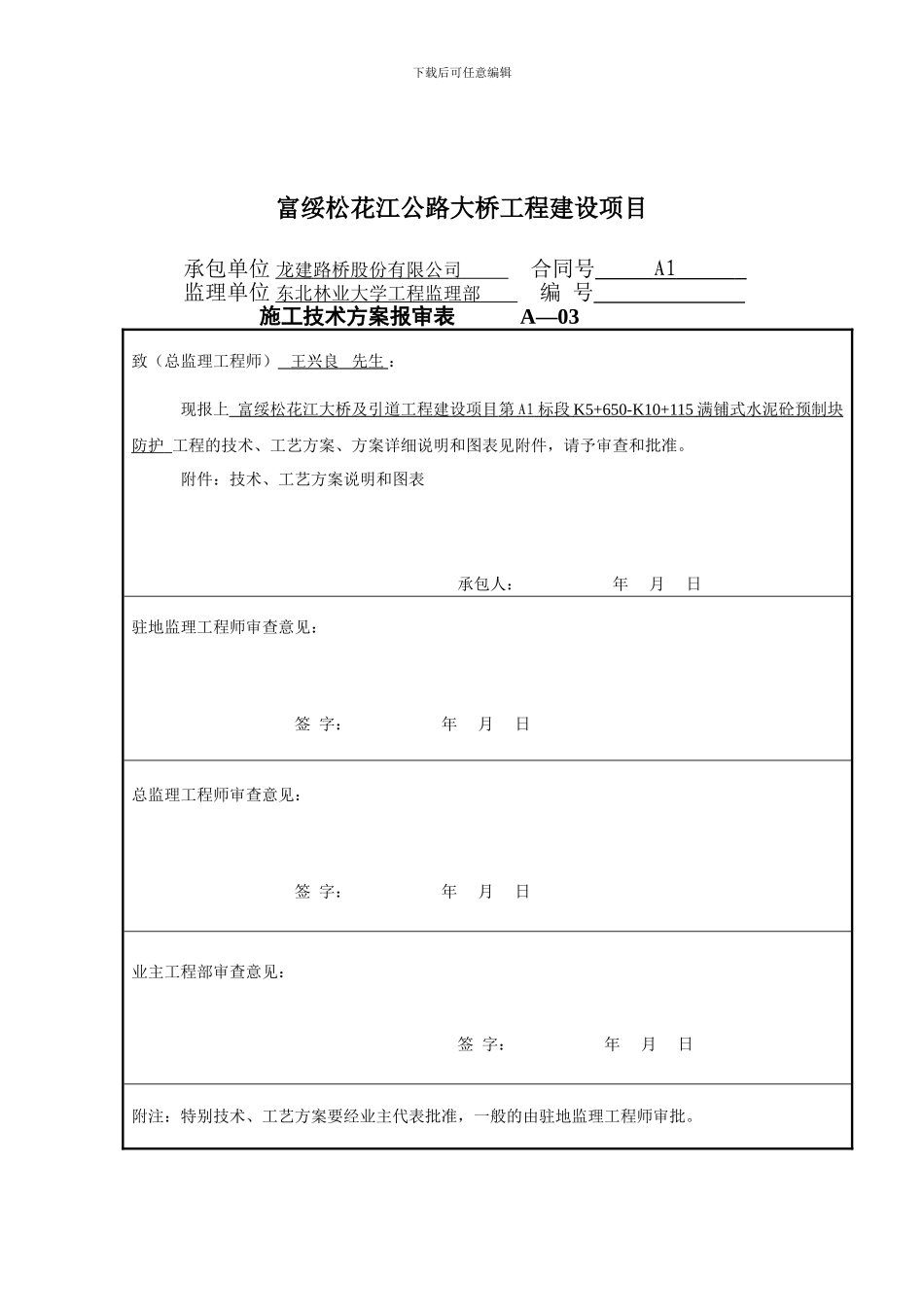

下载后可任意编辑富绥松花江大桥引道工程建设项目第 A1 合同段(K5+650-K10+115)满铺水泥砼预制块护坡施工技术方案龙建路桥股份有限公司2024 年 5 月 30 日下载后可任意编辑富绥松花江公路大桥工程建设项目承包单位 龙建路桥股份有限公司 合同号 A1 监理单位 东北林业大学工程监理部 编 号 施工技术方案报审表 A—03 致(总监理工程师) 王兴良 先生 : 现报上 富绥松花江大桥及引道工程建设项目 第 A1 标段 K5+650-K10+115 满铺式水泥砼预制块 防护 工程的技术、工艺方案、方案详细说明和图表见附件,请予审查和批准。附件:技术、工艺方案说明和图表承包人: 年 月 日驻地监理工程师审查意见: 签 字: 年 月 日总监理工程师审查意见: 签 字: 年 月 日业主工程部审查意见: 签 字: 年 月 日附注:特别技术、工艺方案要经业主代表批准,一般的由驻地监理工程师审批。下载后可任意编辑满铺水泥砼预制块护坡施工技术方案一、工程概述本合同段防护工程主要为 M7.5 级浆砌片石护坡护脚:10796m3,C20 水泥混凝土预制六棱块:13034m3。二、编制依据《富锦松花江公路大桥引道防护工程设计图》《公路工程质量检验评定标准 JTG F80/1—2024》三、施工组织安排我项目部选择富有经验和能力的优秀同志组成质检小组。着力做好施工前的准备工作,施工中加强现场管理,确保按期、按质、按量顺利完成。施工主要成员: 现场技术负责人:李新宇,负责全面的质量技术管理工作。施工负责人:周文天、王兴波,负责现场施工管理工作。并负责施工生产和安全管理工作及文明施工,贯彻执行质量标准。 试验员:张雪松,负责现场的试验工作。 测量员:卢立江,负责施工放线工作。1、技术准备:组织现场施工人员熟悉图纸及施工方法,做好技术和安全交底,保证各工种人员能够做到协调施工。2、试验准备:M7.5 砂浆配合比设计、C20、混凝土配合比设计经监理工程师验证;现场砂、石、水泥、水经试验监理工程师确认合格。3、现场准备:平整场地做为砂浆拌和场地。接通水源、电下载后可任意编辑源,合理布置,使现场井然有序,作到道路畅通。4、材料准备:Po42.5#普通硅酸盐水泥、中砂准备充足。5、机械设备准备:组织落实机械设备、工具的进场,设备开机前先经检查、调试,检查机械设备的运行情况,保证设备的完好、设备的配套设施齐备确定专人专机管理。配备:S350 滚筒搅拌机 1 台、砂浆运输车 3 台、0.3m3铲...
