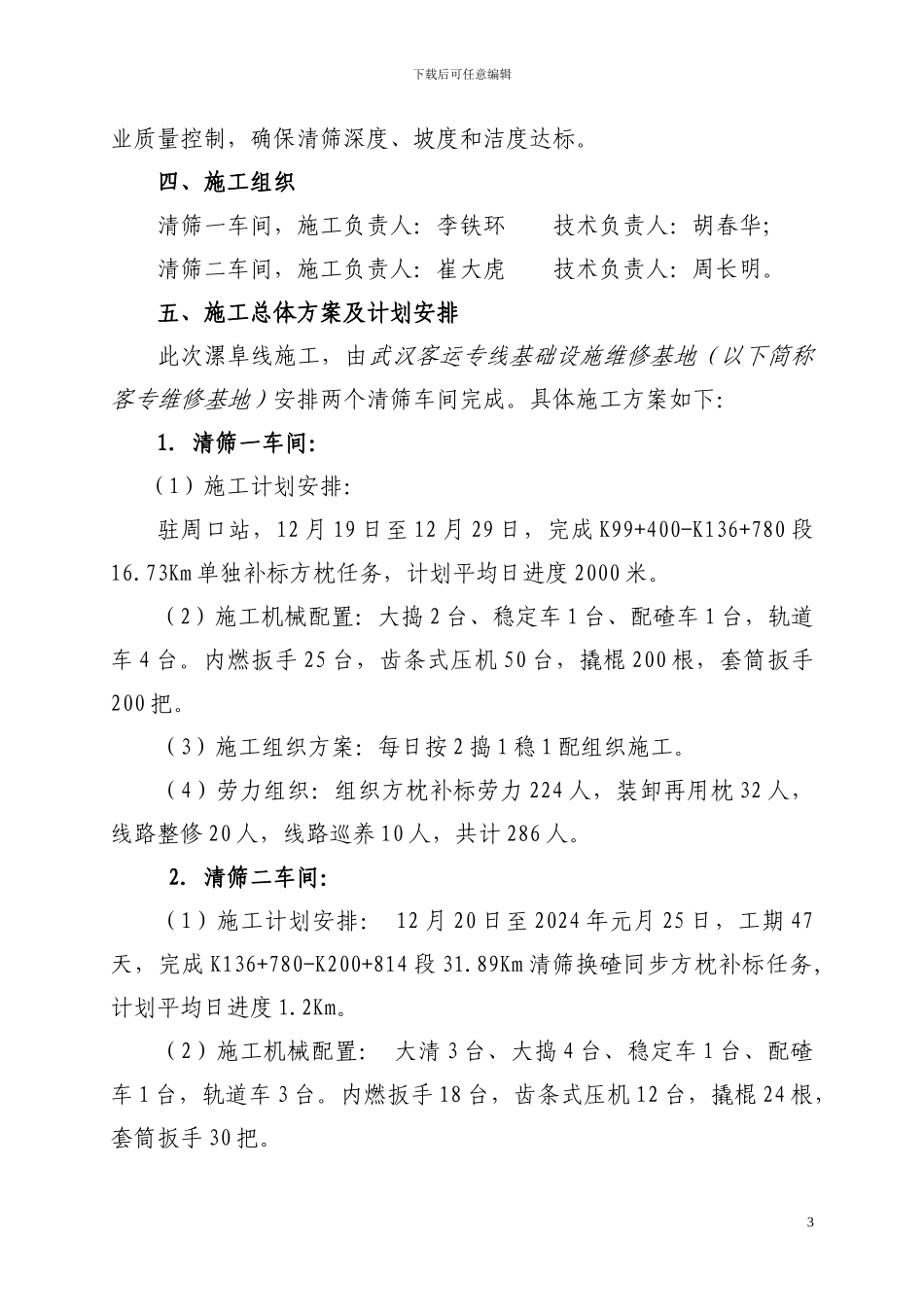

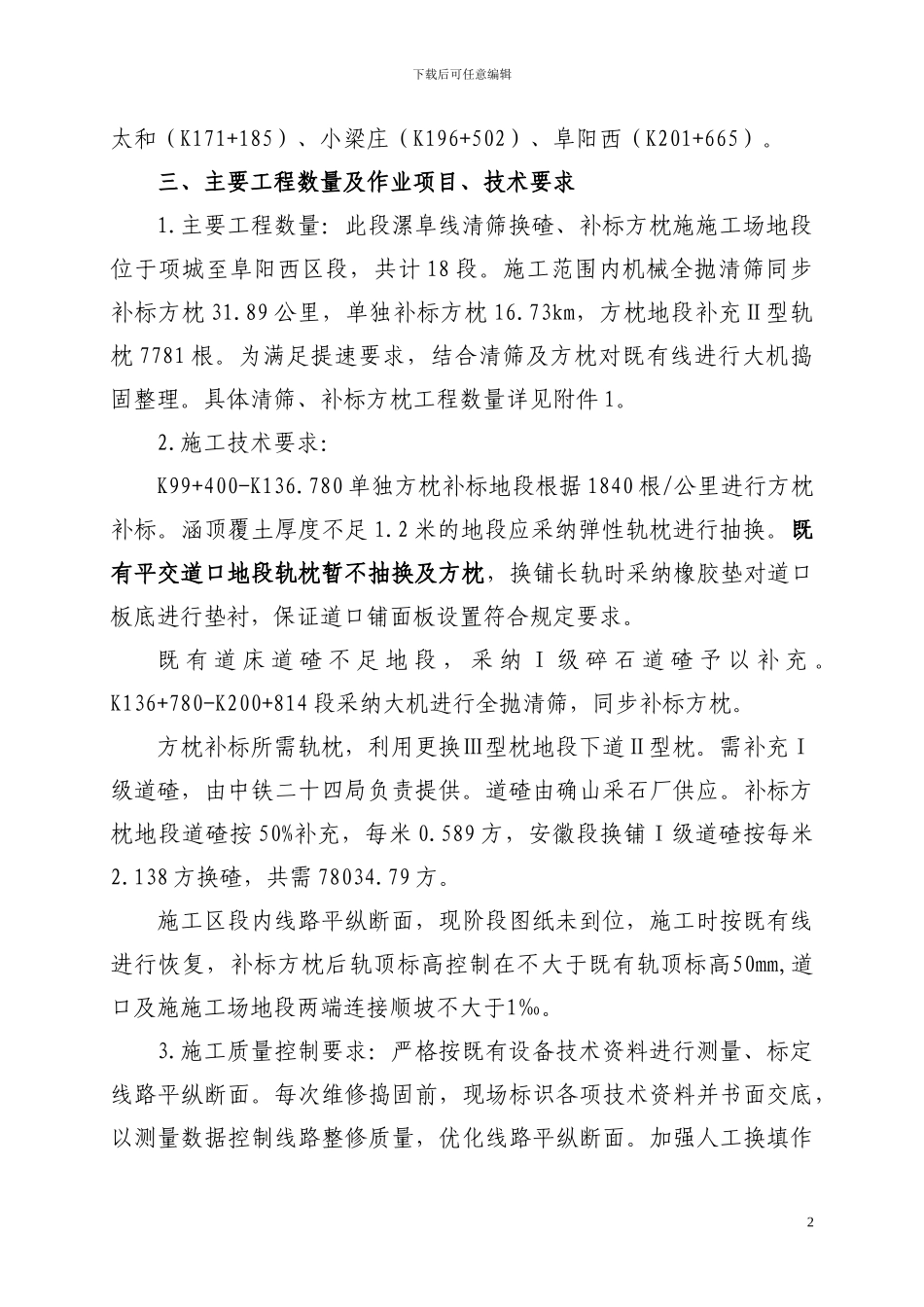

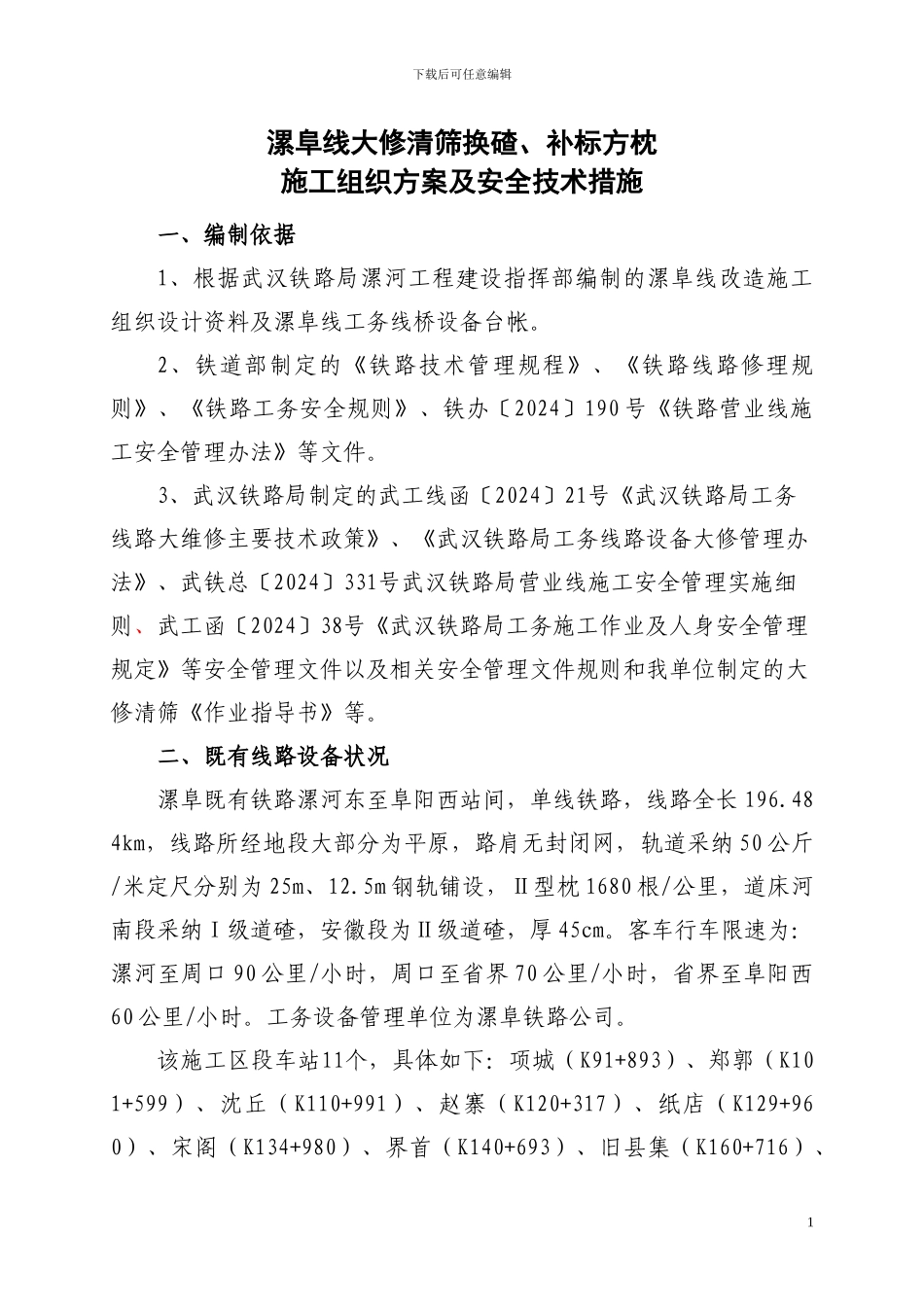

下载后可任意编辑漯阜线大修清筛换碴、补标方枕施工组织方案及安全技术措施一、编制依据1、根据武汉铁路局漯河工程建设指挥部编制的漯阜线改造施工组织设计资料及漯阜线工务线桥设备台帐。2、铁道部制定的《铁路技术管理规程》、《铁路线路修理规则》、《铁路工务安全规则》、铁办〔2024〕190 号《铁路营业线施工安全管理办法》等文件。3、武汉铁路局制定的武工线函〔2024〕21号《武汉铁路局工务线路大维修主要技术政策》、《武汉铁路局工务线路设备大修管理办法》、武铁总〔2024〕331号武汉铁路局营业线施工安全管理实施细则、武工函〔2024〕38号《武汉铁路局工务施工作业及人身安全管理规定》等安全管理文件以及相关安全管理文件规则和我单位制定的大修清筛《作业指导书》等。二、既有线路设备状况漯阜既有铁路漯河东至阜阳西站间,单线铁路,线路全长 196.484km,线路所经地段大部分为平原,路肩无封闭网,轨道采纳 50 公斤/米定尺分别为 25m、12.5m 钢轨铺设,Ⅱ型枕 1680 根/公里,道床河南段采纳Ⅰ级道碴,安徽段为Ⅱ级道碴,厚 45cm。客车行车限速为:漯河至周口 90 公里/小时,周口至省界 70 公里/小时,省界至阜阳西60 公里/小时。工务设备管理单位为漯阜铁路公司。该施工区段车站11个,具体如下:项城(K91+893)、郑郭(K101+599)、沈丘(K110+991)、赵寨(K120+317)、纸店(K129+960)、宋阁(K134+980)、界首(K140+693)、旧县集(K160+716)、1下载后可任意编辑太和(K171+185)、小梁庄(K196+502)、阜阳西(K201+665)。三、主要工程数量及作业项目、技术要求1.主要工程数量:此段漯阜线清筛换碴、补标方枕施施工场地段位于项城至阜阳西区段,共计 18 段。施工范围内机械全抛清筛同步补标方枕 31.89 公里,单独补标方枕 16.73km,方枕地段补充Ⅱ型轨枕 7781 根。为满足提速要求,结合清筛及方枕对既有线进行大机捣固整理。具体清筛、补标方枕工程数量详见附件 1。2.施工技术要求:K99+400-K136.780 单独方枕补标地段根据 1840 根/公里进行方枕补标。涵顶覆土厚度不足 1.2 米的地段应采纳弹性轨枕进行抽换。既有平交道口地段轨枕暂不抽换及方枕,换铺长轨时采纳橡胶垫对道口板底进行垫衬,保证道口铺面板设置符合规定要求。既 有 道 床 道 碴 不 足 地 段 , 采 纳 Ⅰ 级 碎 石 道 碴 予 以 补 充 。K136+780-K200+814 段采纳大机进行全抛清筛,同步补标方枕。方枕补标所...
