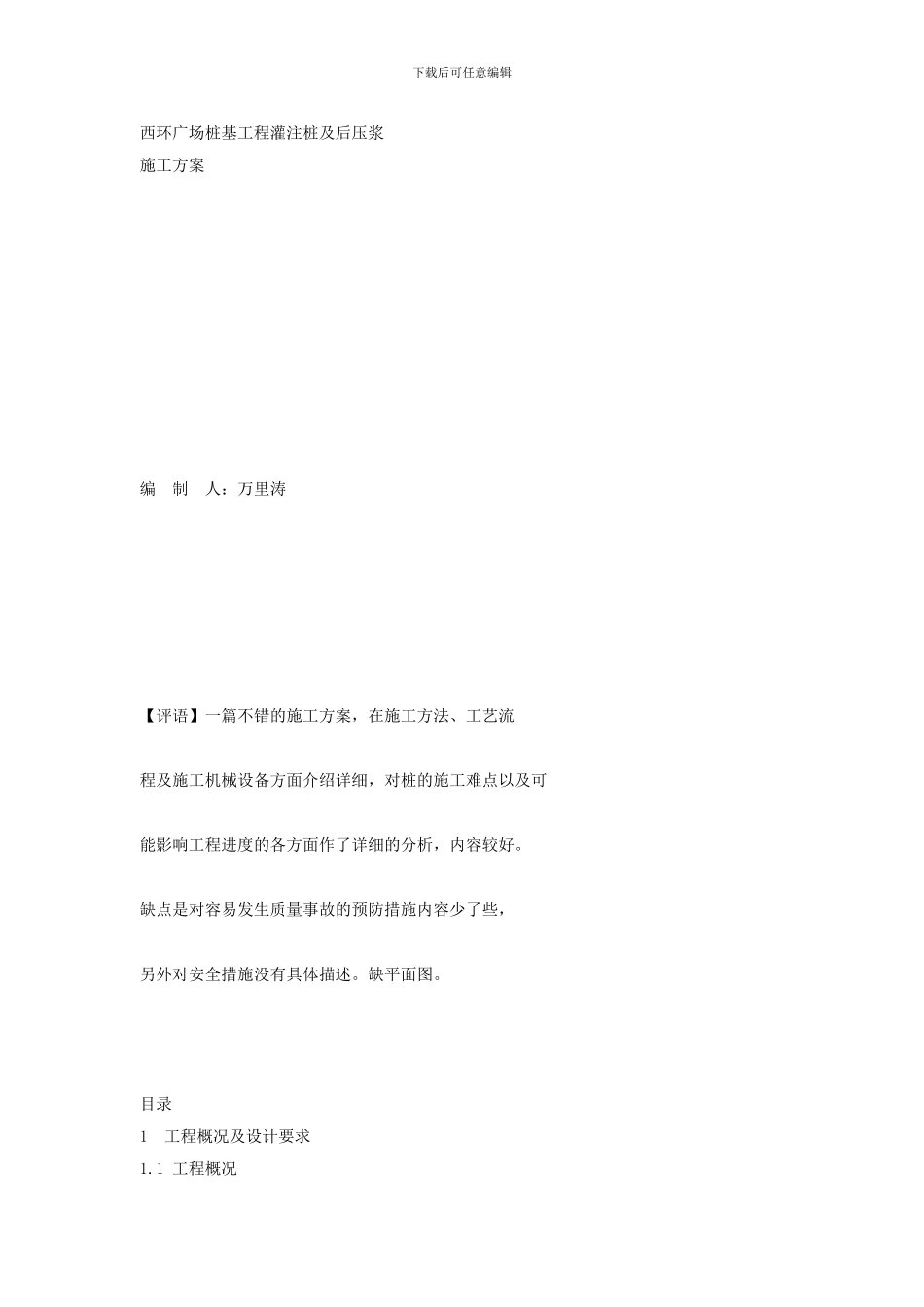

下载后可任意编辑西环广场桩基工程灌注桩及后压浆 施工方案 编 制 人:万里涛 【评语】一篇不错的施工方案,在施工方法、工艺流 程及施工机械设备方面介绍详细,对桩的施工难点以及可 能影响工程进度的各方面作了详细的分析,内容较好
缺点是对容易发生质量事故的预防措施内容少了些, 另外对安全措施没有具体描述

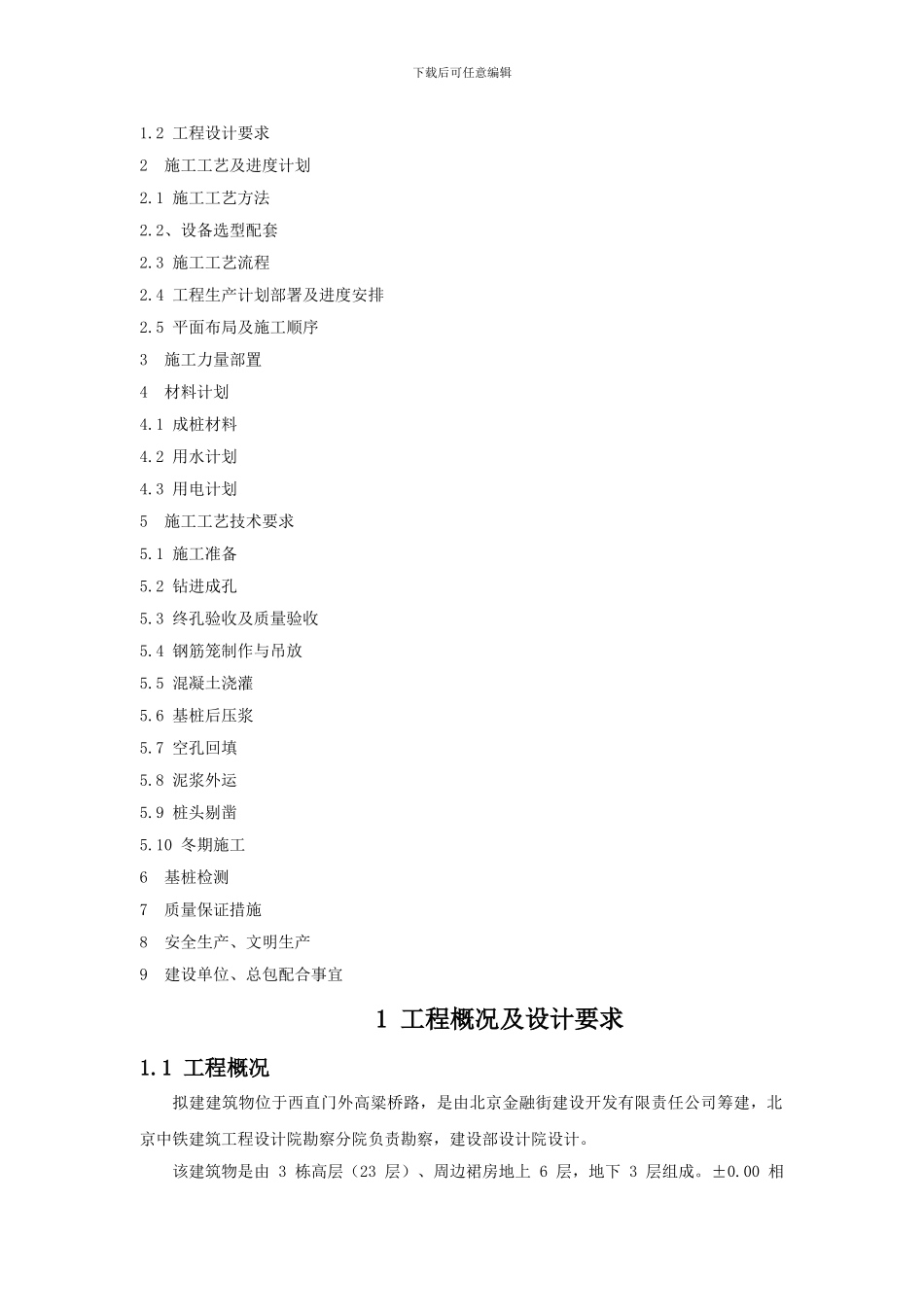

目录 1 工程概况及设计要求1
1 工程概况下载后可任意编辑1
2 工程设计要求2 施工工艺及进度计划2
1 施工工艺方法2
2、设备选型配套2
3 施工工艺流程2
4 工程生产计划部署及进度安排2
5 平面布局及施工顺序3 施工力量部置4 材料计划4
1 成桩材料4
2 用水计划4
3 用电计划5 施工工艺技术要求5
1 施工准备5
2 钻进成孔5
3 终孔验收及质量验收5
4 钢筋笼制作与吊放5
5 混凝土浇灌5
6 基桩后压浆5
7 空孔回填5
8 泥浆外运5
9 桩头剔凿5
10 冬期施工6 基桩检测7 质量保证措施8 安全生产、文明生产9 建设单位、总包配合事宜1 工程概况及设计要求 1
1 工程概况 拟建建筑物位于西直门外高粱桥路,是由北京金融街建设开发有限责任公司筹建,北京中铁建筑工程设计院勘察分院负责勘察,建设部设计院设计
该建筑物是由 3 栋高层(23 层)、周边裙房地上 6 层,地下 3 层组成
00 相下载后可任意编辑当于绝对标高 50
25m,基础底板下皮标高约-16
高层及裙房部分均采纳后压浆泥浆护壁钻孔灌注桩基础
为选择合理的桩基设计参数,先期已进行了 8 组试验桩施工和检测

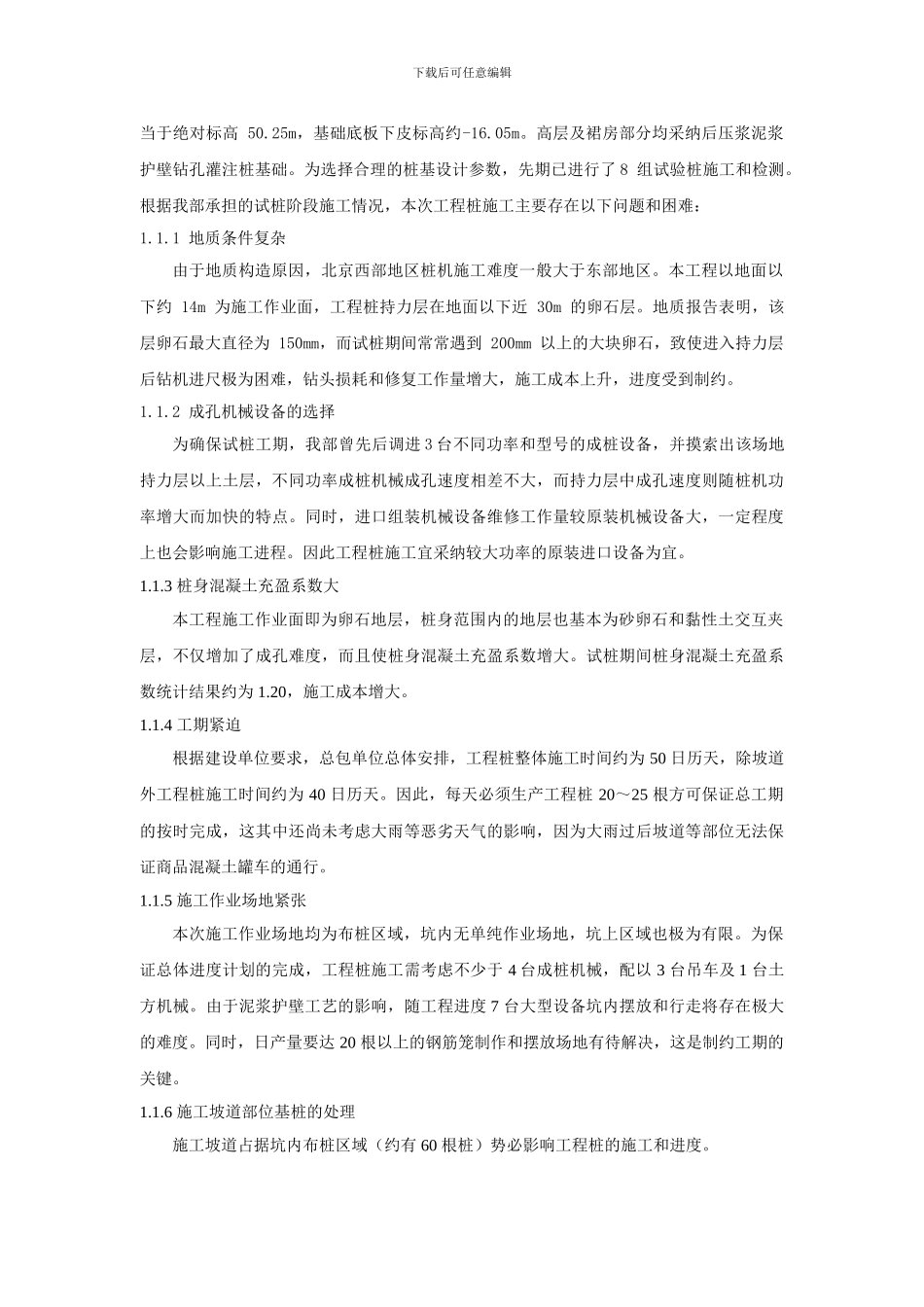

根据我部承担的试桩阶段施工情况,本次工程桩施工主要存在以下问题和困难: 1
1 地质条件复杂 由于地质构造原因,北京西部地区桩机施工难度一般大于东部地区
本工程以地面以下约 14m 为施工作业面,工程桩持力层在地面以下近 30m 的卵石层
