下载后可任意编辑烟囱基础施工说明:本作业指导书适用范围为环形烟囱基础施工,参考一台 1000MW 机组工程

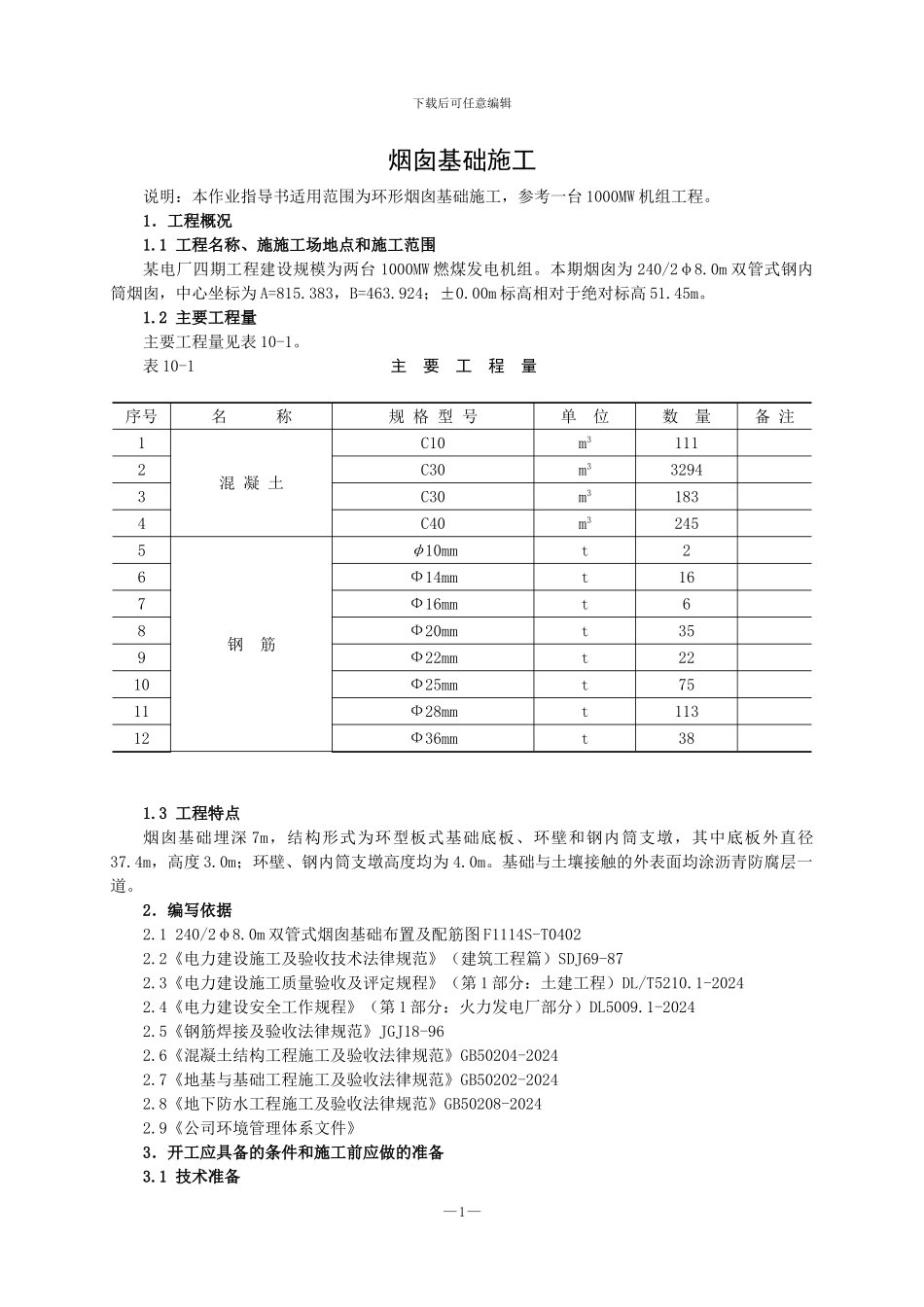

1.工程概况1
1 工程名称、施施工场地点和施工范围某电厂四期工程建设规模为两台 1000MW 燃煤发电机组
本期烟囱为 240/2φ8
0m 双管式钢内筒烟囱,中心坐标为 A=815
383,B=463
924;±0
00m 标高相对于绝对标高 51

2 主要工程量主要工程量见表 10-1

表 10-1 主 要 工 程 量序号名 称规 格 型 号单 位数 量备 注1混 凝 土C10m31112C30m332943C30m31834C40m32455钢 筋φ10mmt26Ф14mmt167Ф16mmt68Ф20mmt359Ф22mmt2210Ф25mmt7511Ф28mmt11312Ф36mmt381
3 工程特点烟囱基础埋深 7m,结构形式为环型板式基础底板、环壁和钢内筒支墩,其中底板外直径37
4m,高度 3
0m;环壁、钢内筒支墩高度均为 4
基础与土壤接触的外表面均涂沥青防腐层一道
2.编写依据2
1 240/2φ8
0m 双管式烟囱基础布置及配筋图 F1114S-T0402 2
2《电力建设施工及验收技术法律规范》(建筑工程篇)SDJ69-872
3《电力建设施工质量验收及评定规程》(第 1 部分:土建工程)DL/T5210
1-20242
4《电力建设安全工作规程》(第 1 部分:火力发电厂部分)DL5009
1-20242
5《钢筋焊接及验收法律规范》JGJ18-962
6《混凝土结构工程施工及验收法律规范》GB50204-2024 2
7《地基与基础工程施工及验收法律规范》GB50202-20242
8《地下防水工程施工及验收法律规范》GB50208-20242
9《公司环境管理体系文件》3.开工应具备的条件和施工前应做的准备3
