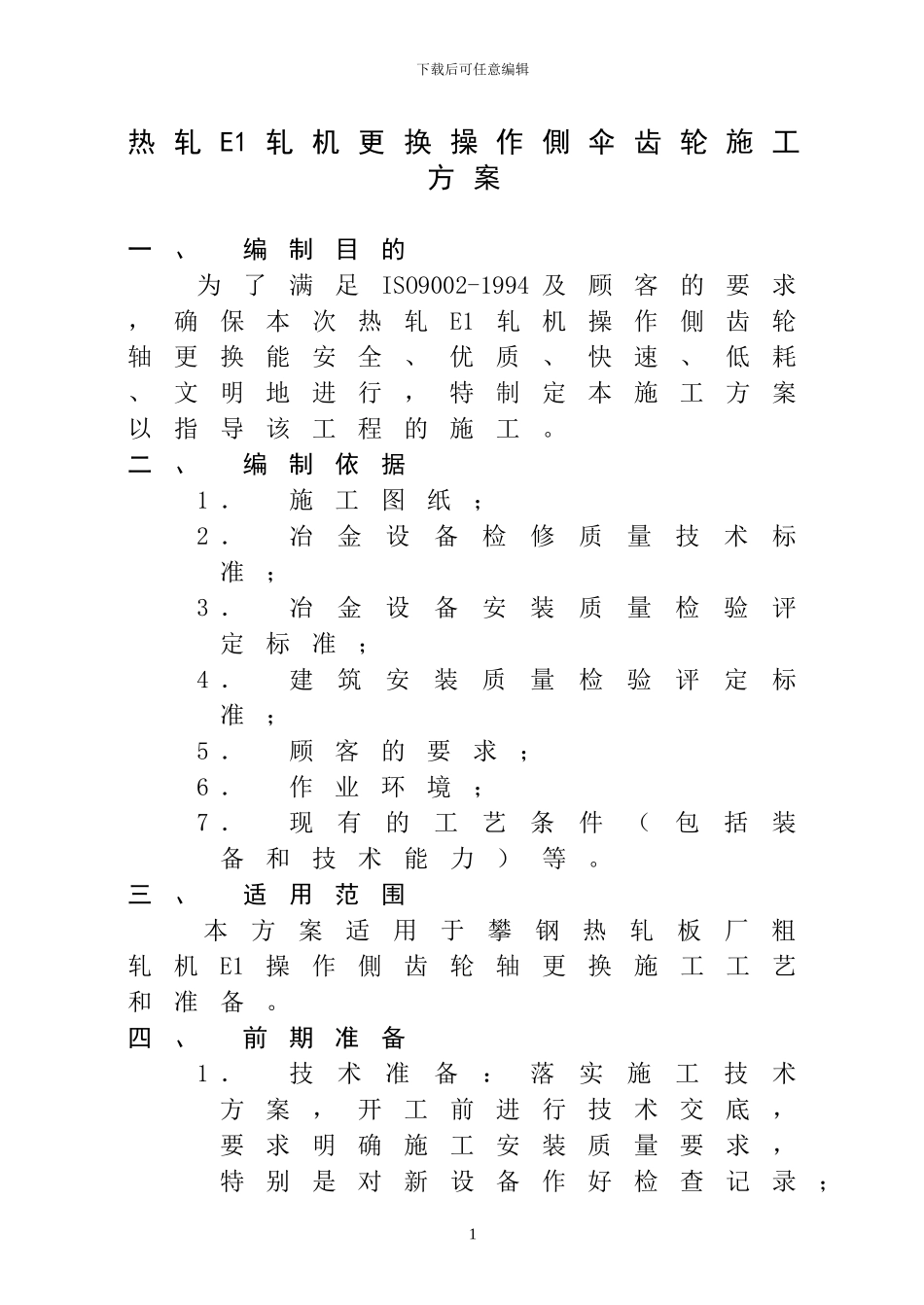

下载后可任意编辑热 轧 E1 轧 机 更 换 操 作 側 伞 齿 轮 施 工方 案一、编制目的 为了满足ISO9002-1994 及顾客的要求,确保本次热轧E1轧机操作側齿轮轴更换能安全、优质、快速、低耗、文明地进行,特制定本施工方案以指导该工程的施工
二、编制依据1 .施工图纸;2 .冶金设备检修质量技术标准;3 .冶金设备安装质量检验评定标准;4 .建筑安装质量检验评定标准;5 .顾客的要求;6 .作业环境;7 .现有的工艺条件(包括装备和技术能力)等
三、适用范围 本方案适用于攀钢热轧板厂粗轧机E1操作側齿轮轴更换施工工艺和准备

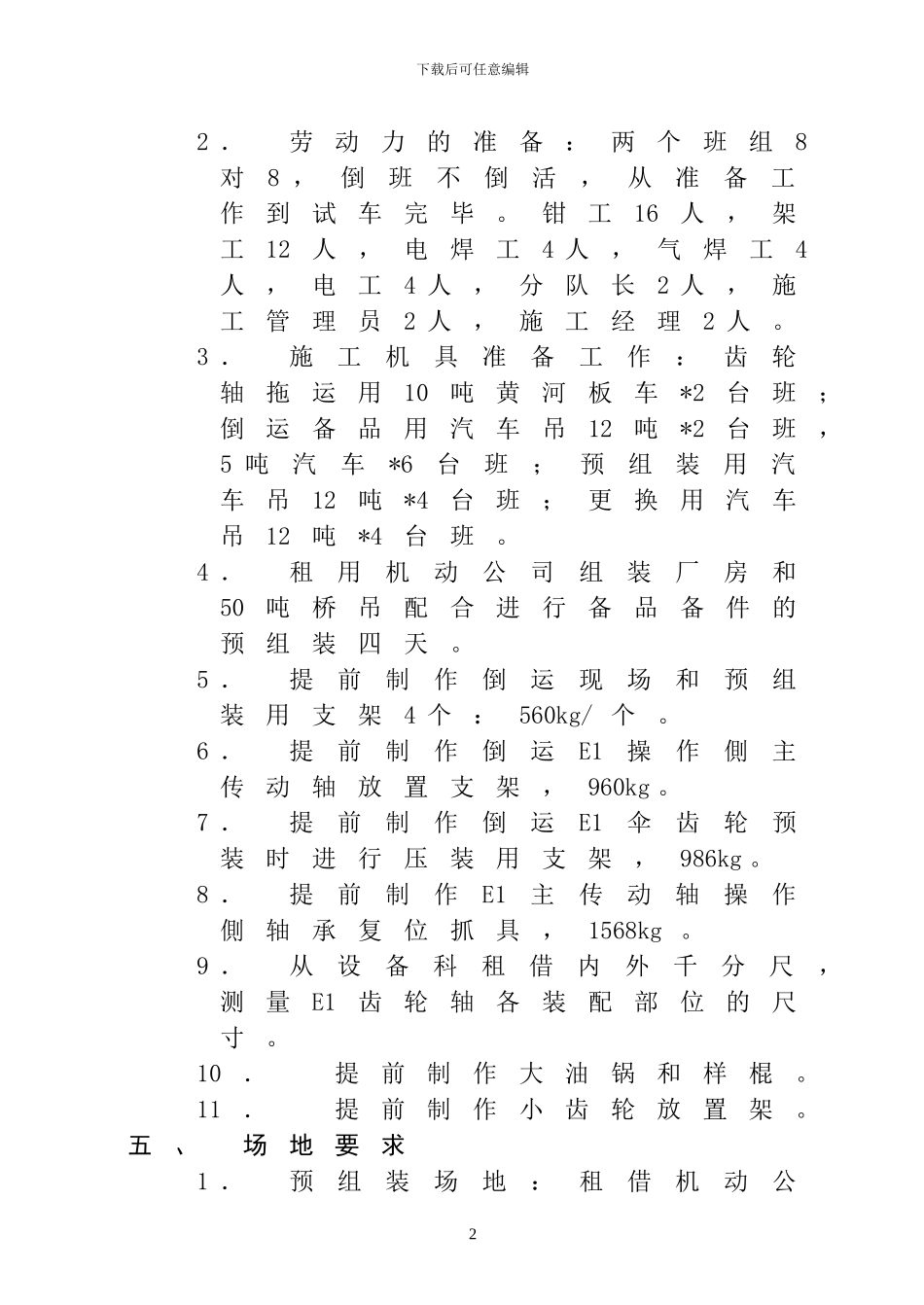

四、前期准备1 .技术准备:落实施工技术方案,开工前进行技术交底,要求明确施工安装质量要求,特别是对新设备作好检查记录;1下载后可任意编辑2 .劳动力的准备:两个班组8对8 ,倒班不倒活,从准备工作到试车完毕
钳工16人,架工12人,电焊工4 人,气焊工4人,电工4 人,分队长2 人,施工管理员2 人,施工经理2 人
3 .施工机具准备工作:齿轮轴拖运用10吨黄河板车*2台班;倒运备品用汽车吊12吨*2台班,5 吨汽车*6台班;预组装用汽车吊12吨*4台班;更换用汽车吊12吨*4台班
4 .租用机动公司组装厂房和50吨桥吊配合进行备品备件的预组装四天
5 .提前制作倒运现场和预组装用支架4 个:560kg/ 个
6 .提前制作倒运E1操作側主传动轴放置支架,960kg
7 .提前制作倒运E1伞齿轮预装时进行压装用支架,986kg
8 .提前制作E1主传动轴操作側轴承复位抓具,1568kg
9 .从设备科租借内外千分尺,测量E1齿轮轴各装配部位的尺寸
10.提前制作大油锅和样棍
11.提前制作小齿轮放置架

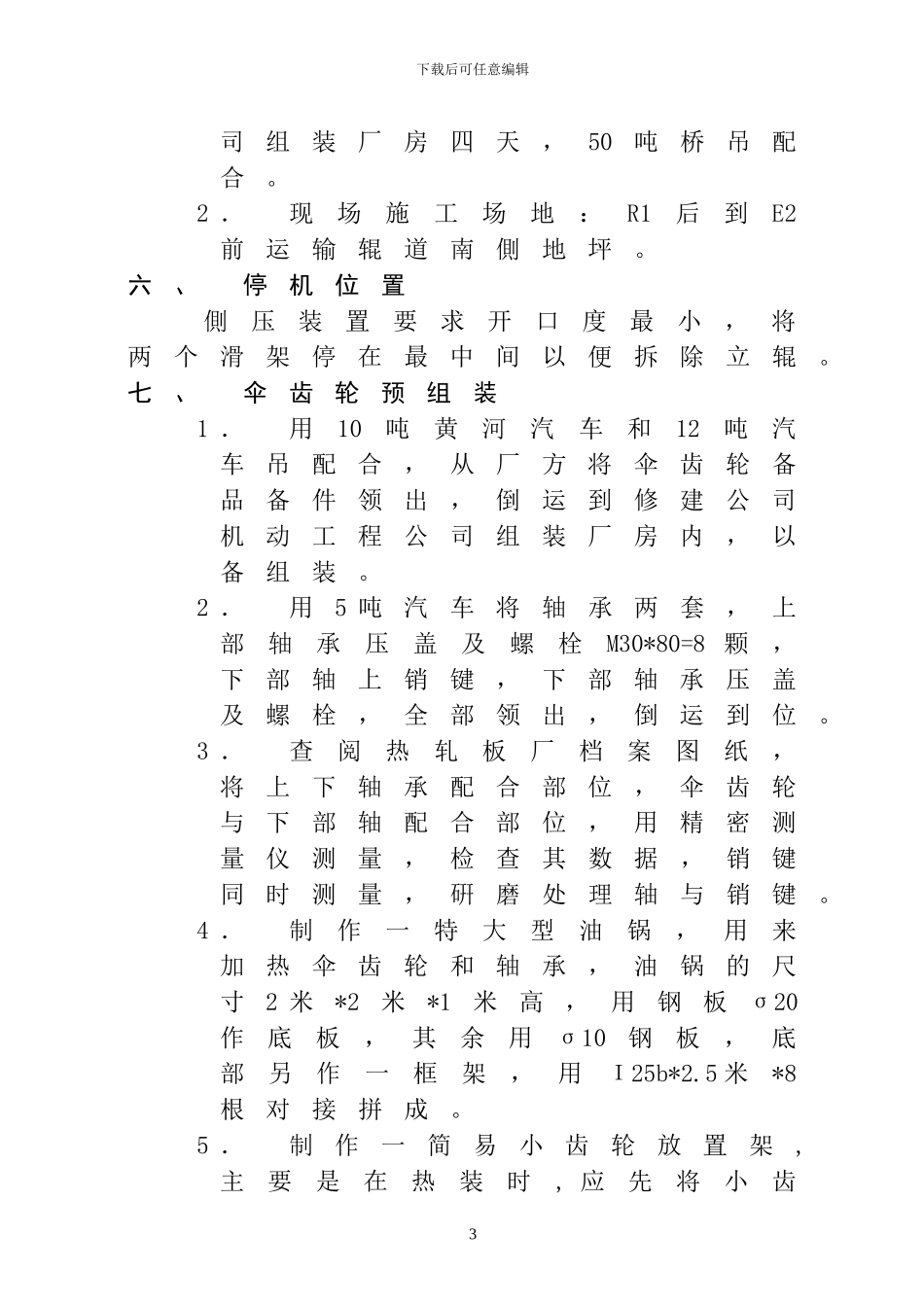

五、场地要求1 .预组装场地:租借机动公2下载后可任意编辑司组装厂房四天,50吨桥吊配合
2 .现场施工场地:R1后到E2前运输辊道南
