下载后可任意编辑中铁十八局集团第五工程有限公司国高网乐山至雅安段公路 TJ3 标项目经理部LK8+355
5 燕岗大桥桥盖梁施工方案编制: 审核: 日期:LK8+355
5 燕岗大桥盖梁抱箍法施工方案一、 工程概况燕岗大桥(LK8+355
5) 位于峨眉山市燕岗火车站附近,为跨越既有 成 昆 铁 路 和 成 昆 新 线 而 设 , 路 线 与 铁 路 交 叉 桩 号 分 别 为K159+070(既有成昆铁路)和 DK113+050(成昆新双线);中心里程为 LK8+355
5,桥梁上部结构采纳 19×20 米小箱梁+1×50 米 T 梁+4×20 米小箱梁+1×50 米 T 梁+15×20 米小箱梁
起点桥台与止点均采纳肋板式桥台,桥墩为柱式桥墩,钻孔灌注桩基础
其中19#、20#墩柱跨越既有成昆铁路,轨顶距梁底 10
47 米,19#墩柱在既有线的坡脚上,24#、25#墩柱跨越成昆新线,轨顶距梁底 8
本桥共有盖梁 64 个,均为现浇盖梁,C30 混凝土 2489
二、 施工准备下载后可任意编辑1、技术准备建立健全现场施工管理制度,做好技术及安全交底,组织现场技术和施工人员熟悉图纸及施工方法,高空作业人员施工前做好上岗培训
同时项目部将派出精干管理人员全程监控施工过程,进场人员详见附表一《进场管理人员表》
2、材料准备进场水泥、砂、碎石、钢筋使用经过业主及监理认可的厂商供料,并对其进行现场抽检;混凝土施工配合比已确定并报送监理工程审批
3、机械设备准备落实盖梁施工所需的机械设备、工具进场,并对进场机械设备、工具进行运行调试,保证设备正常运行
进场设备详见附表二《进场机械设备数量表》

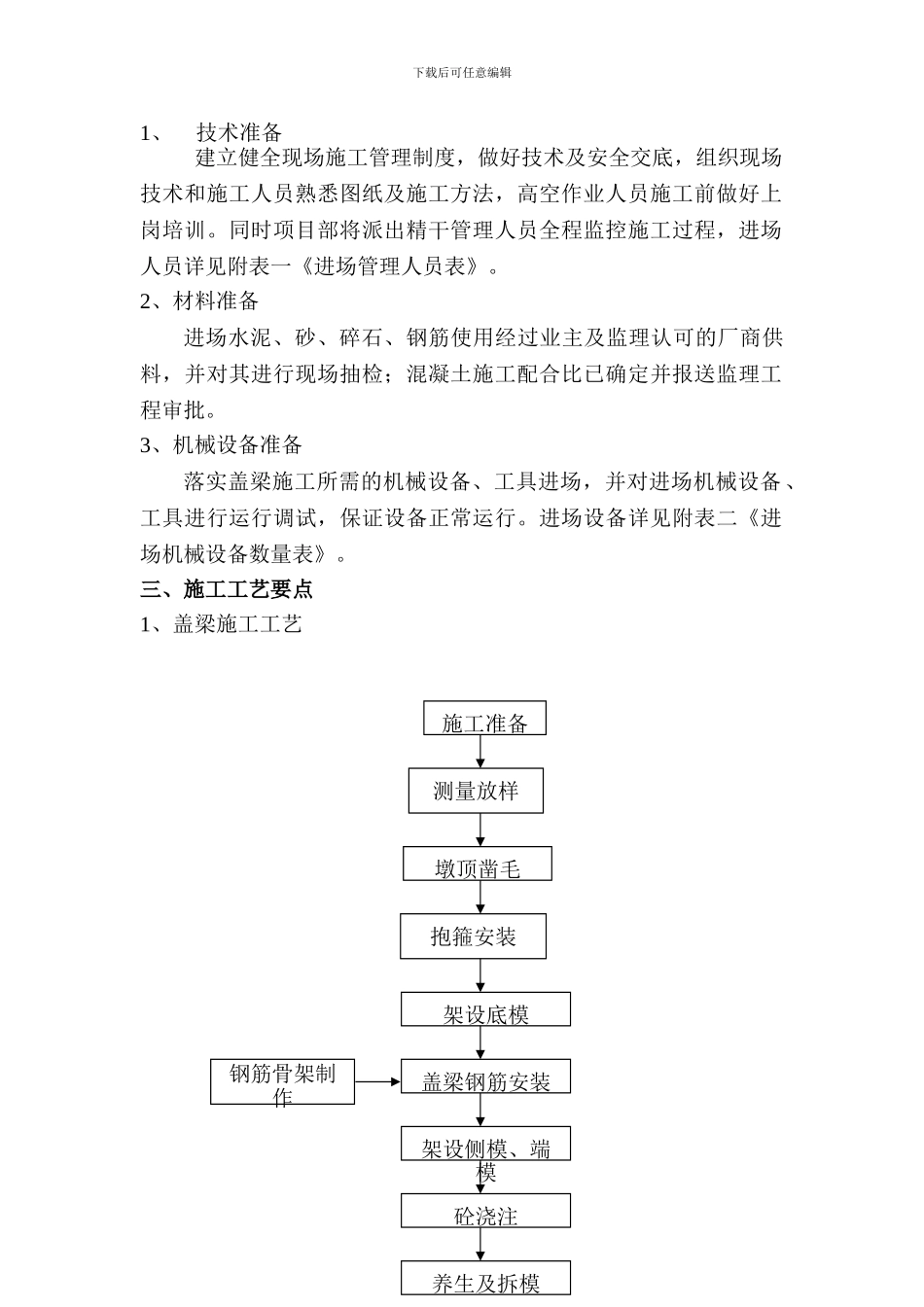

三、施工工艺要点1、盖梁施工工艺施工准备测量放样墩顶凿毛抱箍安装架设底模盖梁钢筋安装架设侧模、端模砼浇注养生及拆模钢筋骨架制作下载后可任意编辑2、测量放样 在盖梁施工前,使用
