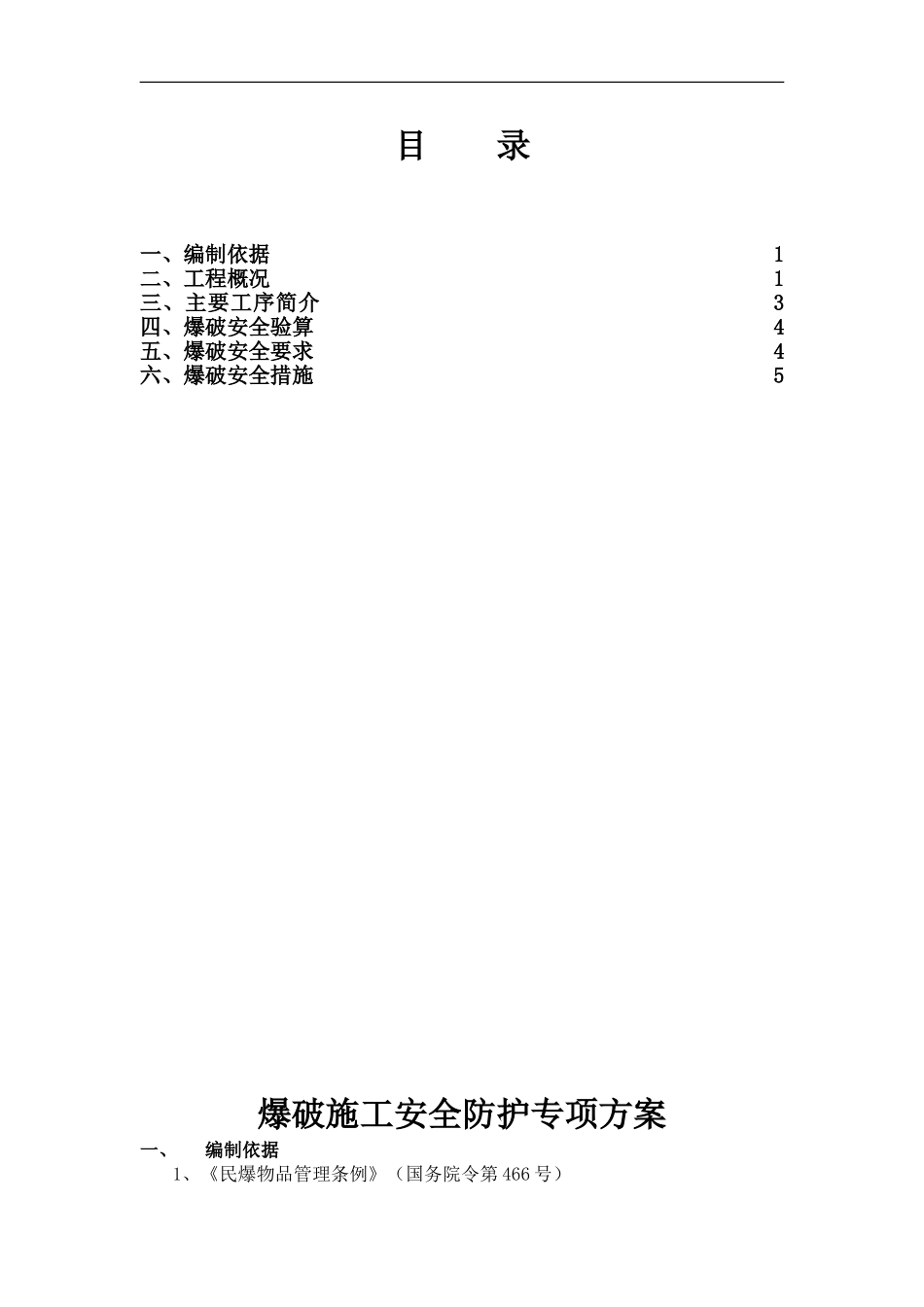

目 录一、编制依据1二、工程概况1三、主要工序简介3四、爆破安全验算4五、爆破安全要求4六、爆破安全措施 5爆破施工安全防护专项方案一、编制依据1、《民爆物品管理条例》(国务院令第 466 号)下载后可任意编辑2、《爆破安全规程》(GB6722-2024)3、《施工安全标准法律规范》(JTJ076-95)4、《公路工程施工安全技术规程》二、工程概况本标段桥梁施工主要施工工序有: 下部施工的桩基钻孔或人工挖孔、桩基、承台、系梁浇注砼工序、胁板、盖梁(台幅)的浇注安装;上部施工的梁(预制、安装)、桥面铺筑、防撞墙安装等主要施工工序
三、主要工序简介基坑爆破采纳以深空台阶爆破为主,临近边坡地带采纳浅孔爆破,边坡采纳欲裂爆破方案,以上爆破均采纳电雷管起爆炸材用乳化炸药
主要工序如下:1、 开凿台阶作业面人工清楚地表杂物和覆盖土层,用小型爆破形成台阶作业面
2、 布孔根据《爆破设计方案》放出开挖轮廓线、各炮孔位,予以标号并插入木牌逐孔写明孔深、孔径、及到大小
3、 钻孔按爆破设计的位置方向、角度风枪钻孔,先慢后快
钻孔过程中,严防卡钻、超钻、漏钻和错钻,并留意地质情况变化情况,遇到夹层或与表面石质有明显不同时应及时与技术人员讨论处理,调整孔位和孔网参数
应检查炮孔有无堵控,卡控现象,以及炮孔的孔位、间距、深度、角度、是否与设计相符
对孔口岩石破裂不稳定的,进行维护,避开孔口形成喇叭状
钻孔结束后应封盖孔口或设立标志
4、 装药装药前,要认真检查炮孔的情况,清楚孔内积水、杂物
装药过程中应严格控制药量,把炸药按每孔设计药量分好,边装药边测量,以确保药量符合设计要求
5、 炮孔堵塞炸药安放后应立即进行堵塞,深空爆破孔口堵塞长度一般为 3
5 米,欲裂爆破应为 1-1
5 米,缓冲孔和常规孔一般长度为 0
堵塞材料采纳炮泥和盐粉,应用木或竹制炮棍分层亚金捣实,每层以 10
