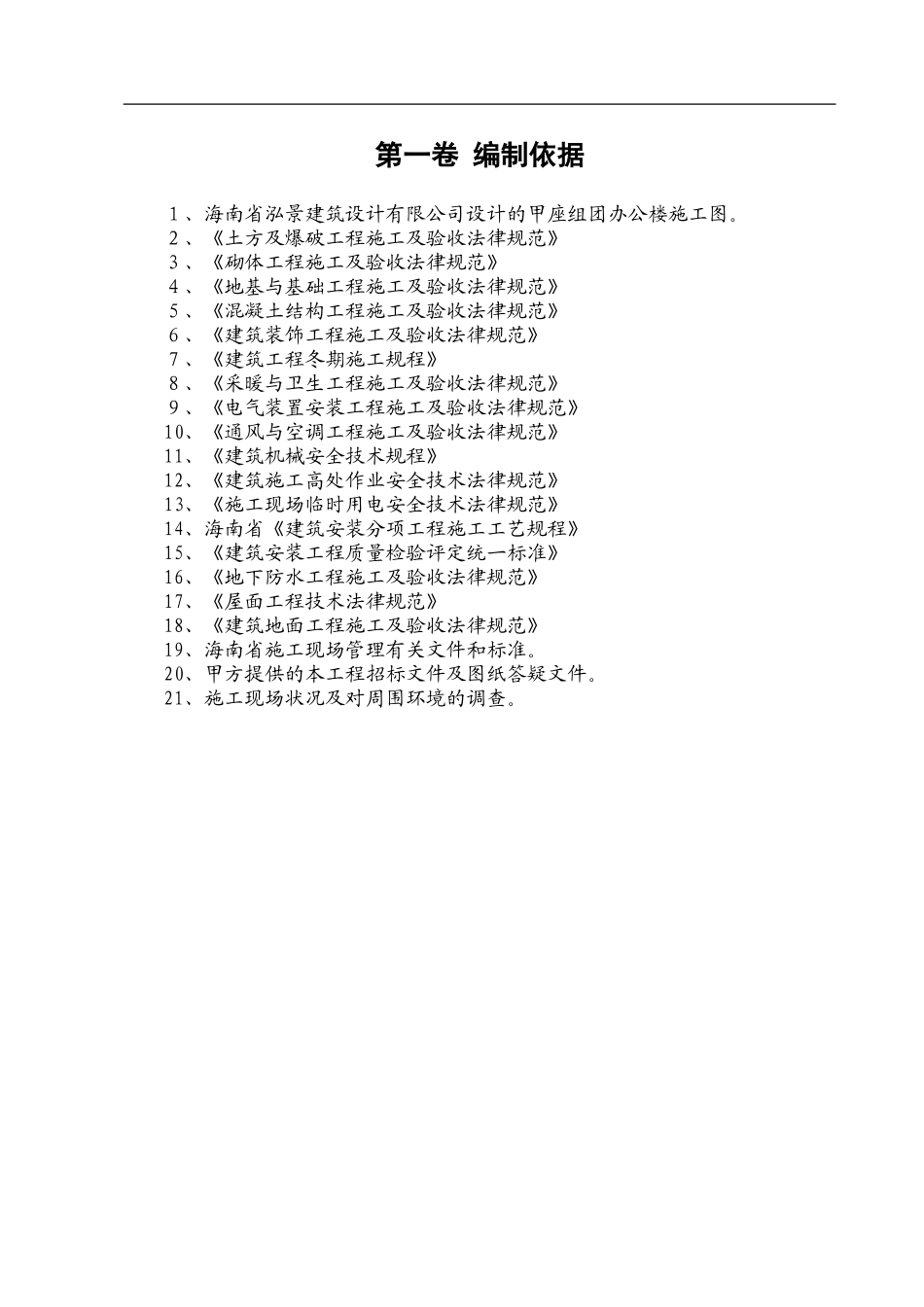

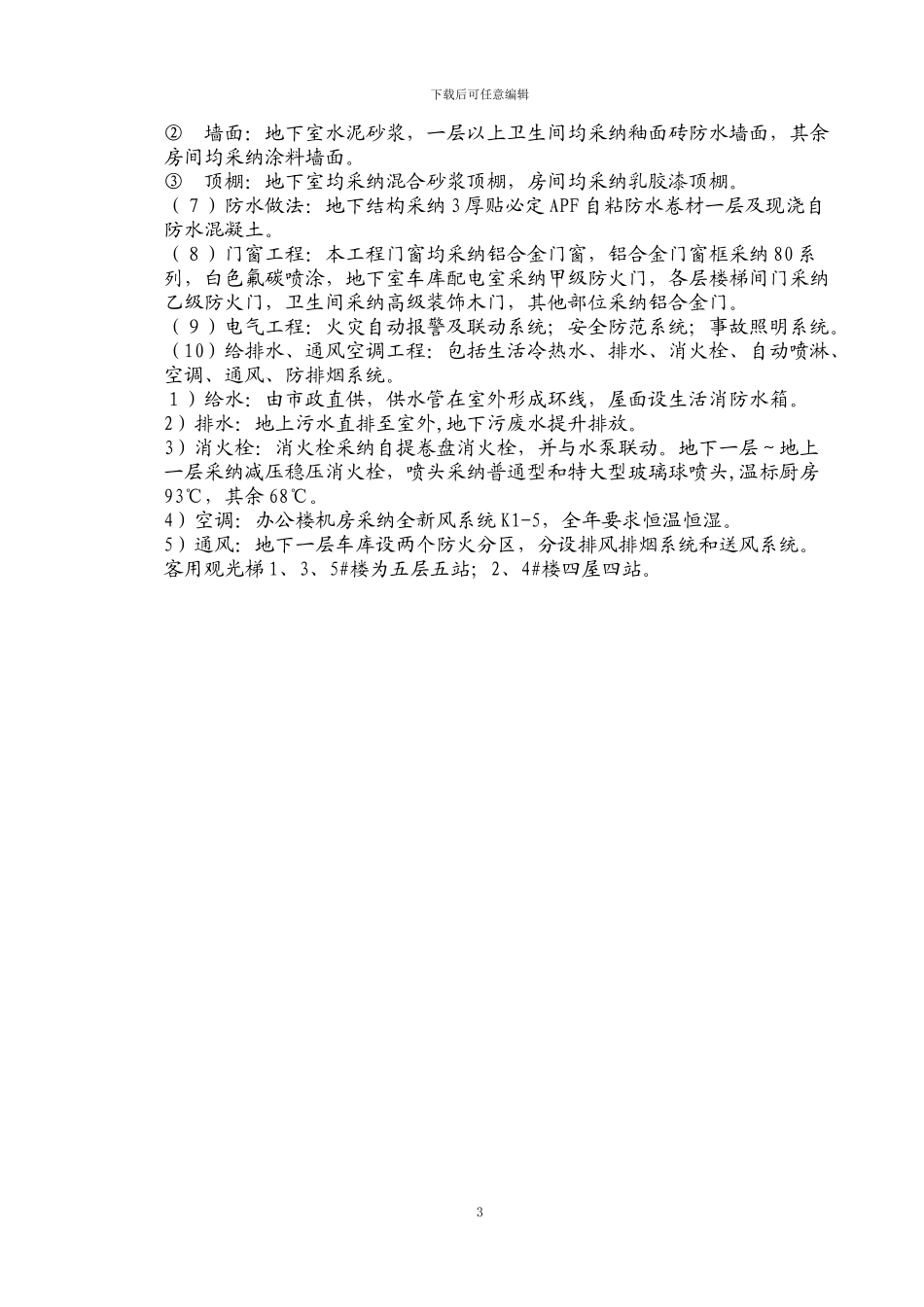

第一卷 编制依据1、海南省泓景建筑设计有限公司设计的甲座组团办公楼施工图。2、《土方及爆破工程施工及验收法律规范》3、《砌体工程施工及验收法律规范》4、《地基与基础工程施工及验收法律规范》5、《混凝土结构工程施工及验收法律规范》6、《建筑装饰工程施工及验收法律规范》7、《建筑工程冬期施工规程》8、《采暖与卫生工程施工及验收法律规范》9、《电气装置安装工程施工及验收法律规范》10、《通风与空调工程施工及验收法律规范》11、《建筑机械安全技术规程》12、《建筑施工高处作业安全技术法律规范》13、《施工现场临时用电安全技术法律规范》14、海南省《建筑安装分项工程施工工艺规程》15、《建筑安装工程质量检验评定统一标准》16、《地下防水工程施工及验收法律规范》17、《屋面工程技术法律规范》18、《建筑地面工程施工及验收法律规范》19、海南省施工现场管理有关文件和标准。20、甲方提供的本工程招标文件及图纸答疑文件。21、施工现场状况及对周围环境的调查。下载后可任意编辑第二卷 工程概况1、工程名称:甲座组团办公楼。2、工程地点:海南省澄迈县老城开发区3、建筑地区特点:(1)该工程±0.000 标高相当于绝对标高 32.60 m。(2)地下水位标高为:-15.00 m。(3)施工用地情况:场地面积为:3935 m2,建筑面积为:地上 8787 m2 ,地下;3935 m2(4)该工程为于老城开发区南二环北侧。4、工程概况:本次投标范围为:土建、给排水、采暖、通风、电力、照明、综合布线、弱电及电梯工程。(1)该工程建筑面积为:12722 m2,其中地上建筑面积为:8787m2,地下建筑面积为 3935 m2。(2)本工程属于办公性质。该工程地下为 1 层,其中地下1层内部设停车场及休闲健身中心,地下建筑范围为:①∽ 9 / A ∽ t ,建筑平面尺寸为:99.7×27.2 m;地上为五懂独立办公楼 4 层5层,建筑高度为;15.000-18.600 m。其中地下一层为汽车库及休闲健身中心及部分设备(3)该工程耐火等级为二级, (4)基础采纳钢筋混凝土独立承台基础,基底标高为-5.7 m,部分集水坑基底标高分别为-4.8 m。地下室外墙为 300 mm 厚。基础底板、侧壁、顶板及花坛均采纳 C30 防水混凝土,抗渗等级为 s6。。为减少由于地基的差异沉降及混凝土收缩产生的裂缝,在-轴间各设 800 mm宽的混凝土后浇带一道。地下部分的后浇带在顶板浇注混凝土 14 天后进行封闭;地上部分的后浇带在顶板浇注混凝土两个月...
