下载后可任意编辑电力项目施工组织设计组织大纲第一章 总 则第二章 发电工程第三章 送电工程第四章 变电工程第五章 通讯工程(微波通讯干线)第一章 总 则第 1
1 条为使电力建设很好地贯彻胡耀邦同志关于“降低建设造价,选择最优方案,缩短建设周期”的指示,做好第二篇文章,仔细编好工程的施工组织设计具有重要意义
工程的施工组织设计文件的编制,一般分二个阶段
初步设计阶段编制施工组织设计大纲,由编制初步设计的设计单位负责,施工阶段编制施工组织总设计,由施工单位负责
为使施工组织设计大纲编制内容与深度满足工程初步设计内容要求,特制定本规定
本规定使用范围:大中型发电工程(包括核电站),大型送、变电工程、微波通讯干线工程及特别的跨江(湖、海)输电杆塔工程等均应按本规定要求编制施工组织设计大纲
个别工程确有困难不能编制时,应事先征得该工程主审机关同意
2 条 施工组织设计大纲的主要作用是:一、从施工角度对设计方案的确定、新技术的采纳进行科学论证,通过调查讨论与施工单位配合、协商,使之达到方案落实、技术先进合理及取得良好的经济效益
二、控制工程用地位置、数量及施工所需的大型、特别施工机具
三、规划协调施工总平面布置及“五通一平”
四、为编制工程预算提供与施工组织设计有关的费用
五、按设计任务书及合理工期的要求,编制包含有设备交货日期,设计图纸交付日期、施工进度的综合控制进度
对建设进度紧急的工程提出缩短建设工期的措施和建议

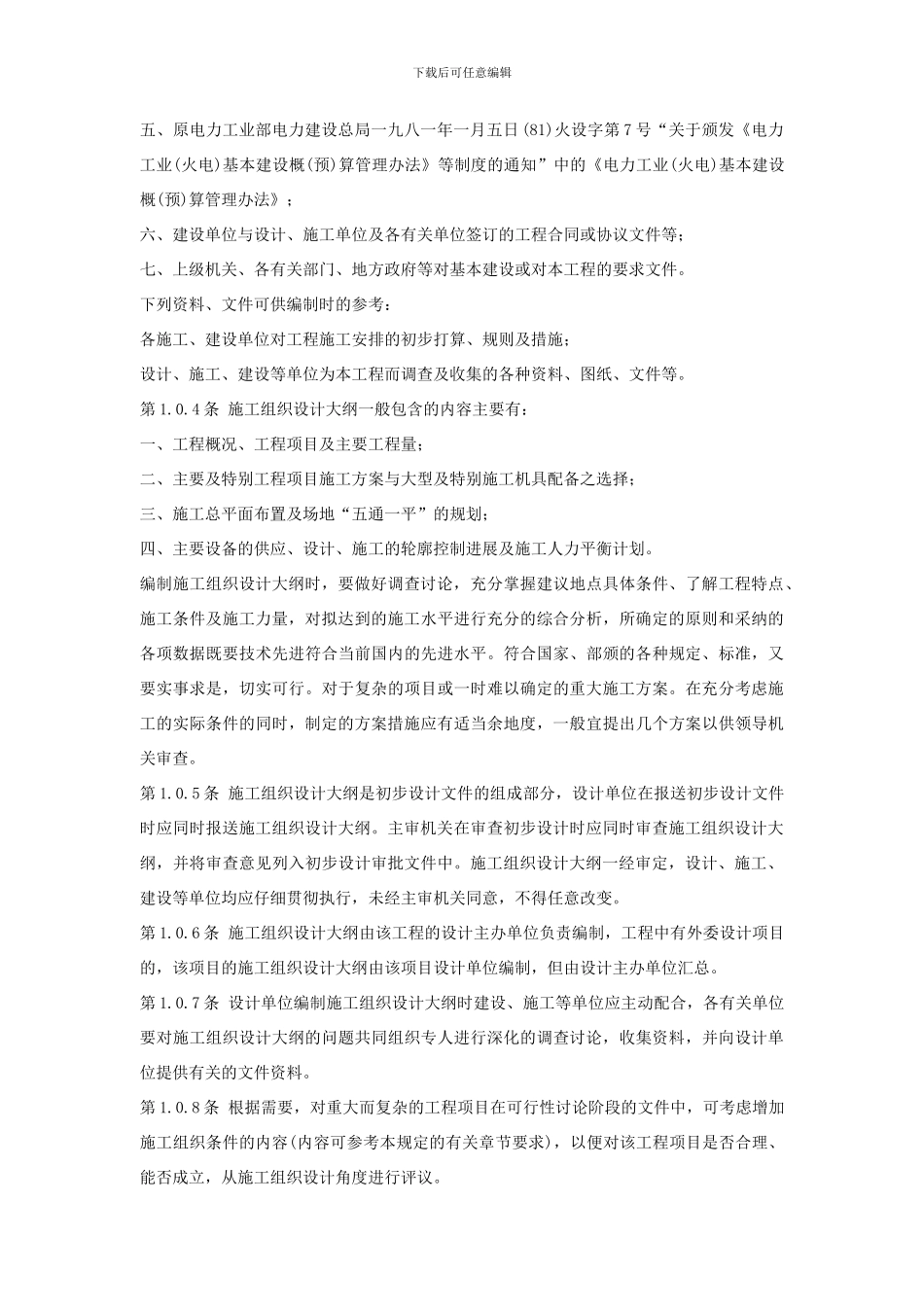

3 条 编制施工组织设计大纲的依据主要有:一、上级批准的工程设计任务书;二、上级审定的工程可行性讨论报告;三、初步设计中各专业拟定的设计方案;四、原电力工业部电力建设总局一九八一年十一月十七日颁发的《火力发电工程施工组织设计导则(试行)》;下载后可任意编辑五、原电力工业部电力建设总局一九八一年一月五日(81)火设字第 7 号“关于颁发《电力
