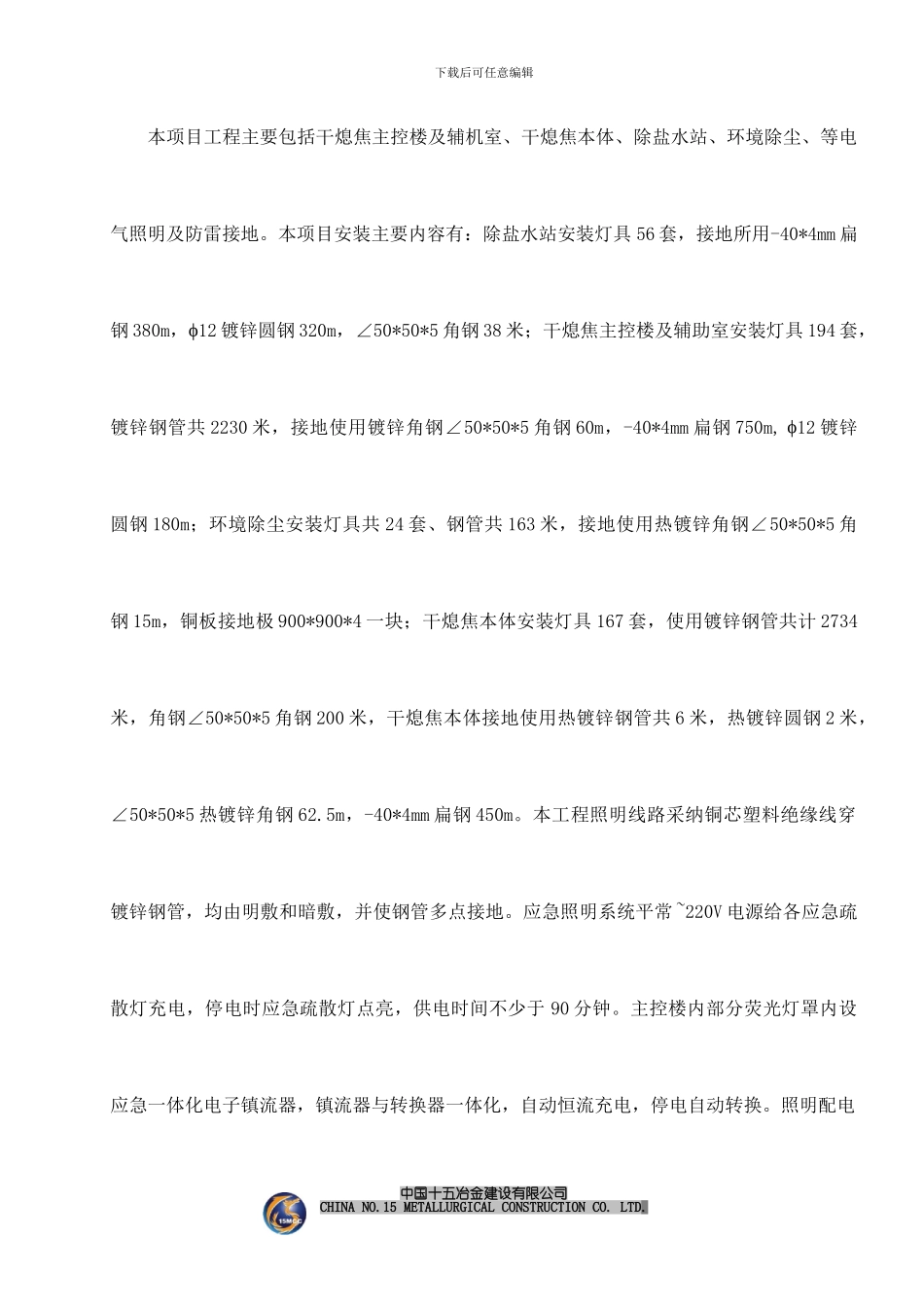

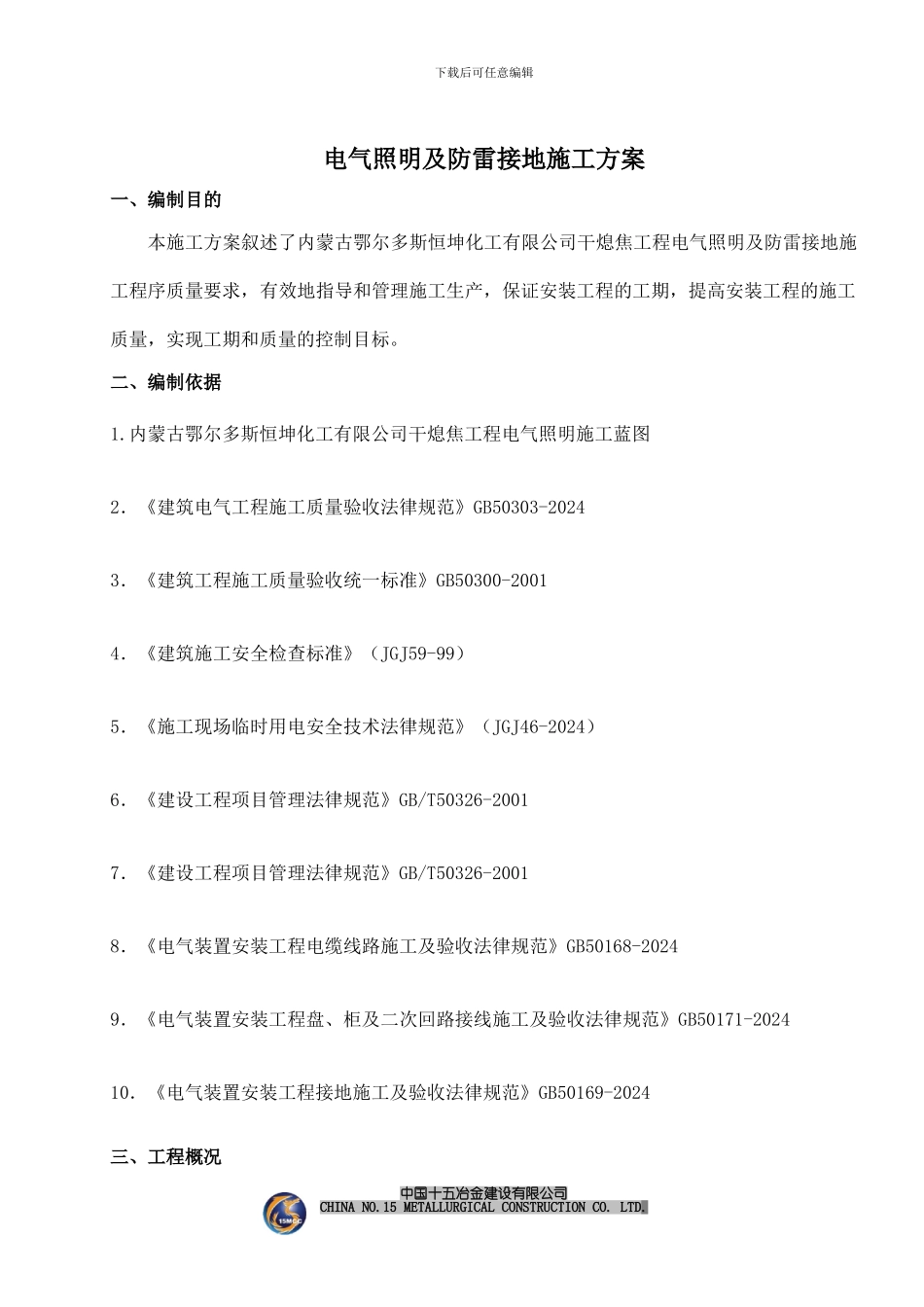

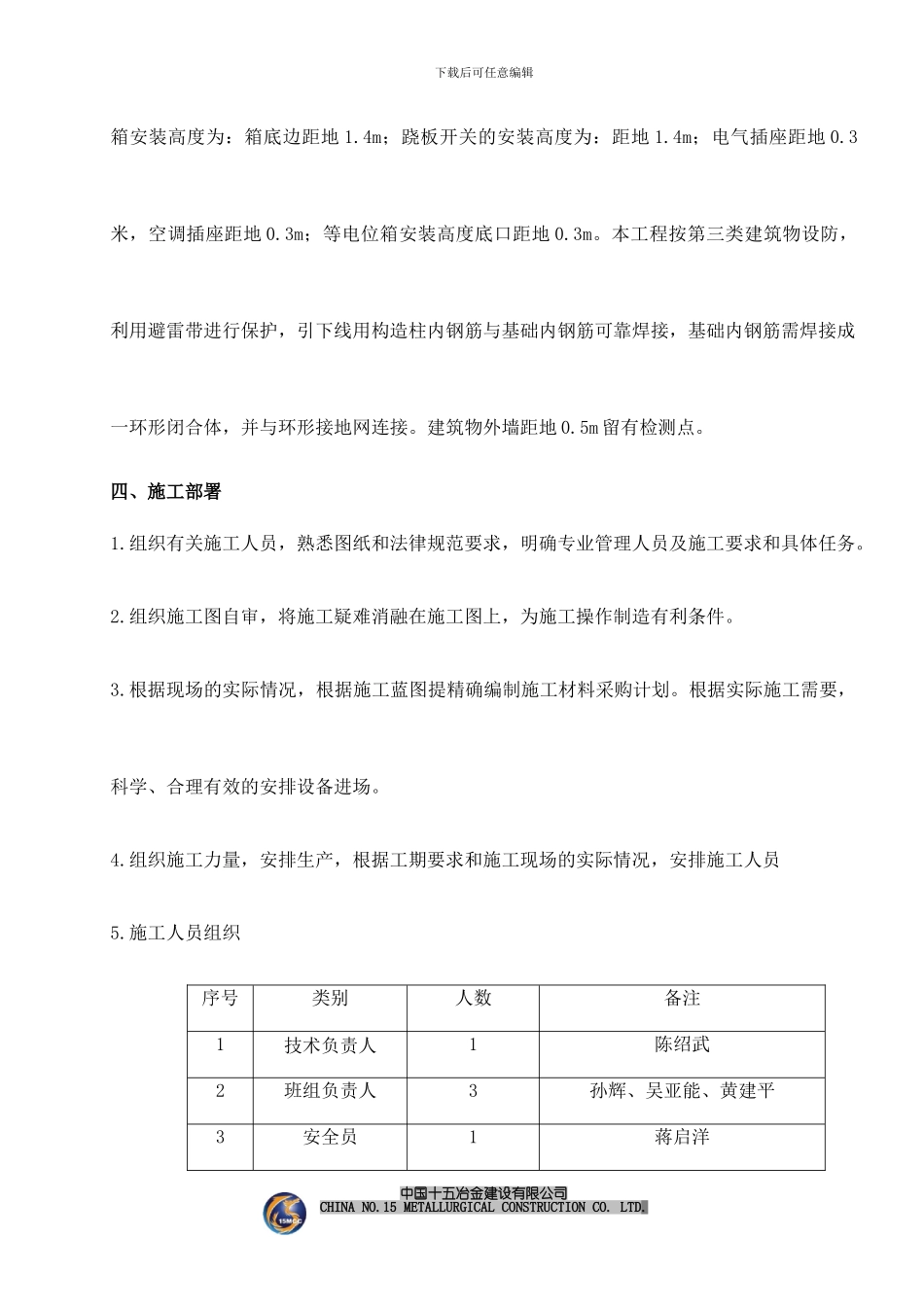

下载后可任意编辑电气照明及防雷接地施工方案一、编制目的本施工方案叙述了内蒙古鄂尔多斯恒坤化工有限公司干熄焦工程电气照明及防雷接地施工程序质量要求,有效地指导和管理施工生产,保证安装工程的工期,提高安装工程的施工质量,实现工期和质量的控制目标。二、编制依据1.内蒙古鄂尔多斯恒坤化工有限公司干熄焦工程电气照明施工蓝图2.《建筑电气工程施工质量验收法律规范》GB50303-20243.《建筑工程施工质量验收统一标准》GB50300-20014.《建筑施工安全检查标准》(JGJ59-99)5.《施工现场临时用电安全技术法律规范》(JGJ46-2024)6.《建设工程项目管理法律规范》GB/T50326-20017.《建设工程项目管理法律规范》GB/T50326-20018.《电气装置安装工程电缆线路施工及验收法律规范》GB50168-20249.《电气装置安装工程盘、柜及二次回路接线施工及验收法律规范》GB50171-202410.《电气装置安装工程接地施工及验收法律规范》GB50169-2024三、工程概况中国十五冶金建设有限公司CHINA NO.15 METALLURGICAL CONSTRUCTION CO. LTD.下载后可任意编辑本项目工程主要包括干熄焦主控楼及辅机室、干熄焦本体、除盐水站、环境除尘、等电气照明及防雷接地。本项目安装主要内容有:除盐水站安装灯具 56 套,接地所用-40*4mm 扁钢 380m,ϕ12 镀锌圆钢 320m,∠50*50*5 角钢 38 米;干熄焦主控楼及辅助室安装灯具 194 套,镀锌钢管共 2230 米,接地使用镀锌角钢∠50*50*5 角钢 60m,-40*4mm 扁钢 750m, ϕ12 镀锌圆钢 180m;环境除尘安装灯具共 24 套、钢管共 163 米,接地使用热镀锌角钢∠50*50*5 角钢 15m,铜板接地极 900*900*4 一块;干熄焦本体安装灯具 167 套,使用镀锌钢管共计 2734米,角钢∠50*50*5 角钢 200 米,干熄焦本体接地使用热镀锌钢管共 6 米,热镀锌圆钢 2 米,∠50*50*5 热镀锌角钢 62.5m,-40*4mm 扁钢 450m。本工程照明线路采纳铜芯塑料绝缘线穿镀锌钢管,均由明敷和暗敷,并使钢管多点接地。应急照明系统平常 ~220V 电源给各应急疏散灯充电,停电时应急疏散灯点亮,供电时间不少于 90 分钟。主控楼内部分荧光灯罩内设应急一体化电子镇流器,镇流器与转换器一体化,自动恒流充电,停电自动转换。照明配电中国十五冶金建设有限公司CHINA NO.15 METALLURGICAL CONSTRUCTION CO. LTD.下载后可任意编辑箱安装高度为:箱底边距地 1.4m;跷板开关的安装高度为:距地 1.4m;电...
