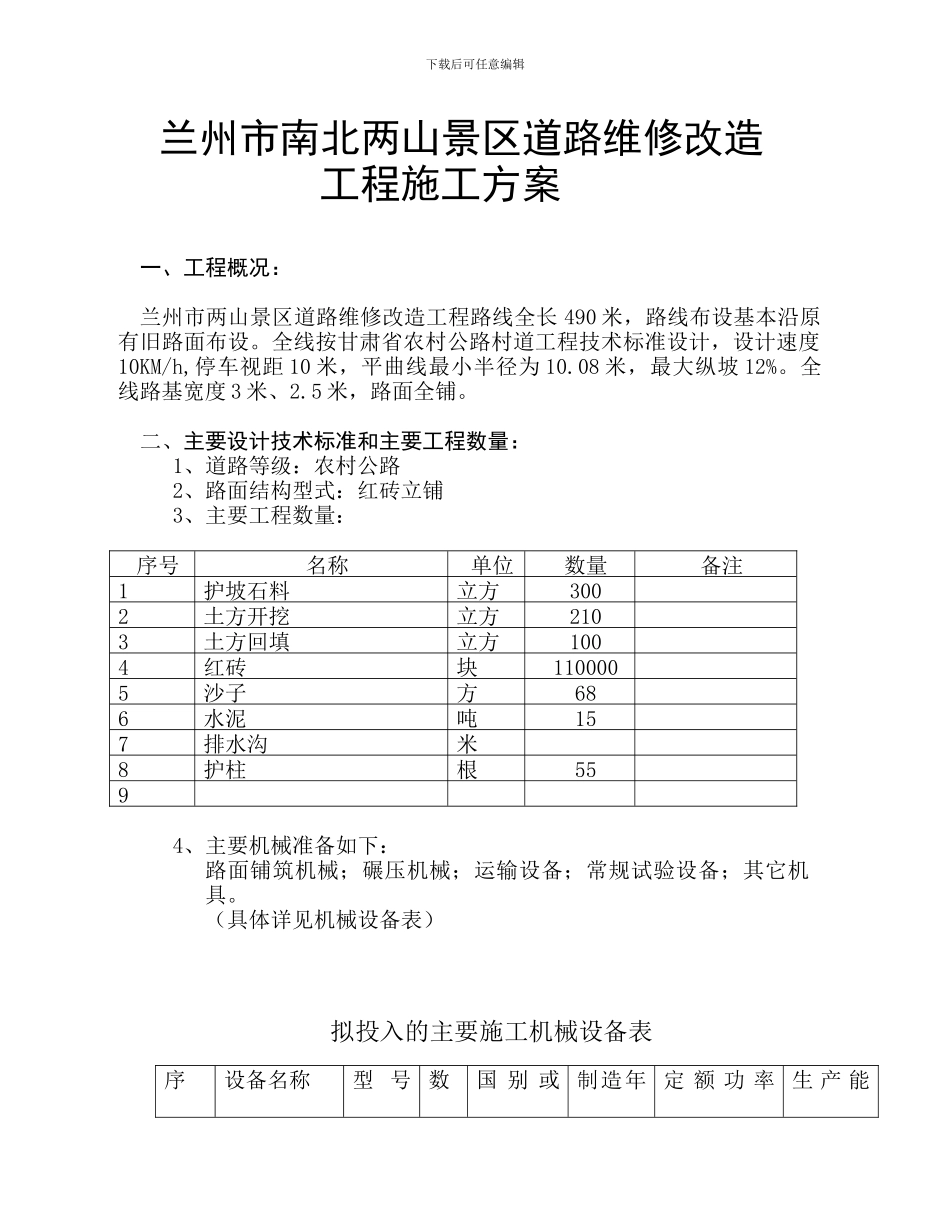

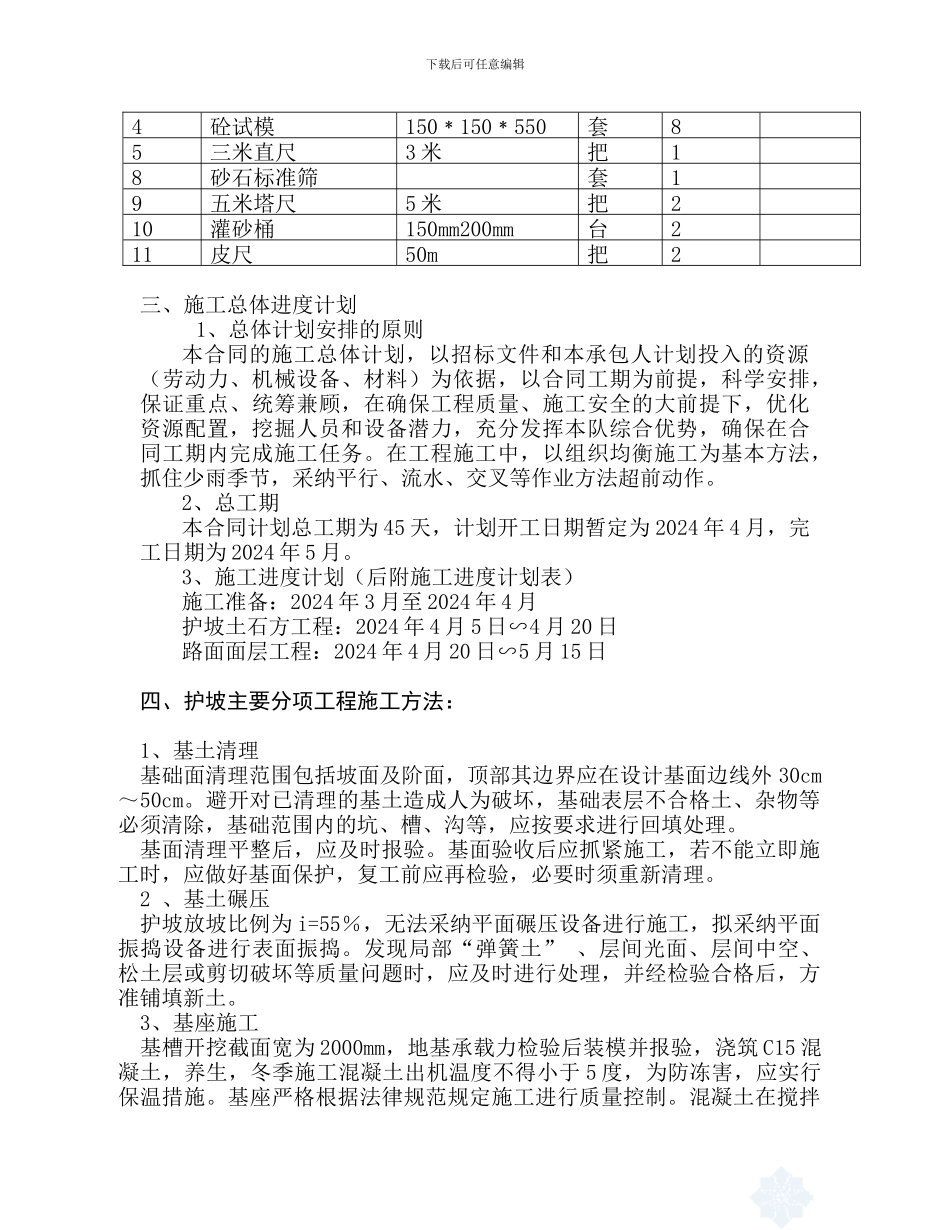

下载后可任意编辑兰州市南北两山景区道路维修改造工程施工方案一、工程概况:兰州市两山景区道路维修改造工程路线全长 490 米,路线布设基本沿原有旧路面布设。全线按甘肃省农村公路村道工程技术标准设计,设计速度10KM/h,停车视距 10 米,平曲线最小半径为 10.08 米,最大纵坡 12%。全线路基宽度 3 米、2.5 米,路面全铺。二、主要设计技术标准和主要工程数量:1、道路等级:农村公路2、路面结构型式:红砖立铺3、主要工程数量:序号名称单位数量备注1护坡石料立方3002土方开挖立方2103土方回填立方1004红砖块1100005沙子方686水泥吨157排水沟米8护柱根5594、主要机械准备如下:路面铺筑机械;碾压机械;运输设备;常规试验设备;其它机具。(具体详见机械设备表)拟投入的主要施工机械设备表序设备名称型 号 数国 别 或 制造年 定 额 功 率 生 产 能下载后可任意编辑号规格量产地份(kw)力1推土机CATD6H1不限2024160KW2挖掘机PC-2002不限20241M34振动压路机YZJ181不限202412T5小型振动冲击夯1不限2000 .72T6装载机ZL50F-II2不限2024 .62M37翻斗车T81510不限20018T8发电机2不限200030KW9风钻机2不限20245M3根据本标段的实际情况,各种机械根据计划准时进场。设备到位后,由机材部人员负责对所有设备进行全面检修调试。拟投入材料试验、测量、质检仪器设备序号仪器设备名称规格型号单位数量备注1全站仪DTM500台12经纬仪J2台13水准仪江光 DS3台1下载后可任意编辑4砼试模150﹡150﹡550套85三米直尺3 米把18砂石标准筛套19五米塔尺5 米把210灌砂桶150mm200mm台211皮尺50m把2三、施工总体进度计划1、总体计划安排的原则本合同的施工总体计划,以招标文件和本承包人计划投入的资源(劳动力、机械设备、材料)为依据,以合同工期为前提,科学安排,保证重点、统筹兼顾,在确保工程质量、施工安全的大前提下,优化资源配置,挖掘人员和设备潜力,充分发挥本队综合优势,确保在合同工期内完成施工任务。在工程施工中,以组织均衡施工为基本方法,抓住少雨季节,采纳平行、流水、交叉等作业方法超前动作。2、总工期本合同计划总工期为 45 天,计划开工日期暂定为 2024 年 4 月,完工日期为 2024 年 5 月。3、施工进度计划(后附施工进度计划表)施工准备:2024 年 3 月至 2024 年 4 月护坡土石方工程:2024 年 4 月 5 日∽4 月 20 日路面面层工程:2024 年 4 月 20 日∽5 月 15 日四、护坡...
