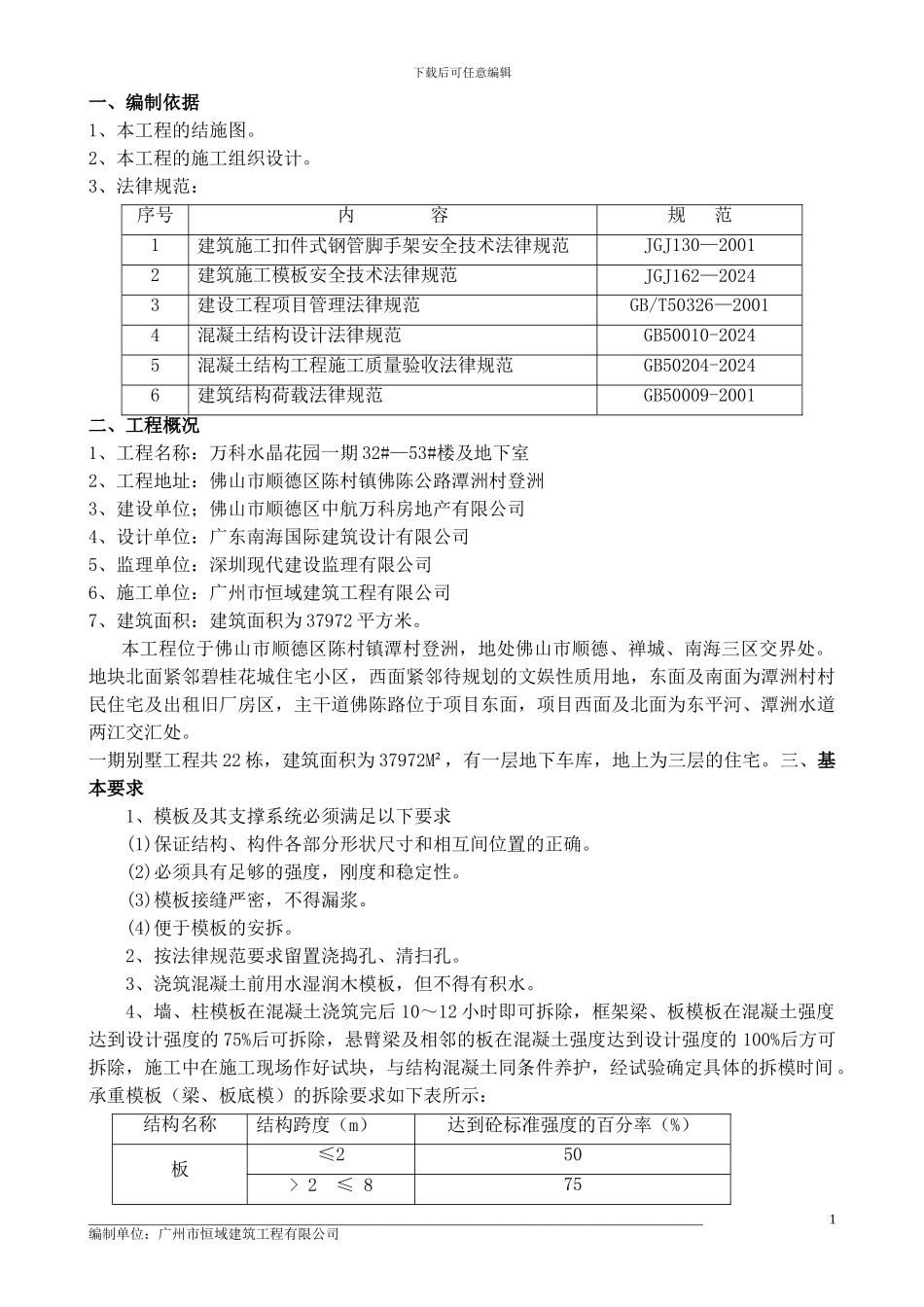

下载后可任意编辑一、编制依据1、本工程的结施图
2、本工程的施工组织设计
3、法律规范:序号内 容规 范1建筑施工扣件式钢管脚手架安全技术法律规范JGJ130—20012建筑施工模板安全技术法律规范JGJ162—20243建设工程项目管理法律规范GB/T50326—20014混凝土结构设计法律规范GB50010-20245混凝土结构工程施工质量验收法律规范GB50204-20246建筑结构荷载法律规范GB50009-2001二、工程概况1、工程名称:万科水晶花园一期 32#—53#楼及地下室2、工程地址:佛山市顺德区陈村镇佛陈公路潭洲村登洲3、建设单位;佛山市顺德区中航万科房地产有限公司4、设计单位:广东南海国际建筑设计有限公司5、监理单位:深圳现代建设监理有限公司6、施工单位:广州市恒域建筑工程有限公司7、建筑面积:建筑面积为 37972 平方米
本工程位于佛山市顺德区陈村镇潭村登洲,地处佛山市顺德、禅城、南海三区交界处
地块北面紧邻碧桂花城住宅小区,西面紧邻待规划的文娱性质用地,东面及南面为潭洲村村民住宅及出租旧厂房区,主干道佛陈路位于项目东面,项目西面及北面为东平河、潭洲水道两江交汇处
一期别墅工程共 22 栋,建筑面积为 37972M²,有一层地下车库,地上为三层的住宅
三、基本要求1、模板及其支撑系统必须满足以下要求(1)保证结构、构件各部分形状尺寸和相互间位置的正确
(2)必须具有足够的强度,刚度和稳定性
(3)模板接缝严密,不得漏浆
(4)便于模板的安拆
2、按法律规范要求留置浇捣孔、清扫孔
3、浇筑混凝土前用水湿润木模板,但不得有积水

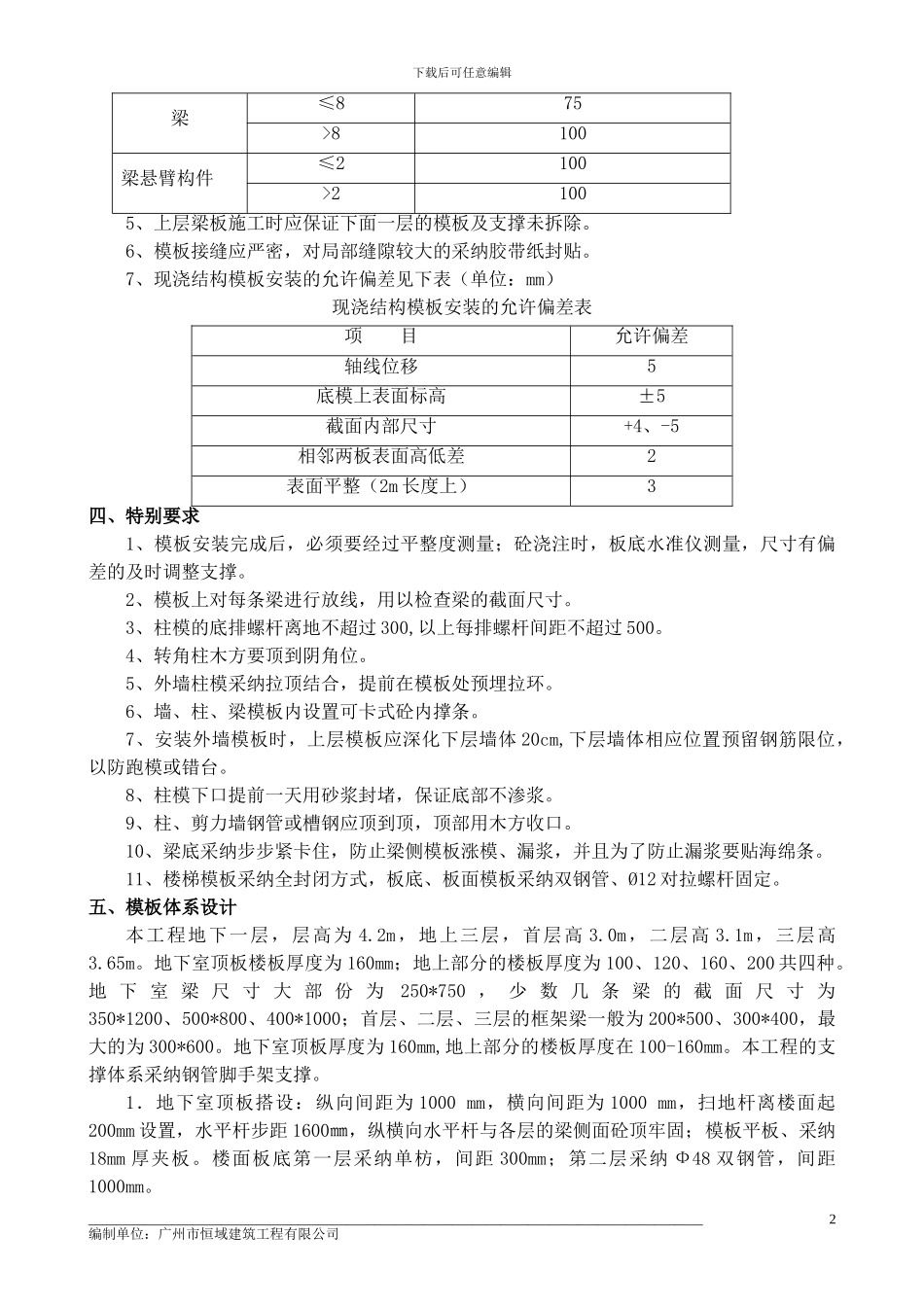

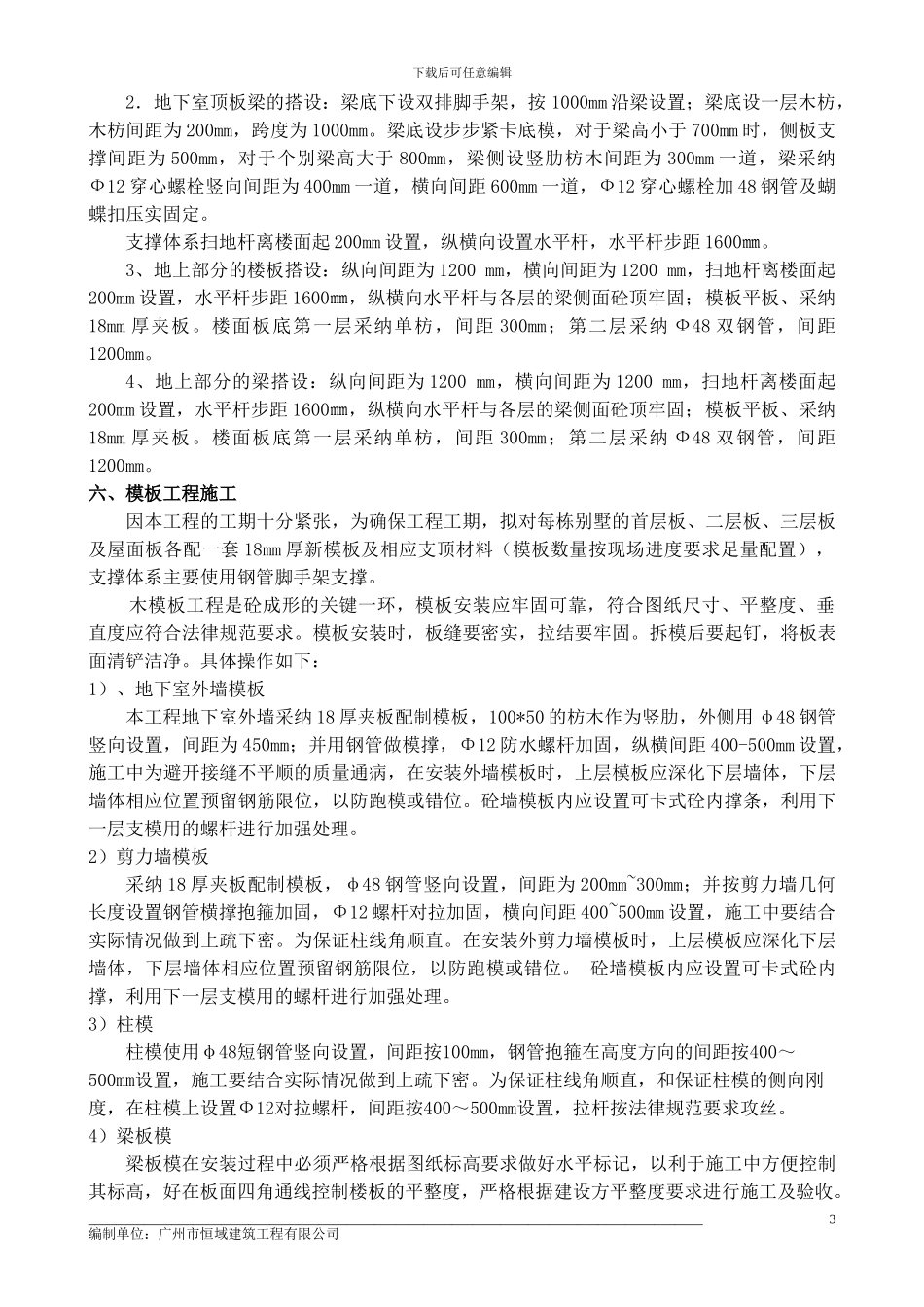

4、墙、柱模板在混凝土浇筑完后 10~12 小时即可拆除,框架梁、板模板在混凝土强度达到设计强度的 75%后可拆除,悬臂梁及相邻的板在混凝土强度达到设计强度的 100%后方可拆除,施工中在施工现场作好试块,与结构混凝土同条件养
