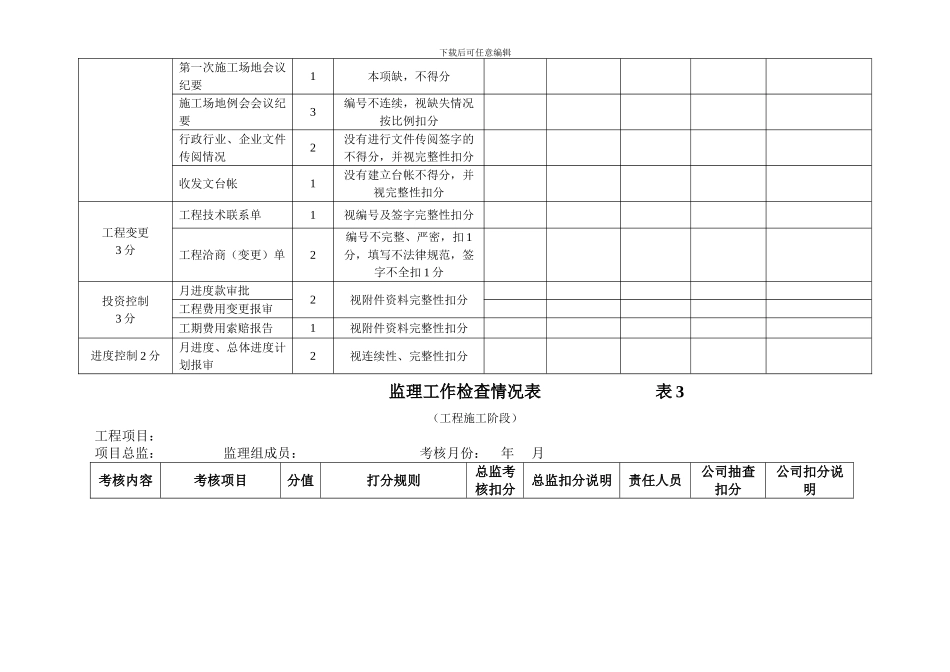

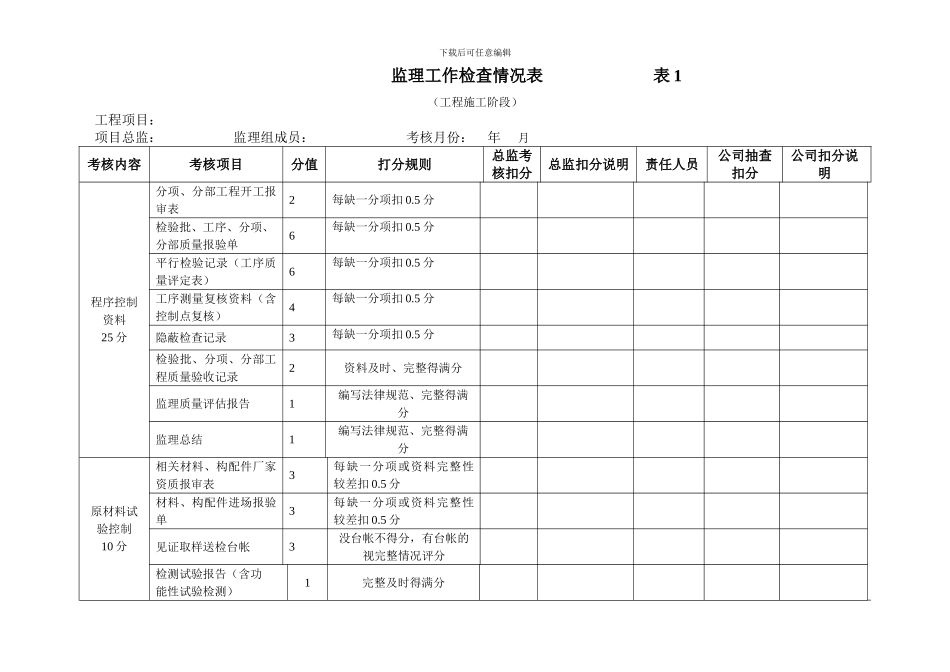

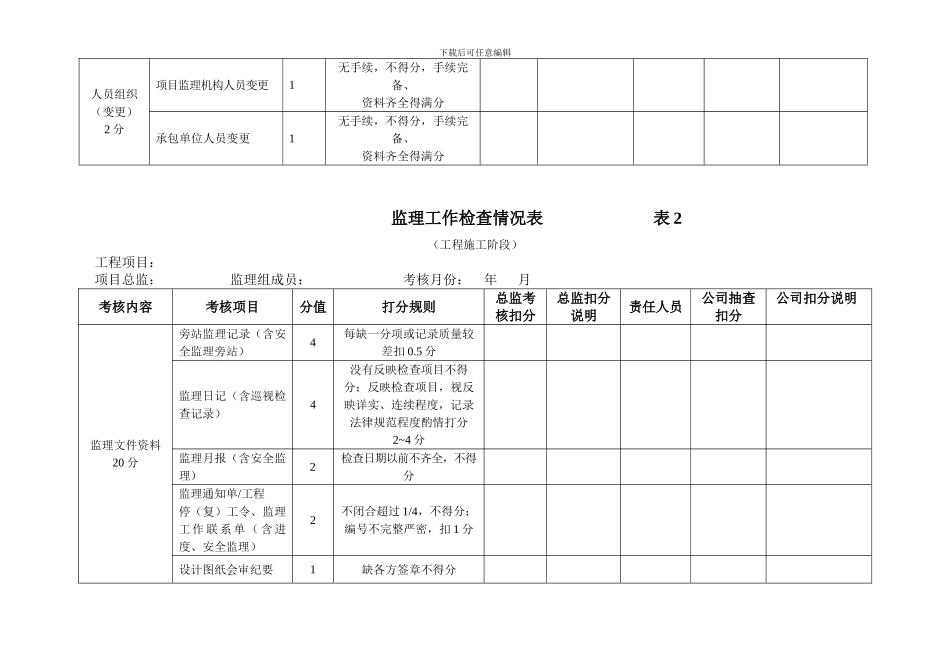

下载后可任意编辑 监理工作检查情况表 表 1(工程施工阶段)工程项目: 项目总监: 监理组成员: 考核月份: 年 月考核内容考核项目分值打分规则总监考核扣分总监扣分说明责任人员公司抽查扣分公司扣分说明程序控制资料25 分分项、分部工程开工报审表2每缺一分项扣 0.5 分检验批、工序、分项、分部质量报验单6每缺一分项扣 0.5 分平行检验记录(工序质量评定表)6每缺一分项扣 0.5 分工序测量复核资料(含控制点复核)4每缺一分项扣 0.5 分隐蔽检查记录3每缺一分项扣 0.5 分检验批、分项、分部工程质量验收记录2资料及时、完整得满分监理质量评估报告1编写法律规范、完整得满分监理总结1编写法律规范、完整得满分原材料试验控制10 分相关材料、构配件厂家资质报审表3每缺一分项或资料完整性较差扣 0.5 分材料、构配件进场报验单3每缺一分项或资料完整性较差扣 0.5 分见证取样送检台帐3没台帐不得分,有台帐的视完整情况评分检测试验报告(含功能性试验检测)1完整及时得满分下载后可任意编辑人员组织(变更)2 分项目监理机构人员变更1无手续,不得分,手续完备、资料齐全得满分承包单位人员变更1无手续,不得分,手续完备、资料齐全得满分 监理工作检查情况表 表 2(工程施工阶段)工程项目: 项目总监: 监理组成员: 考核月份: 年 月考核内容考核项目分值打分规则总监考核扣分总监扣分说明责任人员公司抽查扣分公司扣分说明监理文件资料20 分旁站监理记录(含安全监理旁站)4每缺一分项或记录质量较差扣 0.5 分监理日记(含巡视检查记录)4没有反映检查项目不得分;反映检查项目,视反映详实、连续程度,记录法律规范程度酌情打分2~4 分监理月报(含安全监理)2检查日期以前不齐全,不得分监理通知单/工程停(复)工令、监理工 作 联 系 单 ( 含 进度、安全监理)2不闭合超过 1/4,不得分;编号不完整严密,扣 1 分设计图纸会审纪要1缺各方签章不得分下载后可任意编辑第一次施工场地会议纪要1本项缺,不得分施工场地例会会议纪要3编号不连续,视缺失情况按比例扣分行政行业、企业文件传阅情况2没有进行文件传阅签字的不得分,并视完整性扣分收发文台帐1没有建立台帐不得分,并视完整性扣分工程变更3 分工程技术联系单1视编号及签字完整性扣分工程洽商(变更)单2编号不完整、严密,扣 1分,填写不法律规范,签字不全扣 1 分投资控制3 分月进度款审批2视附件资料完整性扣分工程费用变更报...
