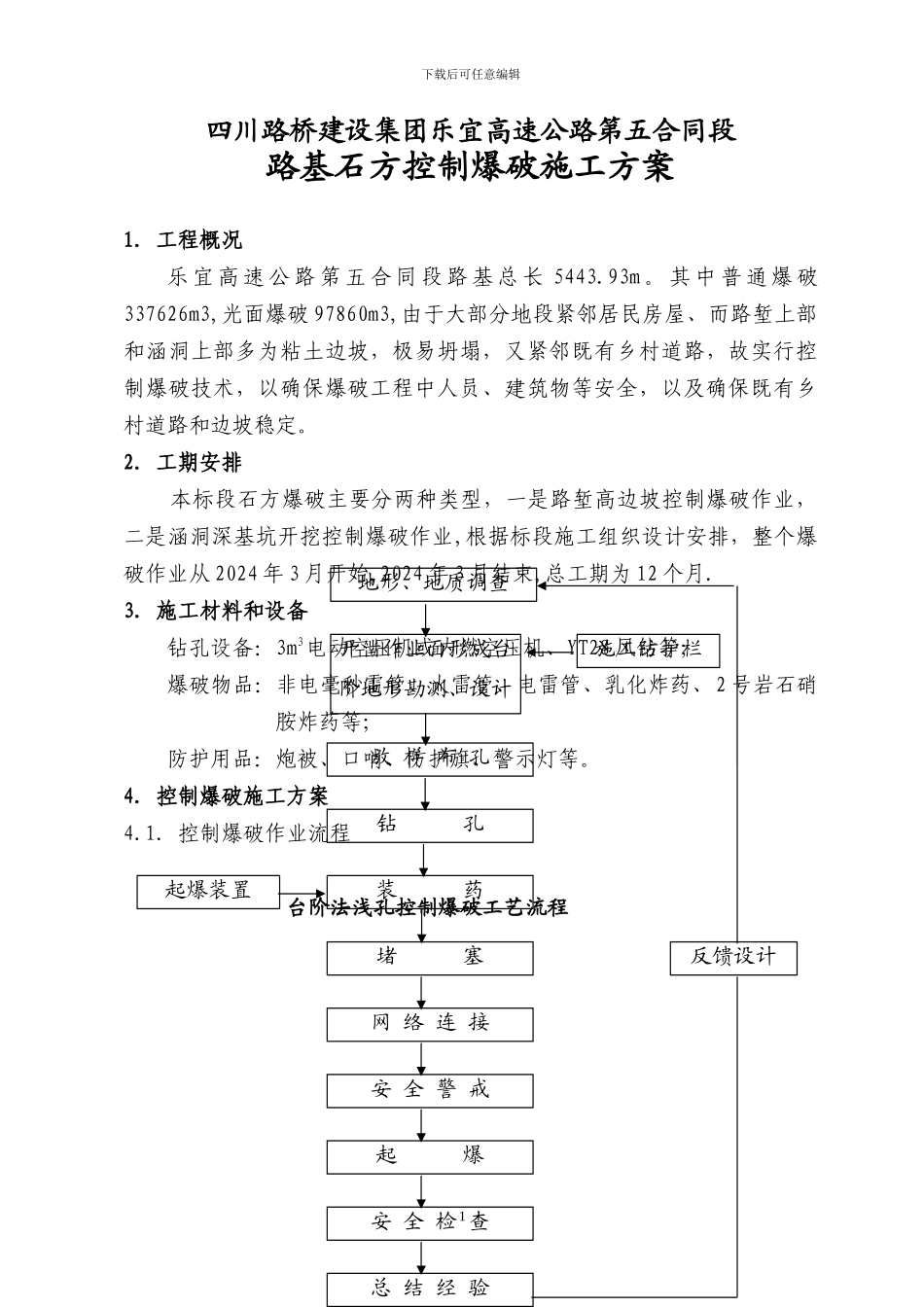

下载后可任意编辑四川路桥建设集团乐宜高速公路第五合同段路基石方控制爆破施工方案1.工程概况乐 宜 高 速 公 路 第 五 合 同 段 路 基 总 长 5443
其 中 普 通 爆 破337626m3,光面爆破 97860m3,由于大部分地段紧邻居民房屋、而路堑上部和涵洞上部多为粘土边坡,极易坍塌,又紧邻既有乡村道路,故实行控制爆破技术,以确保爆破工程中人员、建筑物等安全,以及确保既有乡村道路和边坡稳定
2.工期安排 本标段石方爆破主要分两种类型,一是路堑高边坡控制爆破作业,二是涵洞深基坑开挖控制爆破作业,根据标段施工组织设计安排,整个爆破作业从 2024 年 3 月开始,2024 年 3 月结束,总工期为 12 个月
3.施工材料和设备钻孔设备:3m3电动空压机或内燃空压机、YT28 风钻等;爆破物品:非电毫秒雷管、火雷管、电雷管、乳化炸药、2 号岩石硝胺炸药等;防护用品:炮被、口哨、防护旗、警示灯等
4.控制爆破施工方案4
1.控制爆破作业流程台阶法浅孔控制爆破工艺流程1地形、地质调查开凿作业面形成台阶地形勘测、设计施工防护栏放 样 布 孔钻 孔装 药起 爆堵 塞安 全 检 查安 全 警 戒网 络 连 接总 结 经 验起爆装置反馈设计下载后可任意编辑4
2.准备工作4

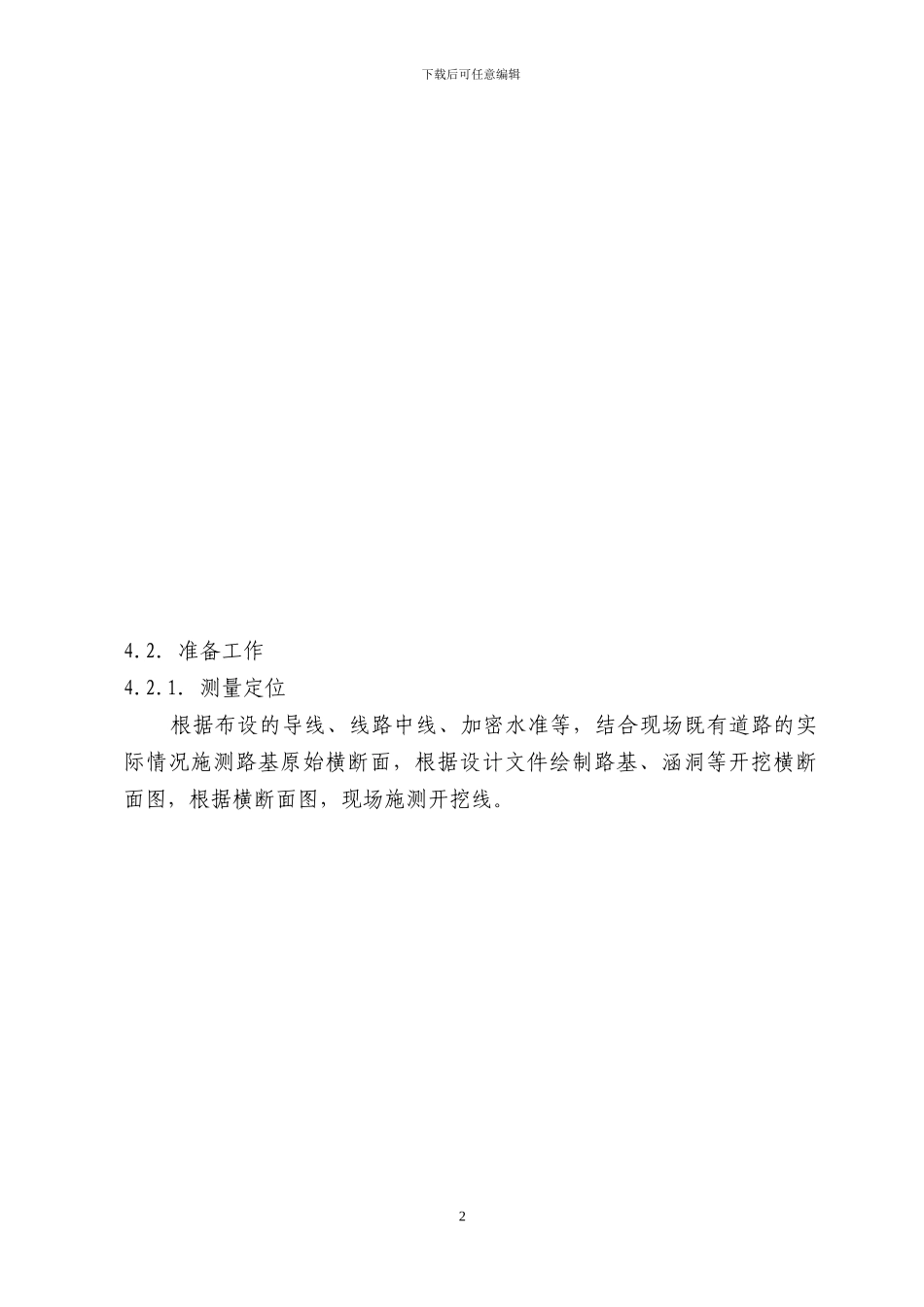

1.测量定位 根据布设的导线、线路中线、加密水准等,结合现场既有道路的实际情况施测路基原始横断面,根据设计文件绘制路基、涵洞等开挖横断面图,根据横断面图,现场施测开挖线
2下载后可任意编辑4
2.地质、地形调查核实施工前搜集详细的工程地质、水文地质及地基基础设计资料,与设计文件进行对比,为爆破设计奠定技术基础
3.发布施工公告将爆破作业概括和可能造成的影响向邻近住户、单位等进行公告通报及早形成一种公共防范意识
3.控制爆破设计4

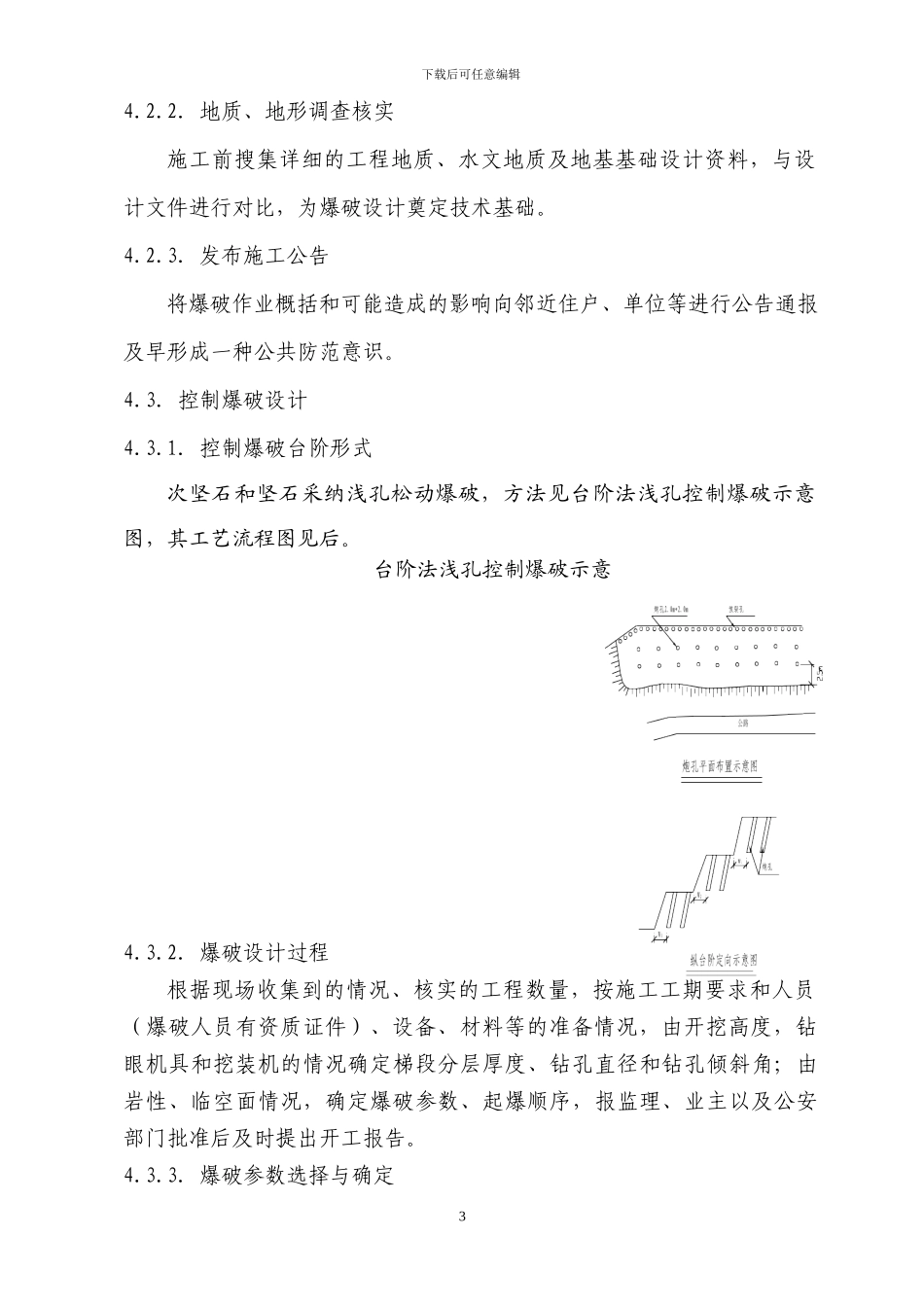

1.控制爆破台阶形式次坚石和坚石采纳浅孔松
