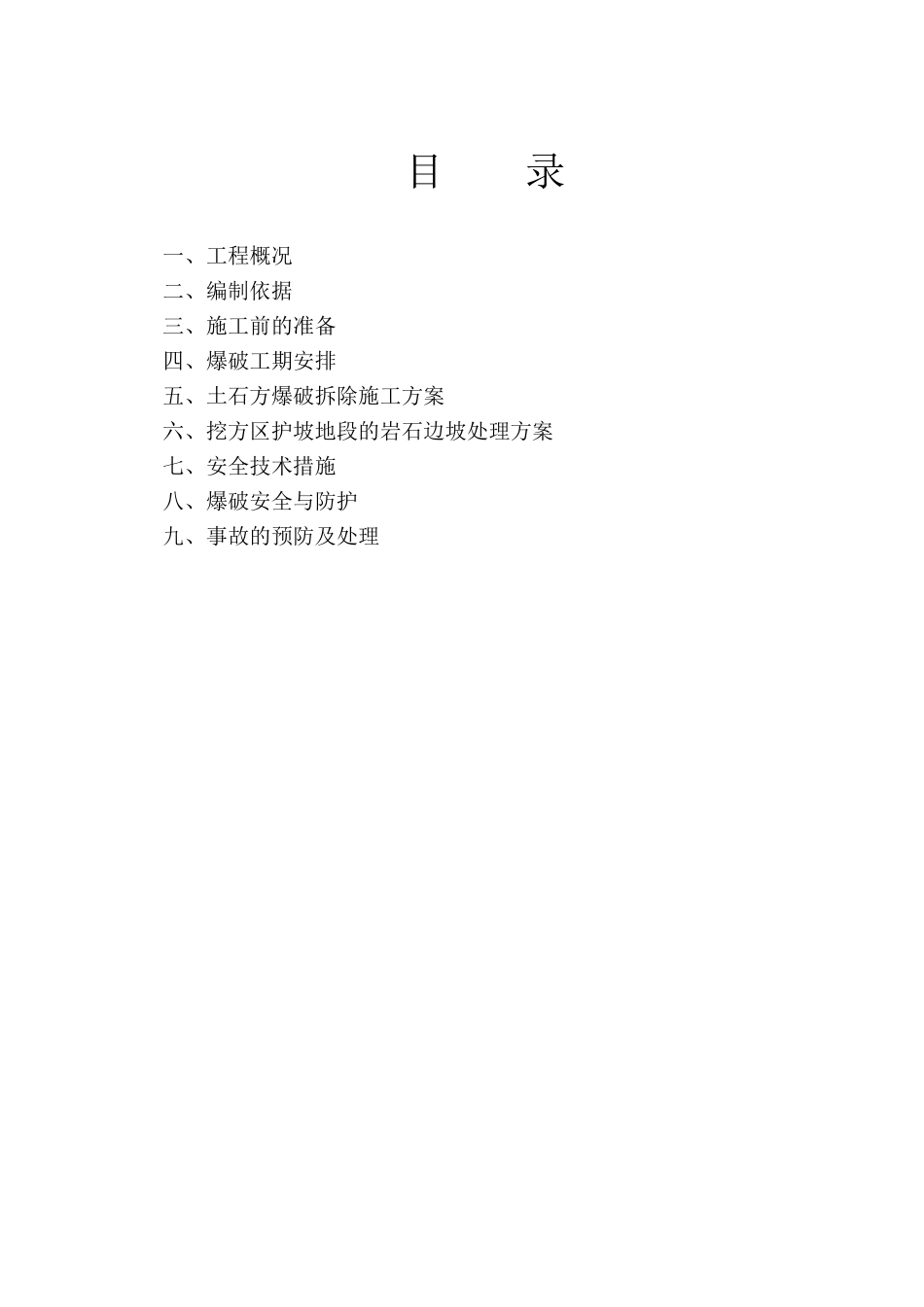

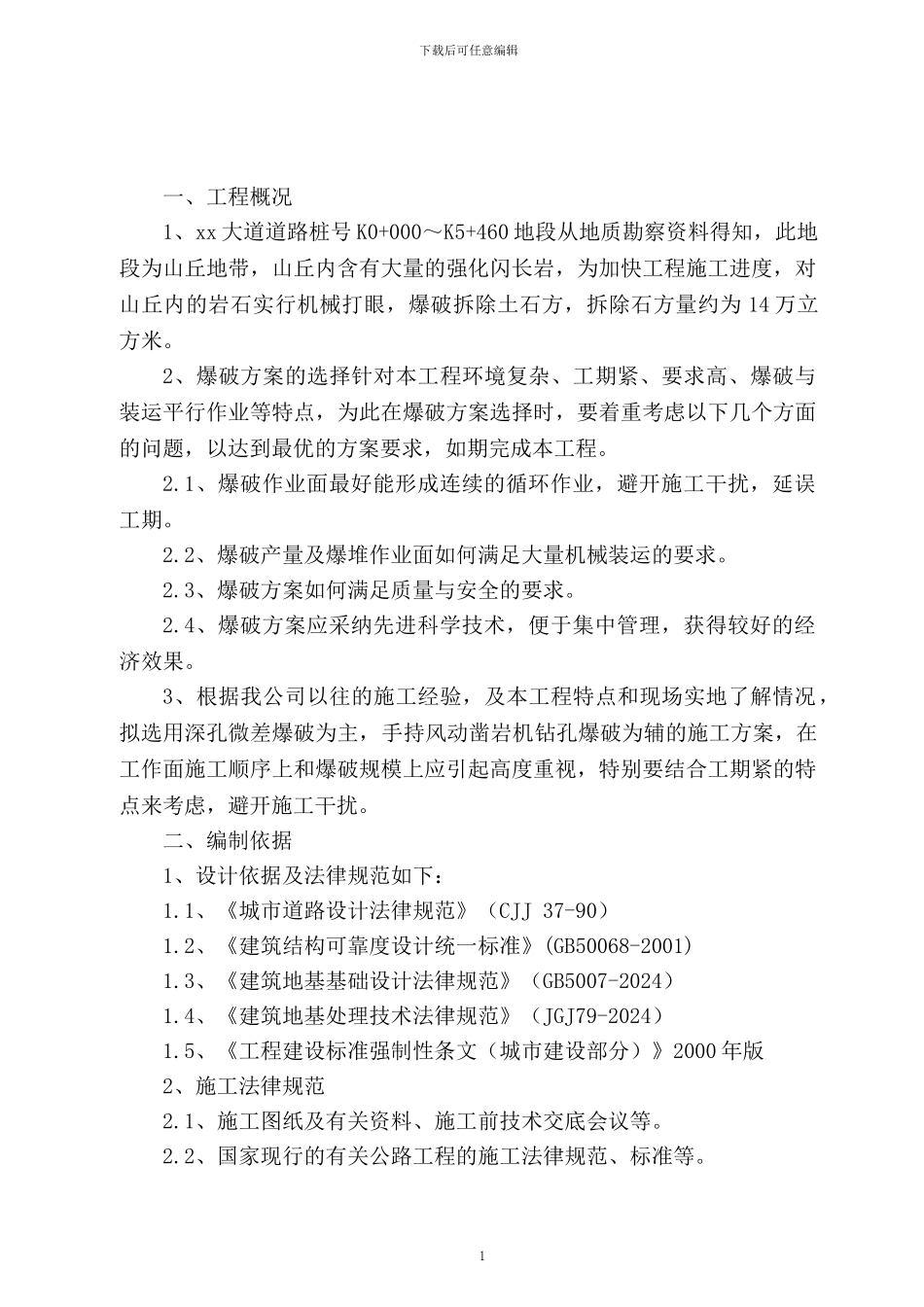

目 录一、工程概况二、编制依据三、施工前的准备四、爆破工期安排五、土石方爆破拆除施工方案六、挖方区护坡地段的岩石边坡处理方案七、安全技术措施八、爆破安全与防护九、事故的预防及处理下载后可任意编辑一、工程概况1、xx 大道道路桩号 K0+000~K5+460 地段从地质勘察资料得知,此地段为山丘地带,山丘内含有大量的强化闪长岩,为加快工程施工进度,对山丘内的岩石实行机械打眼,爆破拆除土石方,拆除石方量约为 14 万立方米
2、爆破方案的选择针对本工程环境复杂、工期紧、要求高、爆破与装运平行作业等特点,为此在爆破方案选择时,要着重考虑以下几个方面的问题,以达到最优的方案要求,如期完成本工程
1、爆破作业面最好能形成连续的循环作业,避开施工干扰,延误工期
2、爆破产量及爆堆作业面如何满足大量机械装运的要求
3、爆破方案如何满足质量与安全的要求
4、爆破方案应采纳先进科学技术,便于集中管理,获得较好的经济效果
3、根据我公司以往的施工经验,及本工程特点和现场实地了解情况,拟选用深孔微差爆破为主,手持风动凿岩机钻孔爆破为辅的施工方案,在工作面施工顺序上和爆破规模上应引起高度重视,特别要结合工期紧的特点来考虑,避开施工干扰
二、编制依据1、设计依据及法律规范如下:1
1、《城市道路设计法律规范》(CJJ 37-90) 1
2、《建筑结构可靠度设计统一标准》(GB50068-2001)1
3、《建筑地基基础设计法律规范》(GB5007-2024) 1
4、《建筑地基处理技术法律规范》(JGJ79-2024)1
5、《工程建设标准强制性条文(城市建设部分)》2000 年版2、施工法律规范2
1、施工图纸及有关资料、施工前技术交底会议等
2、国家现行的有关公路工程的施工法律规范、标准等
1下载后可任意编辑2

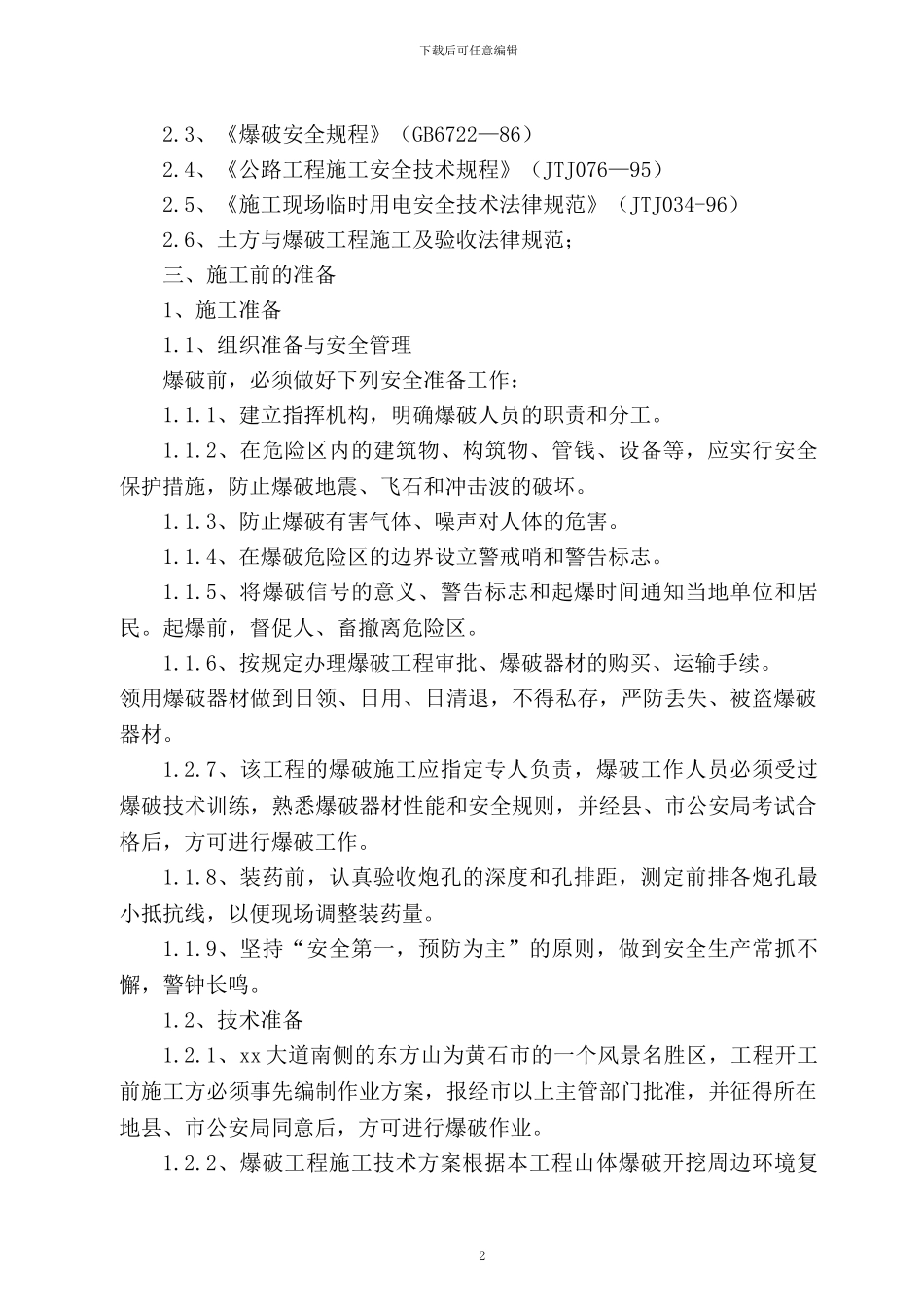

3、《爆破安全规程》(GB6722—86)2
4、《公路工程施工
