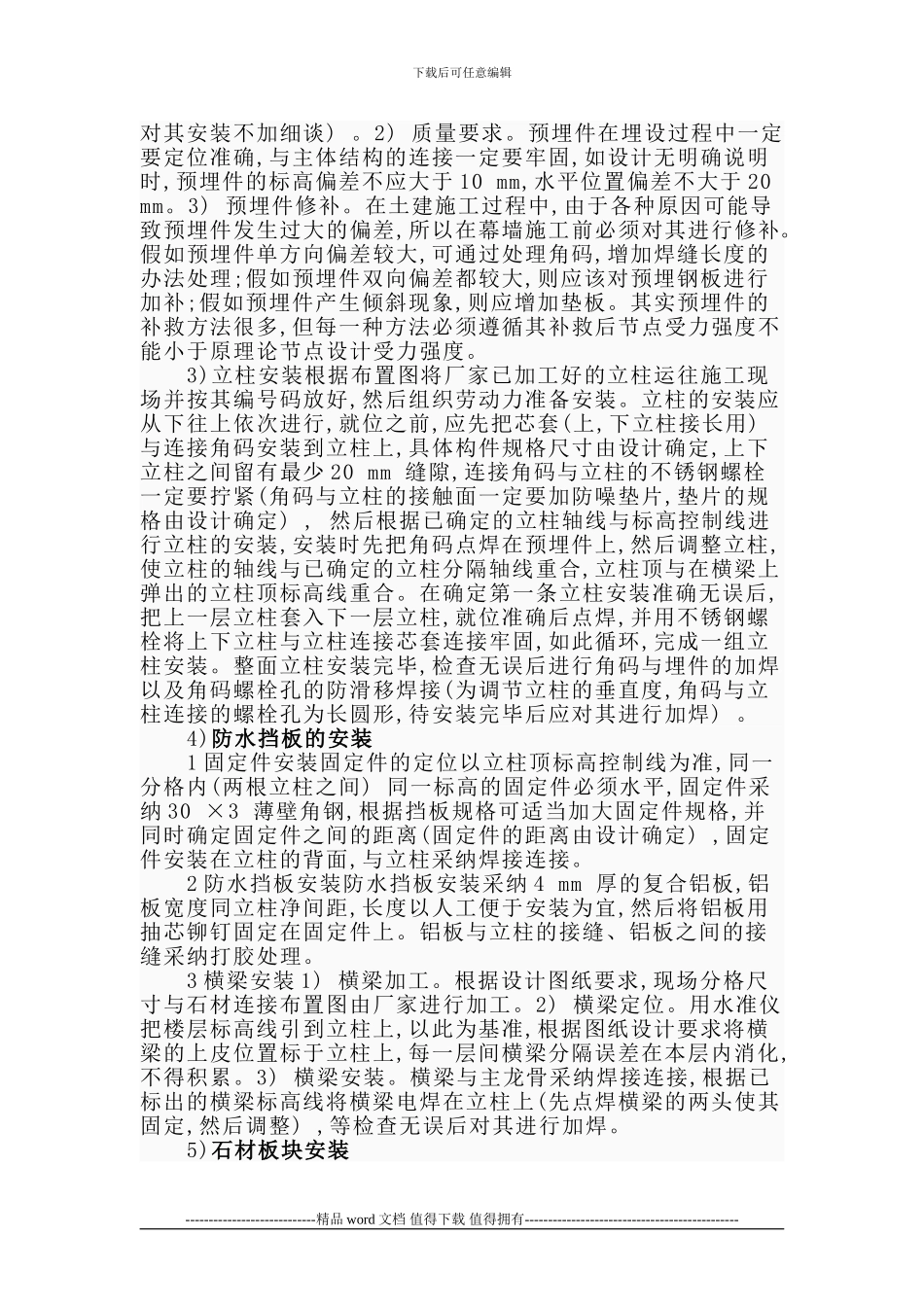

下载后可任意编辑 石材背栓施工方案 基本施工工艺 (1)定位放线 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑!!】下载后可任意编辑 水平向控制线采纳以 50mm 水平线为依据向上(或向下)量距来控制石材的水平度和垂直方向分块。在每个立面中间位置的墙上选定一个窗口,从上到下准确找出该窗口的中心线位置,弹上墨线作为竖向控制线,以此为依据向左右量距来控制石材的垂直度和水平向分块。 (2)基层处理 对砼外墙表面进行测量、检查其平整度,从而保证主龙骨的垂直度,根据图纸对砼外墙面进行基层处理,将基准面清理洁净。 (3)背栓式连接石材安装方法 工艺流程施工准备→测量放线→预埋件处理→连接角码安装→立柱安装→防水挡板安装→横梁安装→石材装配组件制作安装→清洁检查→竣工验收。 石材背栓 (4)施工操作要点 1) 测量放线:1) 测量依据。一般幕墙工程设计都是以建筑物的轴线及其相应土建结构的内部隔断墙分隔为依据。所以幕墙工程的布置与建筑物轴线及其门窗、洞口的控制线有关,这就需要对已完土建工程进行测量校核。2) 测量方法。预埋件偏差测量:根据土建结构提供的轴线, 门窗洞口控制线,以及楼层标高基线结合幕墙立柱分格尺寸检查所有预埋件的标高与水平偏差,并做好记录,然后组织技术骨干确定立柱的调整方案。幕墙立柱轴线定位:确定立柱调整方案并经认可后,根据土建结构提供的轴线确定立柱轴线(用钢线定出立柱左右位置) 每一定位轴线误差在本定轴线间消化,不可积累,且每个分格分排尺寸不大于 2 mm。3) 幕墙立柱标高定位。根据设计要求确定出单根立柱顶标高与结构楼层标高的关系,然后在结构外围顶板上用墨线弹出立柱顶标高线或控制线。4) 测量工具。水准仪、经纬仪、钢尺、塔尺、线坠、墨斗。 2)预埋件处理:1) 预埋件安装(一般幕墙结构工程预埋件跟随土建工程施工,但必须满足设计及相应法律规范要求,在此----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑对其安装不加细谈) 。2) 质量要求。预埋件在埋设过程中一定要定位准确,与主体结构的连接一定要牢固,如设计无明确说明时,预埋件的标高偏差不应大于 10 mm,水平位置偏差不大于 20 mm。3) 预埋件修补。在土建施工过程...
