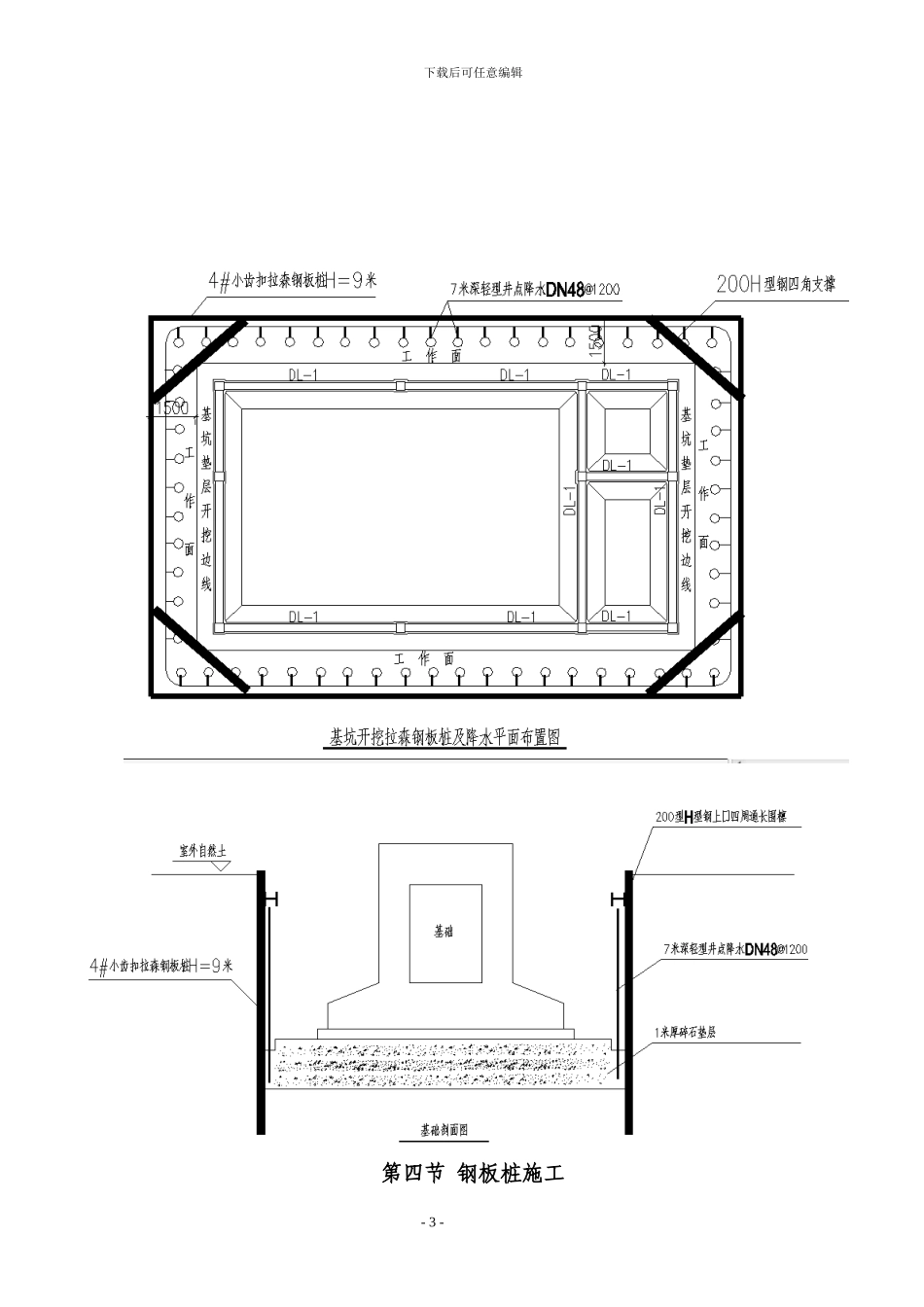

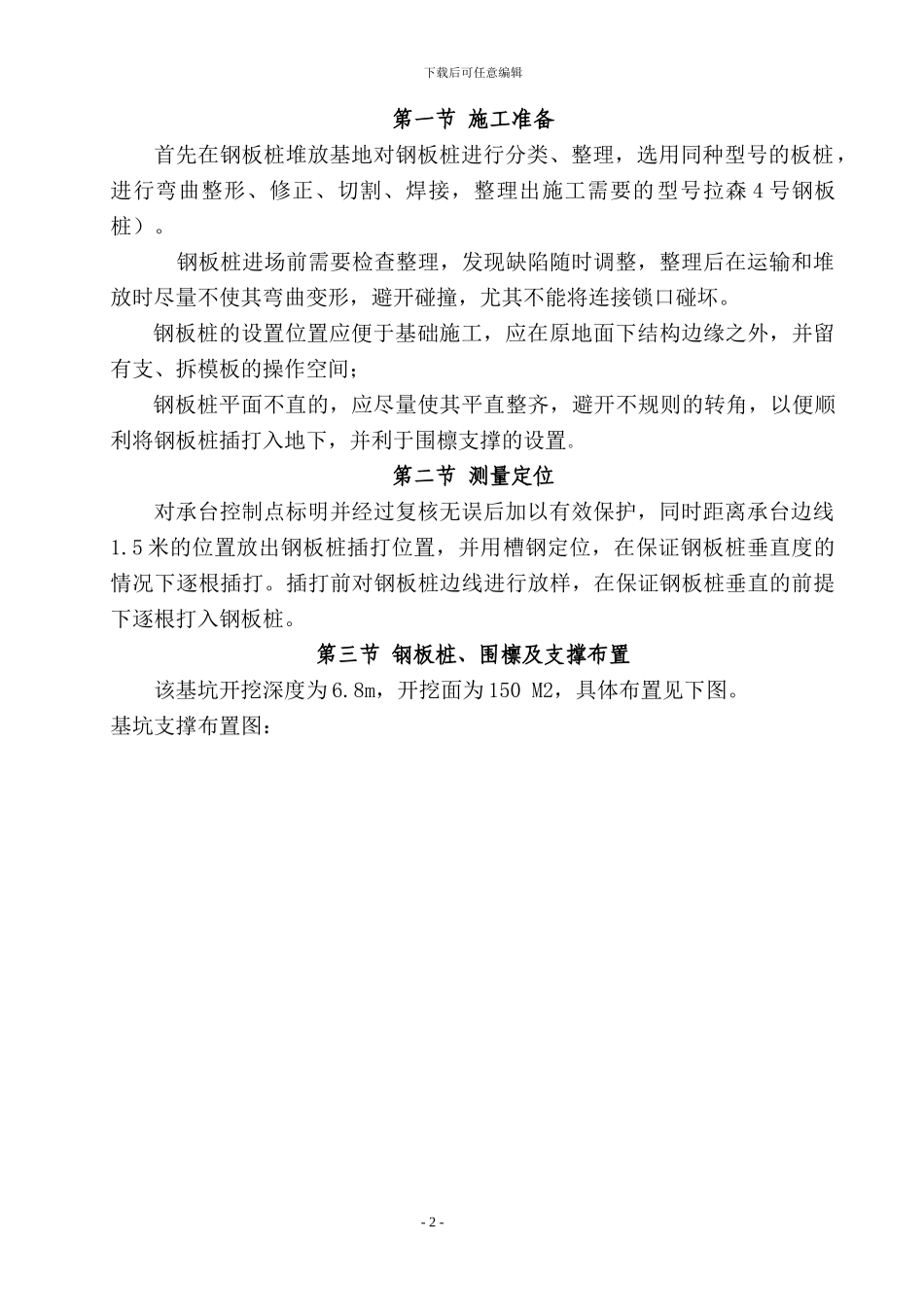

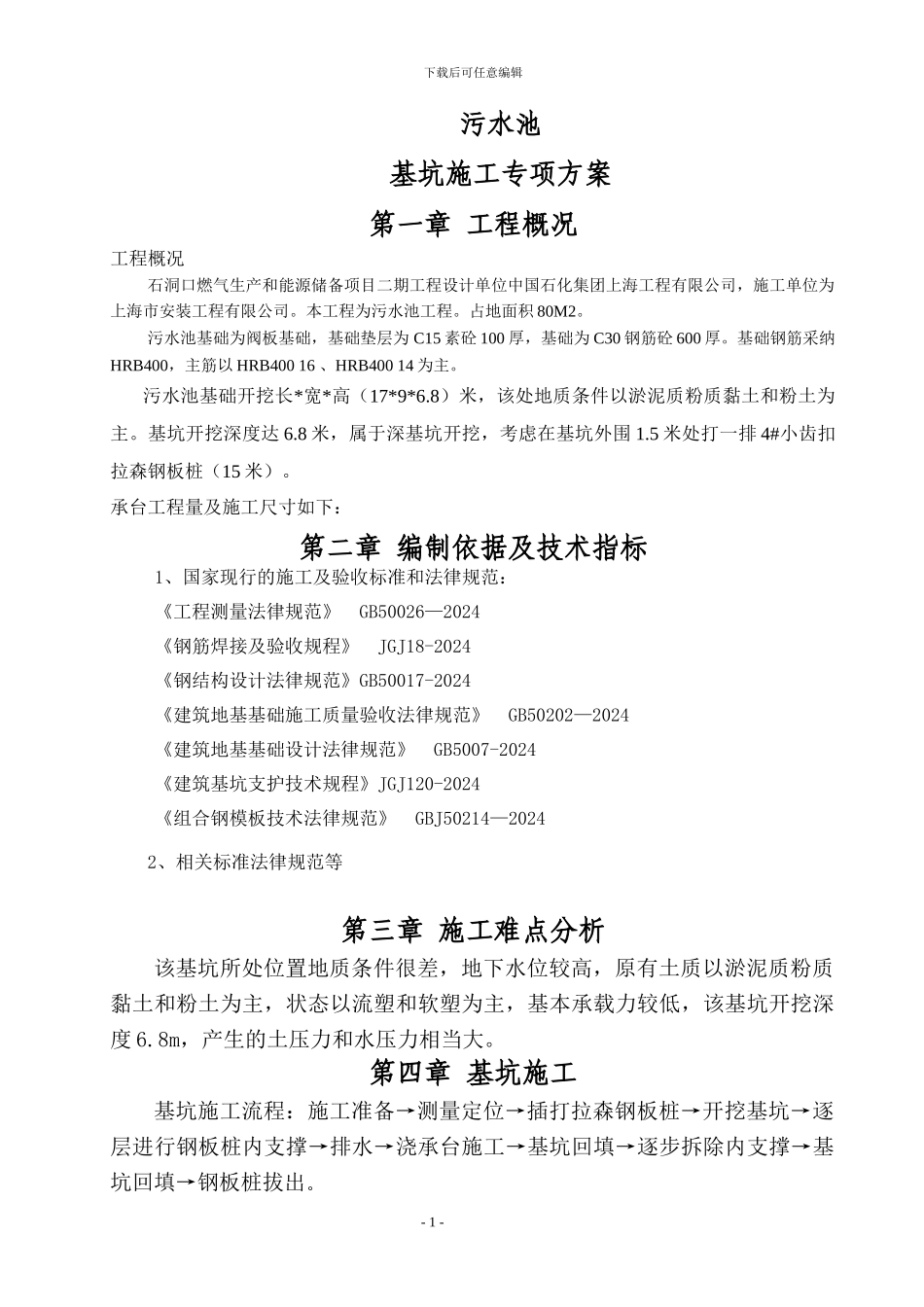

下载后可任意编辑污水池基坑施工专项方案第一章 工程概况工程概况石洞口燃气生产和能源储备项目二期工程设计单位中国石化集团上海工程有限公司,施工单位为上海市安装工程有限公司。本工程为污水池工程。占地面积 80M2。污水池基础为阀板基础,基础垫层为 C15 素砼 100 厚,基础为 C30 钢筋砼 600 厚。基础钢筋采纳HRB400,主筋以 HRB400 16 、HRB400 14 为主。污水池基础开挖长*宽*高(17*9*6.8)米,该处地质条件以淤泥质粉质黏土和粉土为主。基坑开挖深度达 6.8 米,属于深基坑开挖,考虑在基坑外围 1.5 米处打一排 4#小齿扣拉森钢板桩(15 米)。承台工程量及施工尺寸如下:第二章 编制依据及技术指标1、国家现行的施工及验收标准和法律规范:《工程测量法律规范》 GB50026—2024《钢筋焊接及验收规程》 JGJ18-2024《钢结构设计法律规范》GB50017-2024《建筑地基基础施工质量验收法律规范》 GB50202—2024《建筑地基基础设计法律规范》 GB5007-2024《建筑基坑支护技术规程》JGJ120-2024《组合钢模板技术法律规范》 GBJ50214—20242、相关标准法律规范等第三章 施工难点分析该基坑所处位置地质条件很差,地下水位较高,原有土质以淤泥质粉质黏土和粉土为主,状态以流塑和软塑为主,基本承载力较低,该基坑开挖深度 6.8m,产生的土压力和水压力相当大。第四章 基坑施工基坑施工流程:施工准备→测量定位→插打拉森钢板桩→开挖基坑→逐层进行钢板桩内支撑→排水→浇承台施工→基坑回填→逐步拆除内支撑→基坑回填→钢板桩拔出。- 1 -下载后可任意编辑第一节 施工准备首先在钢板桩堆放基地对钢板桩进行分类、整理,选用同种型号的板桩,进行弯曲整形、修正、切割、焊接,整理出施工需要的型号拉森 4 号钢板桩)。 钢板桩进场前需要检查整理,发现缺陷随时调整,整理后在运输和堆放时尽量不使其弯曲变形,避开碰撞,尤其不能将连接锁口碰坏。 钢板桩的设置位置应便于基础施工,应在原地面下结构边缘之外,并留有支、拆模板的操作空间; 钢板桩平面不直的,应尽量使其平直整齐,避开不规则的转角,以便顺利将钢板桩插打入地下,并利于围檩支撑的设置。第二节 测量定位对承台控制点标明并经过复核无误后加以有效保护,同时距离承台边线1.5 米的位置放出钢板桩插打位置,并用槽钢定位,在保证钢板桩垂直度的情况下逐根插打。插打前对钢板桩边线进行放样,在保证钢板桩垂直的前提下逐根打入钢板桩。第三节 钢...
