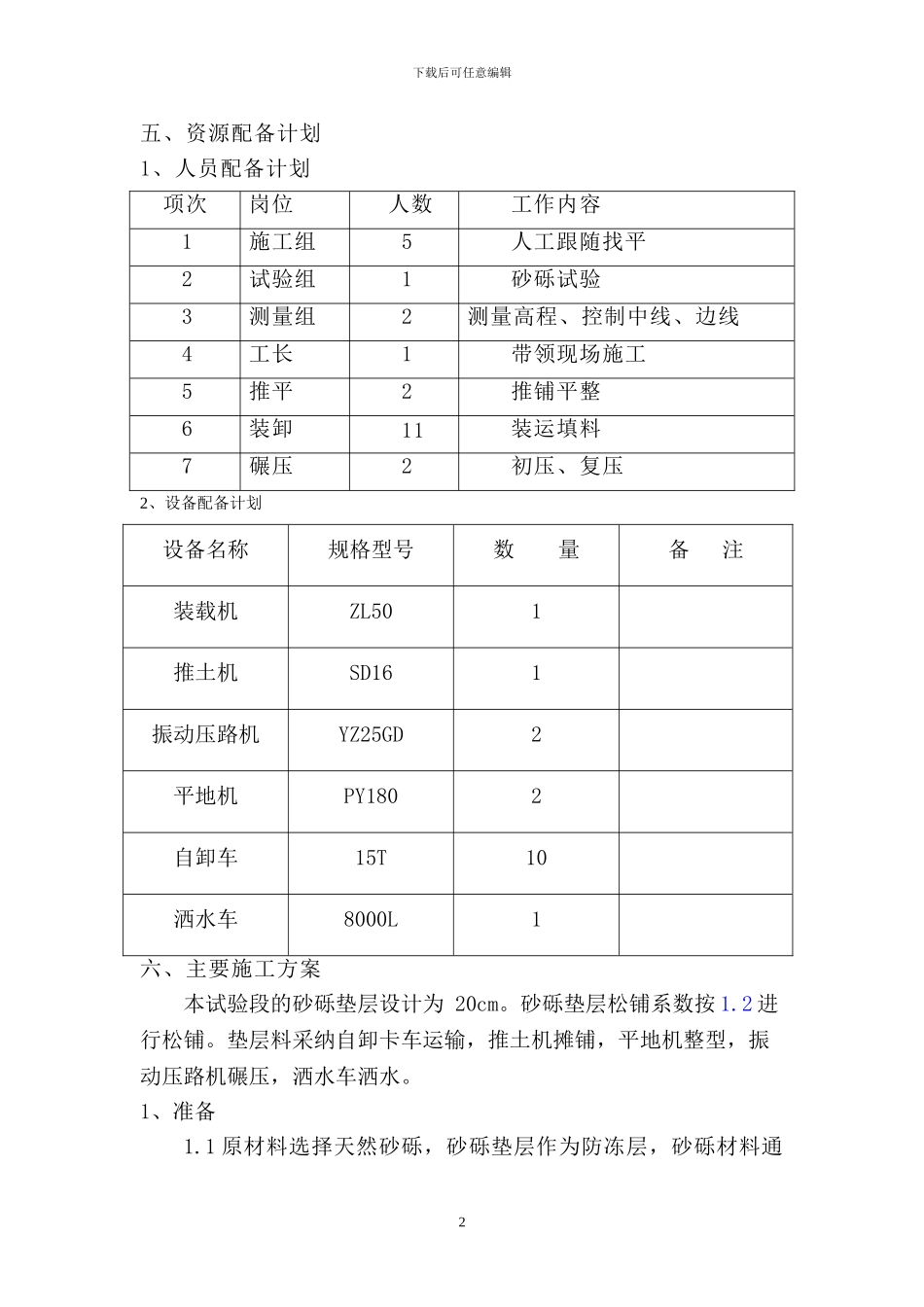

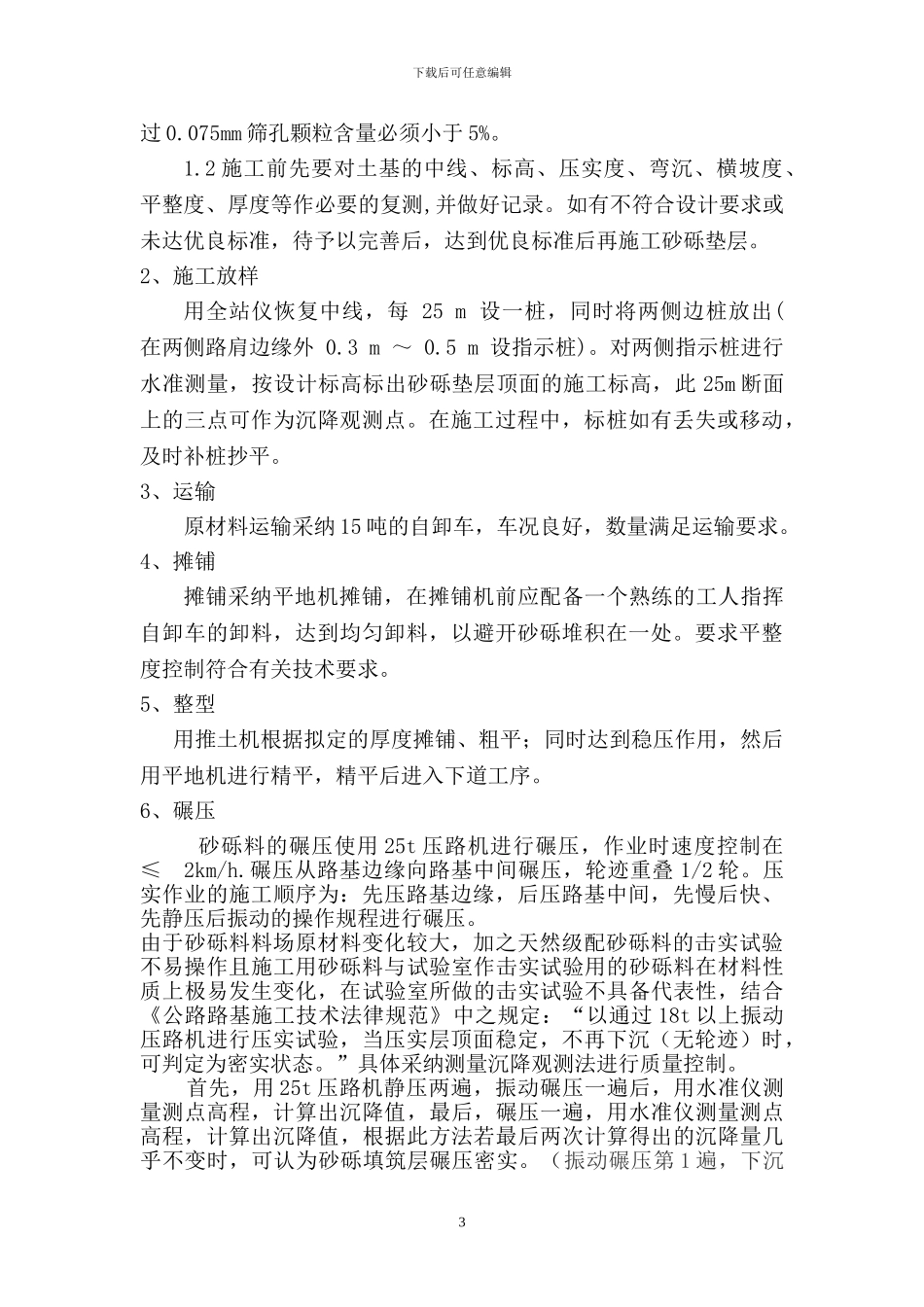

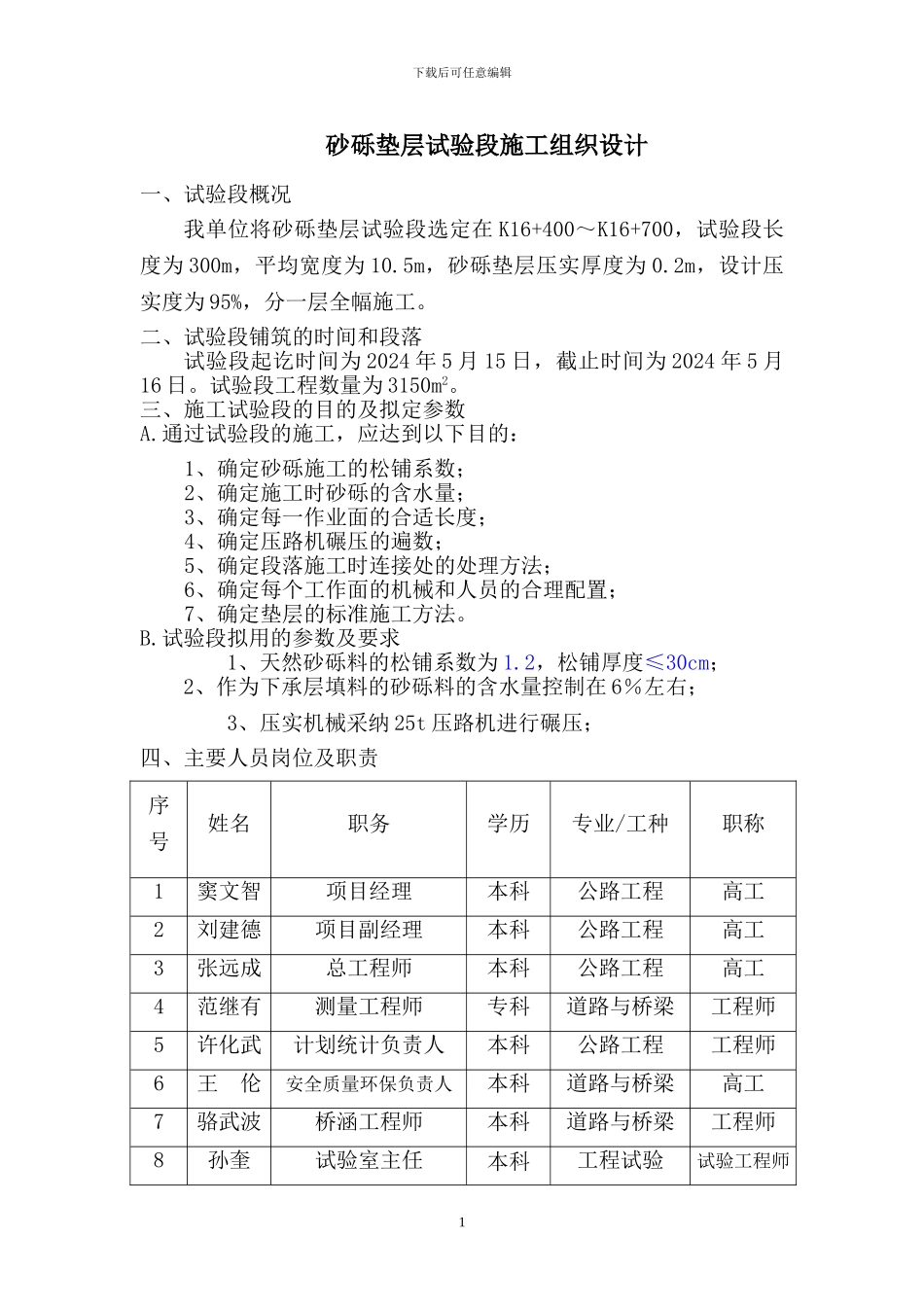

下载后可任意编辑砂砾垫层试验段施工组织设计一、试验段概况我单位将砂砾垫层试验段选定在 K16+400~K16+700,试验段长度为 300m,平均宽度为 10
5m,砂砾垫层压实厚度为 0
2m,设计压实度为 95%,分一层全幅施工
二、试验段铺筑的时间和段落试验段起讫时间为 2024 年 5 月 15 日,截止时间为 2024 年 5 月16 日
试验段工程数量为 3150m2
三、施工试验段的目的及拟定参数A
通过试验段的施工,应达到以下目的:1、确定砂砾施工的松铺系数;2、确定施工时砂砾的含水量;3、确定每一作业面的合适长度;4、确定压路机碾压的遍数;5、确定段落施工时连接处的处理方法;6、确定每个工作面的机械和人员的合理配置;7、确定垫层的标准施工方法
试验段拟用的参数及要求 1、天然砂砾料的松铺系数为 1
2,松铺厚度≤30cm;2、作为下承层填料的砂砾料的含水量控制在 6%左右; 3、压实机械采纳 25t 压路机进行碾压;四、主要人员岗位及职责序号姓名职务学历专业/工种职称1窦文智项目经理本科公路工程高工2刘建德项目副经理本科公路工程高工3张远成总工程师本科公路工程高工4范继有测量工程师专科道路与桥梁工程师5许化武计划统计负责人本科公路工程工程师6王 伦安全质量环保负责人本科道路与桥梁高工7骆武波桥涵工程师本科道路与桥梁工程师8孙奎试验室主任本科工程试验试验工程师1下载后可任意编辑五、资源配备计划1、人员配备计划项次岗位人数工作内容1施工组5人工跟随找平2试验组1砂砾试验3测量组2测量高程、控制中线、边线4工长1带领现场施工5推平2推铺平整6装卸11装运填料7碾压2初压、复压2、设备配备计划设备名称规格型号数 量备 注装载机ZL501推土机SD161振动压路机YZ25GD2平地机PY1802自卸车15T10洒水车8000L1六、主要施工方案本试验段的砂砾垫层
