下载后可任意编辑基坑边坡喷锚支护工程施工方案1
施工内容:下载后可任意编辑边坡喷锚支护,锚杆采纳直径 16 的三级钢,锚固深度 2m,横、竖间距 2m,每 30 米设置伸缩缝,缝宽 3cm,采纳沥青麻丝填缝,根据 4m*4m留置泄水孔
边坡喷砼,砼强度等级 C30,厚度 15cm,网筋采纳直径 6
5圆钢,编网网眼 200mm*200 mm,边坡上边沿地表硬化宽 2m,砼厚度15cm,砼强度等级 C30,与边坡喷层相接

(见附图)2

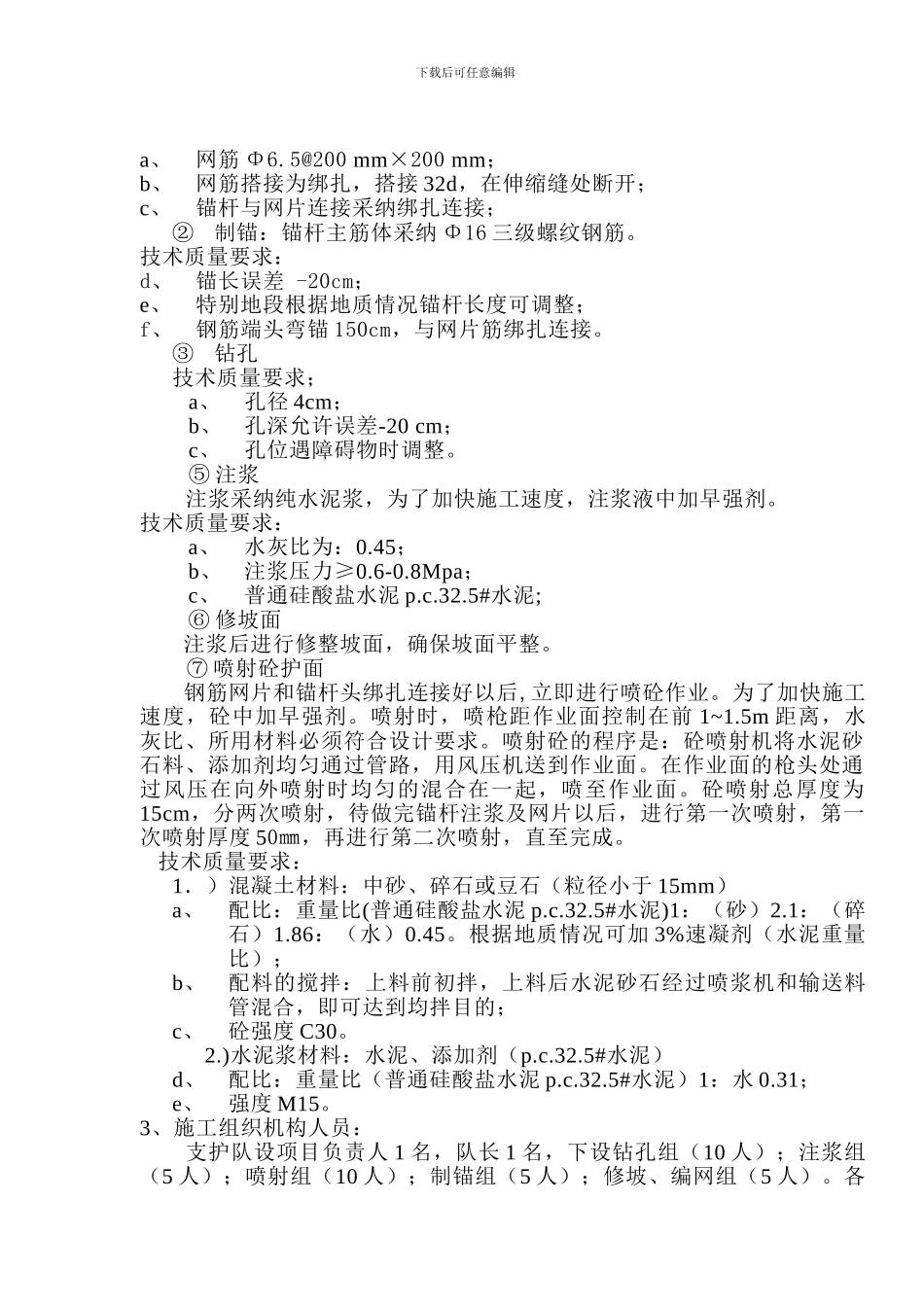

施工工序及各工序技术质量要求:施工工序机械、材料准备→平整操作场地→搭设钢管架操作平台→风化岩层处理→打孔→送锚杆→注浆→安装泄水孔→挂钢筋网→喷射砼面层①编网及连接:技术质量要求:下载后可任意编辑a、网筋 Φ6
5@200 mm×200 mm;b、网筋搭接为绑扎,搭接 32d,在伸缩缝处断开;c、锚杆与网片连接采纳绑扎连接;②制锚:锚杆主筋体采纳 Φ16 三级螺纹钢筋
技术质量要求:d、锚长误差 -20cm;e、特别地段根据地质情况锚杆长度可调整;f、钢筋端头弯锚 150cm,与网片筋绑扎连接
③钻孔技术质量要求;a、孔径 4cm;b、孔深允许误差-20 cm;c、孔位遇障碍物时调整
⑤ 注浆注浆采纳纯水泥浆,为了加快施工速度,注浆液中加早强剂
技术质量要求:a、水灰比为:0
45;b、注浆压力≥0
8Mpa;c、普通硅酸盐水泥 p
5#水泥;⑥ 修坡面注浆后进行修整坡面,确保坡面平整
⑦ 喷射砼护面钢筋网片和锚杆头绑扎连接好以后,立即进行喷砼作业
为了加快施工速度,砼中加早强剂
喷射时,喷枪距作业面控制在前 1~1
5m 距离,水灰比、所用材料必须符合设计要求
喷射砼的程序是:砼喷射机将水泥砂石料、添加剂均匀通过管路,用风压机送到作业面
在作业面的枪头处通过风压在向外喷射时均匀的混合在一起,喷至作业面
砼喷射总厚度为1
