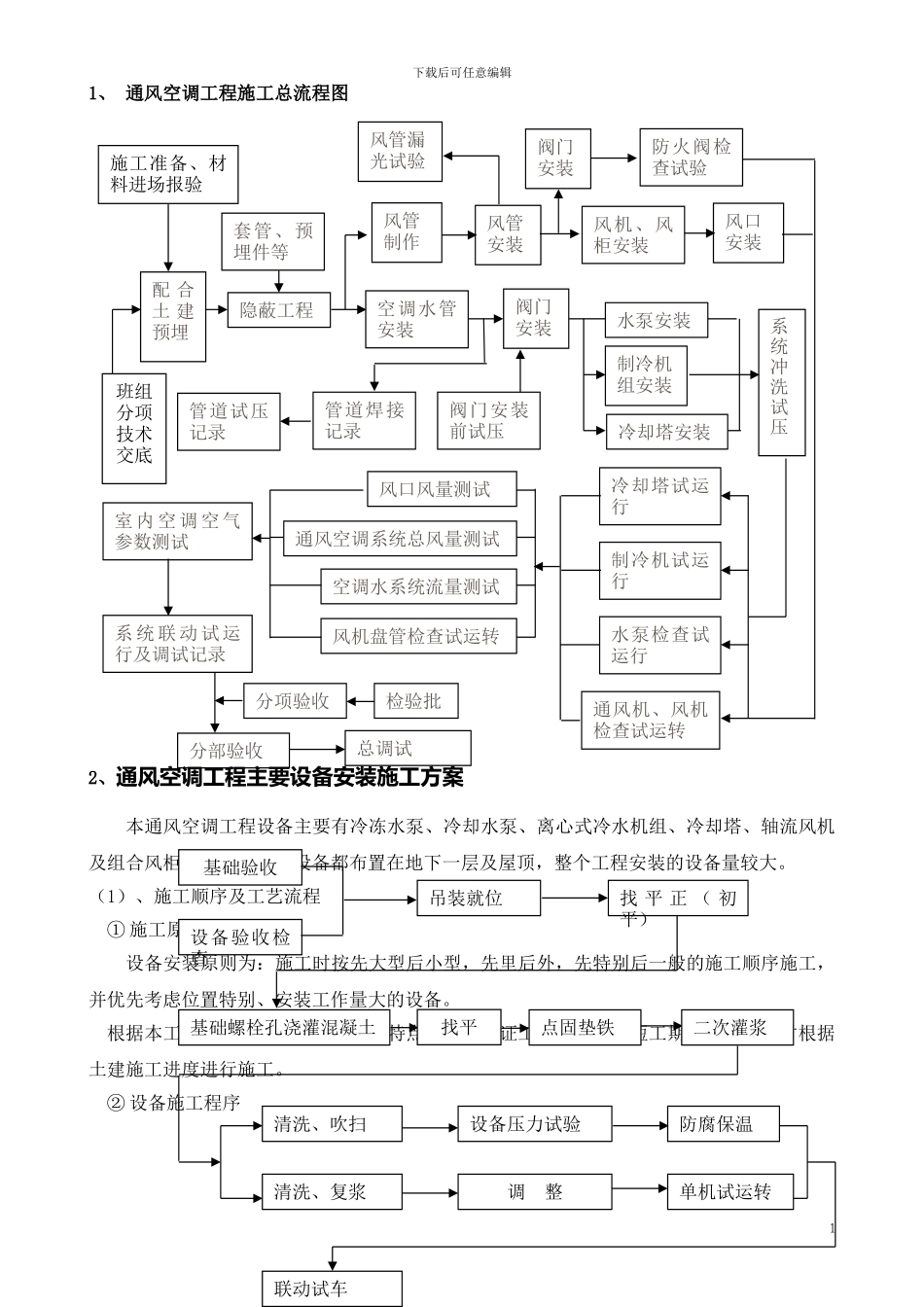

下载后可任意编辑1、 通风空调工程施工总流程图2、通风空调工程主要设备安装施工方案本通风空调工程设备主要有冷冻水泵、冷却水泵、离心式冷水机组、冷却塔、轴流风机及组合风柜等设备。大型设备都布置在地下一层及屋顶,整个工程安装的设备量较大。(1)、施工顺序及工艺流程① 施工原则及顺序设备安装原则为:施工时按先大型后小型,先里后外,先特别后一般的施工顺序施工,并优先考虑位置特别、安装工作量大的设备。根据本工程设备布局量多、面广的特点,为了保证工程质量及缩短工期要求,施工时根据土建施工进度进行施工。② 设备施工程序1基础螺栓孔浇灌混凝土找平点固垫铁二次灌浆清洗、吹扫清洗、复浆设备压力试验调 整防腐保温单机试运转联动试车基础验收设备验收检查吊装就位找 平 正 ( 初平)冷却塔试运行制冷机试运行水泵检查试运行通风机、风机检查试运转风口风量测试风机盘管检查试运转通风空调系统总风量测试空调水系统流量测试室 内 空 调 空 气参数测试系 统 联 动 试 运行及调试记录分部验收总调试检验批分项验收配 合土 建预埋隐蔽工程空调水管安装风管制作风管安装阀门安装阀门安装前试压班组分项技术交底管道焊接记录风管漏光试验管道试压记录水泵安装阀门安装冷却塔安装防火阀检查试验制冷机组安装风机、风柜安装风口安装系统冲洗试压施工准备、材料进场报验套管、预埋件等下载后可任意编辑(2)、设备安装的一般要求① 施工准备A.准备好有关施工法律规范及安装技术资料,组织施工人员熟悉图纸,编制好施工方案,并进行技术、安全交底。B.设备基础要待设备到货且校核其尺寸无误后,及时同土建专业联系配合进行设备基础的施工,按设备要求预留地脚螺栓孔(二次灌浆)。不需要基础的吊装的设备必须在土建顶面粉刷完成之后进行。C.布置好贮存库房,放置零、部件、配件及工具等;备齐施工机具、计量检测器具等。计量检测器具必须完备,经检验合格并在有效期内使用。根据设备安装和施工需要,准备好设备运输及吊装机具。D.清理场地,保证运输和消防道路畅通,现场洁净,准备好施工用水、用电,并配备必要的消防器材,实行足够的照明措施。E.若土建工程进度满足要求,地下设备安装通道主要为吊装口或地下通道口,地上设备需从框架层间机房外墙处递送运输,这就要求同土建密切配合、预留出设备通道,便于设备进入和吊车递送设备,设备吊装后再由土建及时封闭。② 设备运输及装卸A.设备运抵现场后,大型设备可...
