下载后可任意编辑立柱施工方案一、工程简述K14+040 灰沟 3 号桥位于四川省绵竹汉旺镇清平乡,起点桩号为 K13+995,终点桩号为 K14+125,桥长 170M,立柱共 14 根
二、劳动力组织及调配计划1、施工便道施工便道仅一条

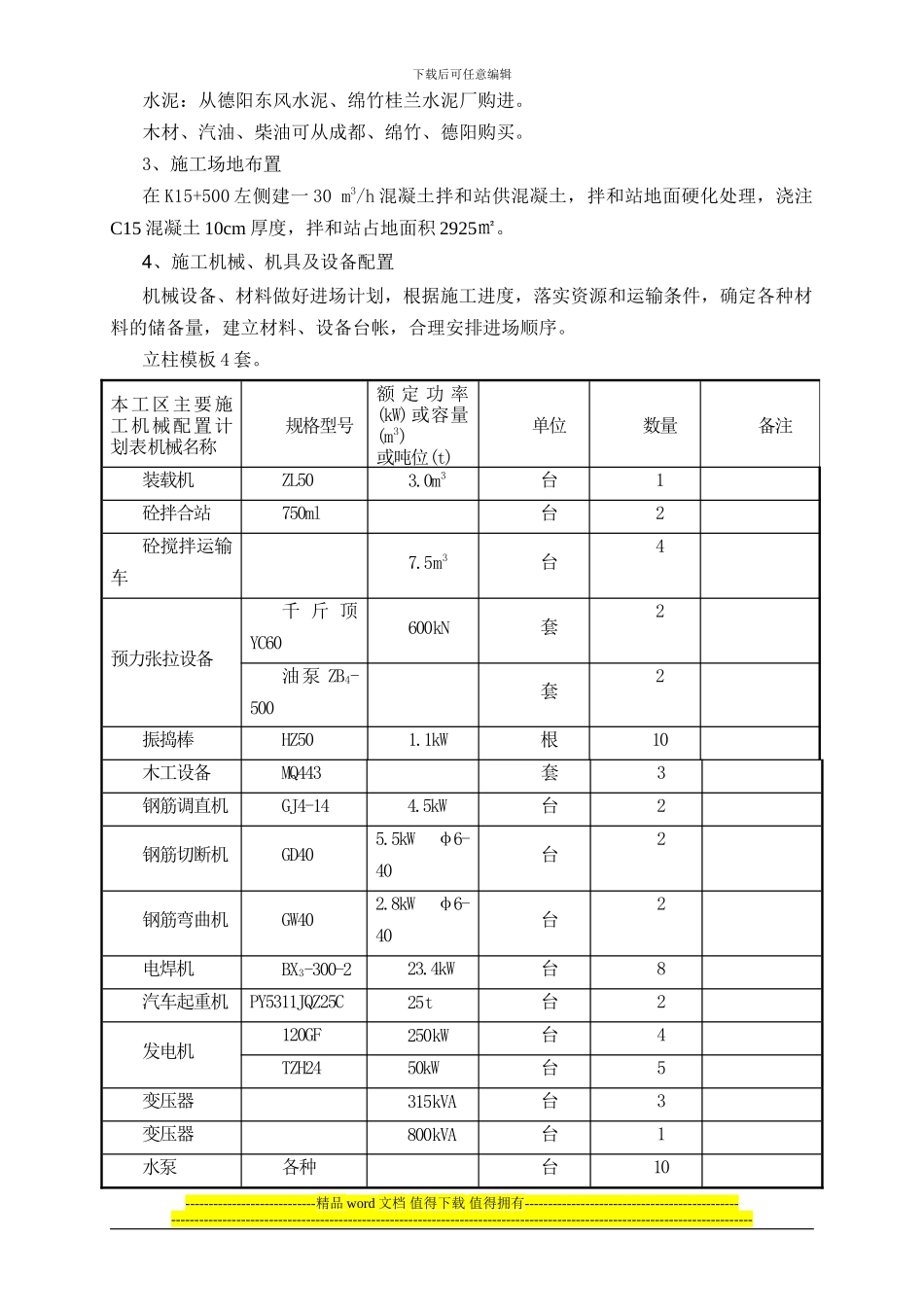

因所处地震重灾区,且余震不断,需常常清理塌方、泥石流、落石
以保证道路畅通,同时需常常查看道路两侧是否有安全隐患,发现隐患及时排除,必要时实行交通管制

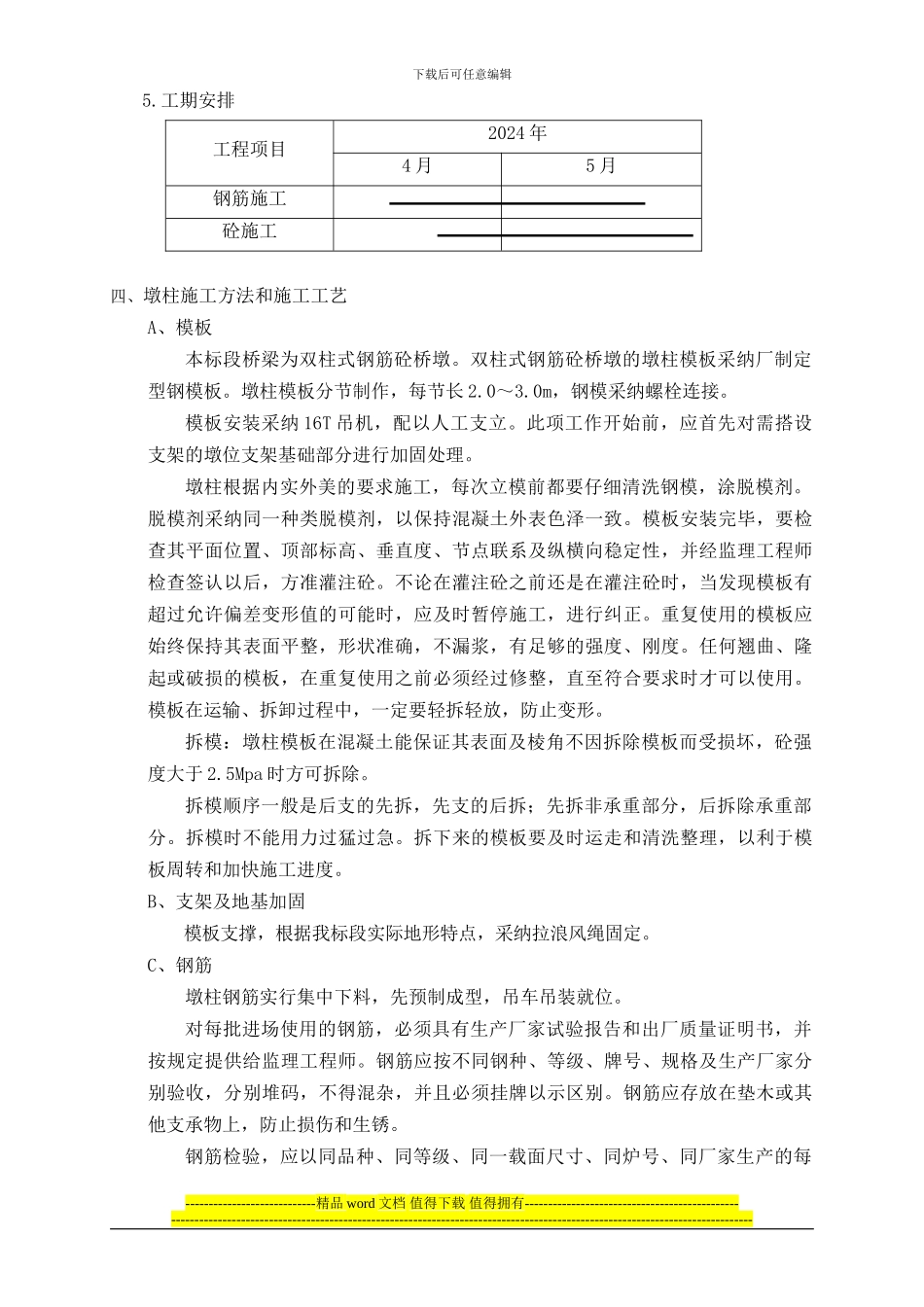

2、施工人员根据桥梁特点,空心板预制安装由桥梁综合 2 分队施工
本桥施工人员投入见下表序号项目人数序号项目人数1队长17电焊工42技术员28模板工63测量39吊车司机24输送车司机410张拉工45搅拌站司机211混凝土工66钢筋工612杂工153、临时用电拌合站、预制场施工用电从附近 1 万伏高压线通过变压器变压引入
4、临时用水本项目施工用水从绵远河中抽水
拌和站设置 300 吨施工储水池作为备用
三、施工准备1、技术准备审查图纸、熟悉设计文件,了解工程全貌、工程整体情况和设计意图,形成对工程整体、全面的印象,并从上而下进行技术交底
2、物资材料准备中粗砂:来源于绵远河,砂质洁净、均匀,含泥少,平均运距 2Km
石料:在绵远河沿线已开采的石料场,石质坚硬,储量丰富
钢筋、钢绞线:从成都购买
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑水泥:从德阳东风水泥、绵竹桂兰水泥厂购进
