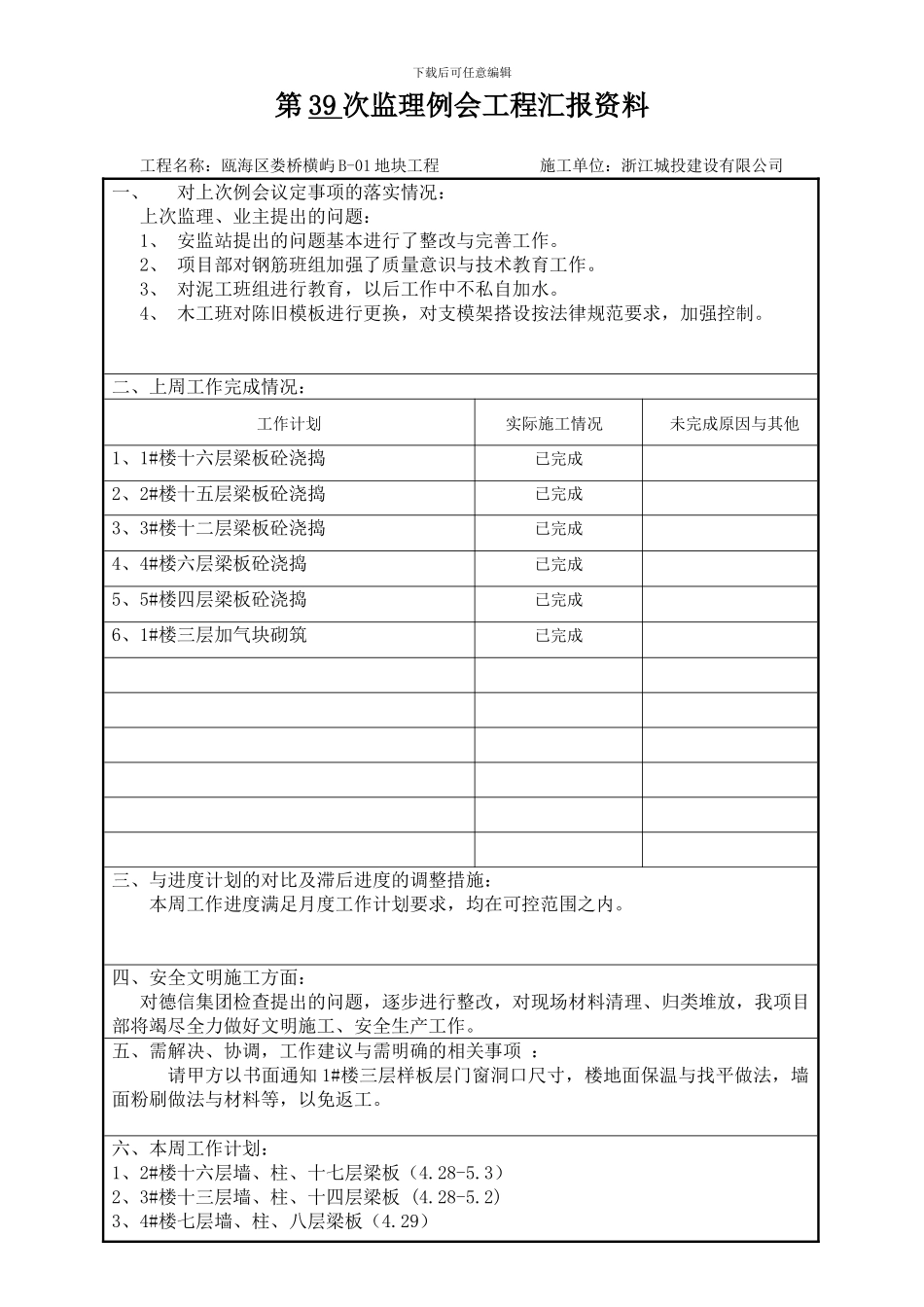

下载后可任意编辑第 39 次监理例会工程汇报资料工程名称:瓯海区娄桥横屿 B-01 地块工程 施工单位:浙江城投建设有限公司一、对上次例会议定事项的落实情况:上次监理、业主提出的问题:1、 安监站提出的问题基本进行了整改与完善工作。2、 项目部对钢筋班组加强了质量意识与技术教育工作。3、 对泥工班组进行教育,以后工作中不私自加水。4、 木工班对陈旧模板进行更换,对支模架搭设按法律规范要求,加强控制。 二、上周工作完成情况:工作计划实际施工情况未完成原因与其他1、1#楼十六层梁板砼浇捣已完成2、2#楼十五层梁板砼浇捣已完成3、3#楼十二层梁板砼浇捣已完成4、4#楼六层梁板砼浇捣已完成5、5#楼四层梁板砼浇捣已完成6、1#楼三层加气块砌筑已完成三、与进度计划的对比及滞后进度的调整措施:本周工作进度满足月度工作计划要求,均在可控范围之内。四、安全文明施工方面:对德信集团检查提出的问题,逐步进行整改,对现场材料清理、归类堆放,我项目部将竭尽全力做好文明施工、安全生产工作。五、需解决、协调,工作建议与需明确的相关事项 :请甲方以书面通知 1#楼三层样板层门窗洞口尺寸,楼地面保温与找平做法,墙面粉刷做法与材料等,以免返工。六、本周工作计划:1、2#楼十六层墙、柱、十七层梁板(4.28-5.3)2、3#楼十三层墙、柱、十四层梁板 (4.28-5.2)3、4#楼七层墙、柱、八层梁板(4.29)下载后可任意编辑4、4#楼八层墙、柱、九层梁板(5.5)5、5#楼五层墙、柱、六层梁板(5.2)单位名称(盖章处) 编制人:陈友星 日期 :2014 年 4 月 29 日
