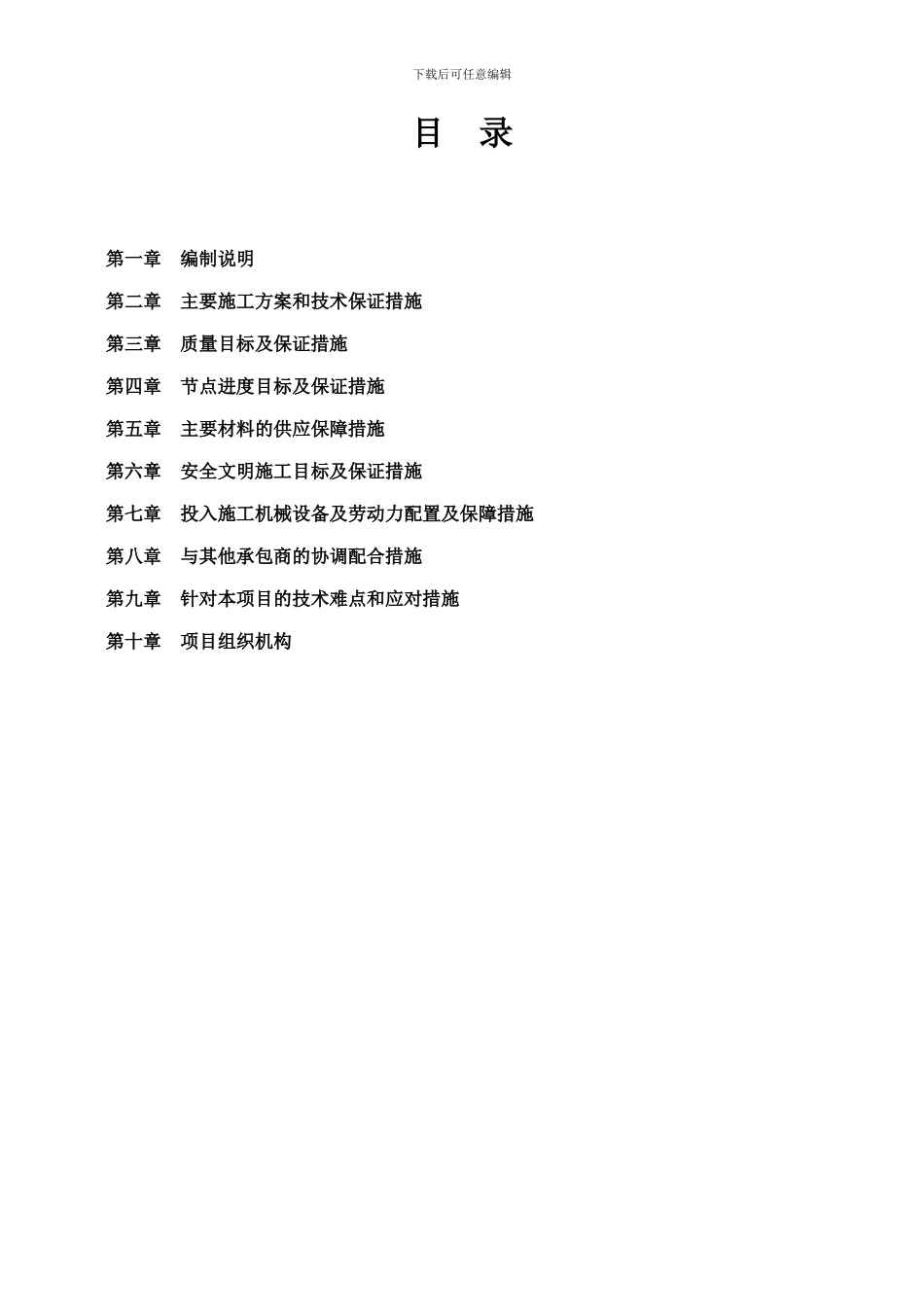

斜塘老街四、五期堆岛及围堰工程施工组织设计常州市武进水利工程有限公司2013 年 8 月 20 日下载后可任意编辑目 录第一章 编制说明第二章 主要施工方案和技术保证措施第三章 质量目标及保证措施第四章 节点进度目标及保证措施第五章 主要材料的供应保障措施第六章 安全文明施工目标及保证措施第七章 投入施工机械设备及劳动力配置及保障措施第八章 与其他承包商的协调配合措施第九章 针对本项目的技术难点和应对措施第十章 项目组织机构下载后可任意编辑第一章 编制说明1

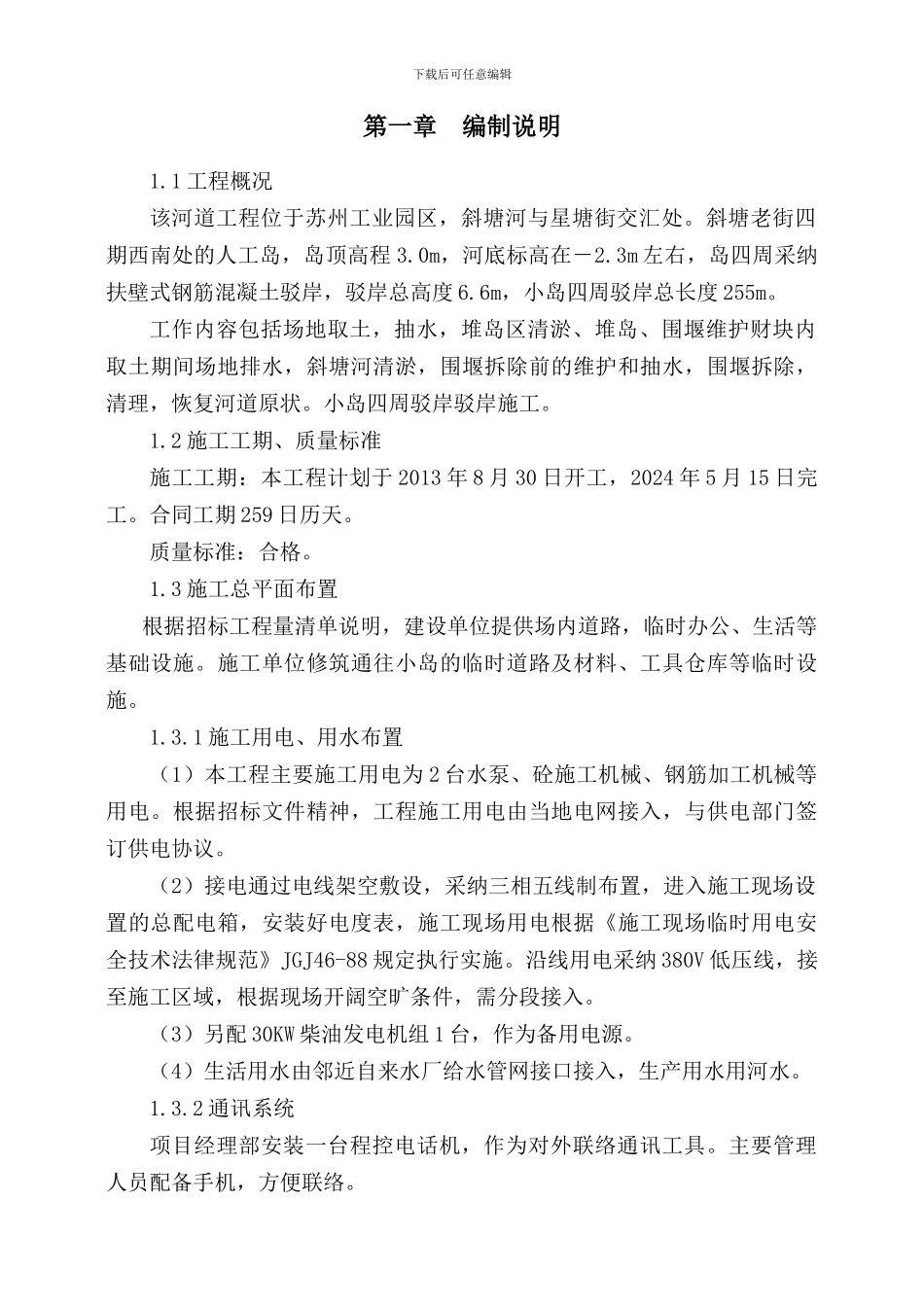

1 工程概况该河道工程位于苏州工业园区,斜塘河与星塘街交汇处
斜塘老街四期西南处的人工岛,岛顶高程 3
0m,河底标高在-2
3m 左右,岛四周采纳扶壁式钢筋混凝土驳岸,驳岸总高度 6
6m,小岛四周驳岸总长度 255m
工作内容包括场地取土,抽水,堆岛区清淤、堆岛、围堰维护财块内取土期间场地排水,斜塘河清淤,围堰拆除前的维护和抽水,围堰拆除,清理,恢复河道原状
小岛四周驳岸驳岸施工
2 施工工期、质量标准施工工期:本工程计划于 2013 年 8 月 30 日开工,2024 年 5 月 15 日完工
合同工期 259 日历天
质量标准:合格
3 施工总平面布置根据招标工程量清单说明,建设单位提供场内道路,临时办公、生活等基础设施
施工单位修筑通往小岛的临时道路及材料、工具仓库等临时设施
1 施工用电、用水布置(1)本工程主要施工用电为 2 台水泵、砼施工机械、钢筋加工机械等用电
根据招标文件精神,工程施工用电由当地电网接入,与供电部门签订供电协议
(2)接电通过电线架空敷设,采纳三相五线制布置,进入施工现场设置的总配电箱,安装好电度表,施工现场用电根据《施工现场临时用电安全技术法律规范》JGJ46-88 规定执行实施
沿线用电采纳 380V 低压线,接至施工区域,根据现场开阔空旷条件,需分段接入
