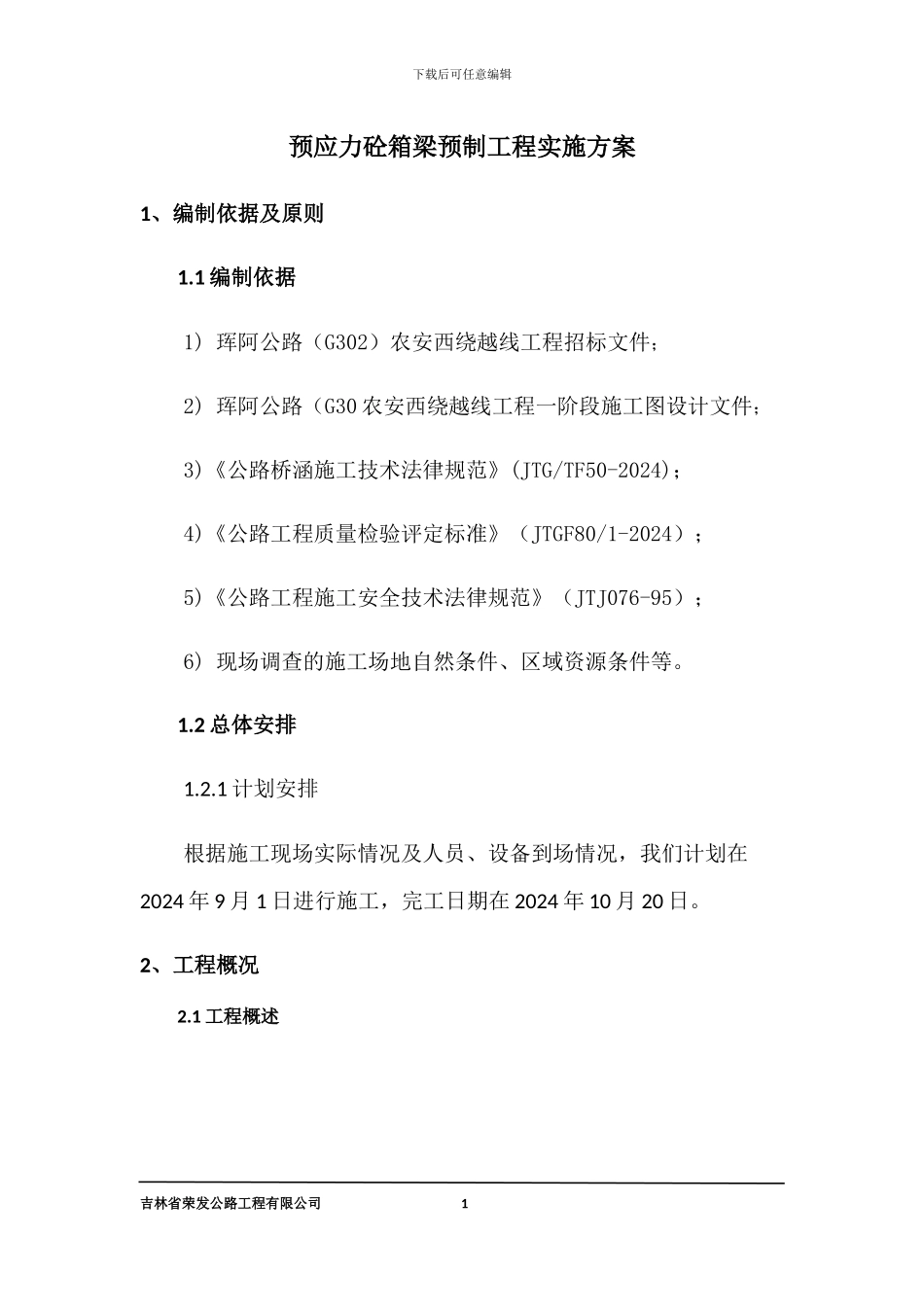

珲阿公路(G302)农安西绕越线工程箱梁预制开工报告吉林省荣发公路工程有限公司 1下载后可任意编辑填报单位:吉林省荣发公路工程有限公司总 监 办:吉林省谊诚交通工程咨询有限公司日 期:2024 年 8 月 30 日下载后可任意编辑预应力砼箱梁预制工程实施方案1、编制依据及原则1
1 编制依据1) 珲阿公路(G302)农安西绕越线工程招标文件;2) 珲阿公路(G30 农安西绕越线工程一阶段施工图设计文件;3)《公路桥涵施工技术法律规范》(JTG/TF50-2024);4)《公路工程质量检验评定标准》(JTGF80/1-2024);5)《公路工程施工安全技术法律规范》(JTJ076-95);6) 现场调查的施工场地自然条件、区域资源条件等
2 总体安排1
1 计划安排根据施工现场实际情况及人员、设备到场情况,我们计划在2024 年 9 月 1 日进行施工,完工日期在 2024 年 10 月 20 日
2、工程概况2
1 工程概述吉林省荣发公路工程有限公司 1下载后可任意编辑K5+361
72 公铁立交桥共有 30m 箱梁 70 片,梁长 30m,预制梁横坡为 2%,预制梁高 1
6m,梁底宽 1m,中跨中梁、边跨中梁顶宽2
4m,中跨边梁、边跨边梁顶宽 2
2 工程量工程量统计表表 2
2-1工程名称材料C50 混凝土(m³)钢绞线(kg)HRB400(kg)HPB300(kg)公铁立交桥2502
74130404
74687655
1478683、施工准备情况3
1 技术准备1)图纸复核工作已经完成
2)C50 砼配合比及单质材料已验证合格可以使用
C50 配合比水胶比每立方米砼中各项材料用量(Kg)水泥砂碎石水粉煤灰减水剂0
3645072010311625011
2 施工前人员准备吉林省荣发公路工程有限公司 2下载后可任意编辑1)项目经理部对施工人
