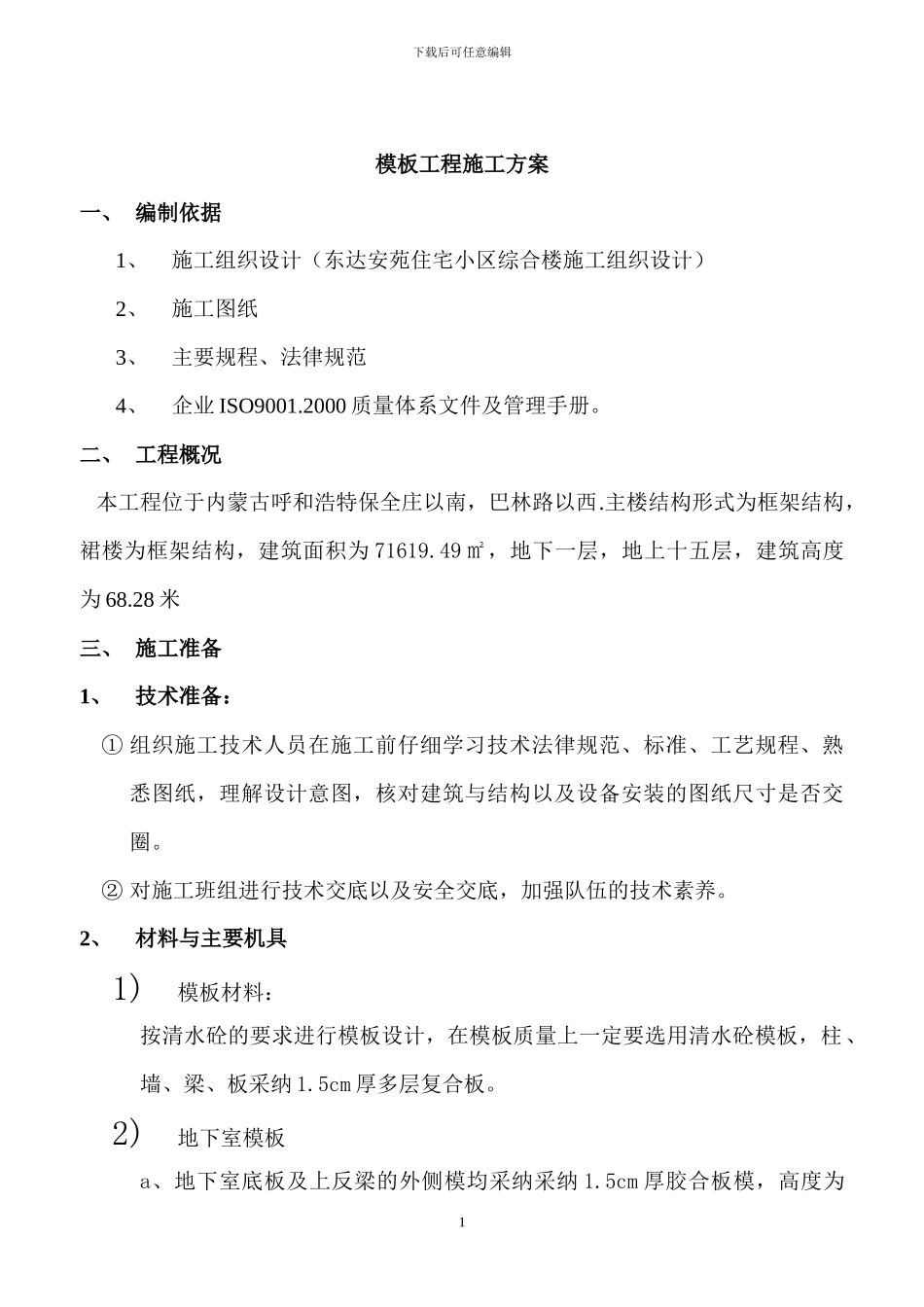

下载后可任意编辑模板工程施工方案一、 编制依据1、施工组织设计(东达安苑住宅小区综合楼施工组织设计)2、施工图纸3、主要规程、法律规范4、企业 ISO9001
2000 质量体系文件及管理手册
二、 工程概况 本工程位于内蒙古呼和浩特保全庄以南,巴林路以西
主楼结构形式为框架结构,裙楼为框架结构,建筑面积为 71619
49㎡,地下一层,地上十五层,建筑高度为 68
28 米三、 施工准备1、技术准备:① 组织施工技术人员在施工前仔细学习技术法律规范、标准、工艺规程、熟悉图纸,理解设计意图,核对建筑与结构以及设备安装的图纸尺寸是否交圈
② 对施工班组进行技术交底以及安全交底,加强队伍的技术素养
2、材料与主要机具1)模板材料:按清水砼的要求进行模板设计,在模板质量上一定要选用清水砼模板,柱、墙、梁、板采纳 1
5cm 厚多层复合板
2)地下室模板a、地下室底板及上反梁的外侧模均采纳采纳 1
5cm 厚胶合板模,高度为1下载后可任意编辑500~1000mm
反梁采纳吊模形式立模
b、地下室墙体板采纳 1
5cm 厚胶合板,50×100 木方和 50 钢管做楞,配套穿墙栓使用
模板使用前将表面清理洁净,涂刷脱模剂,严禁脱模剂沾污钢筋,以砼的接槎处竖向背楞采纳 50×100 木方@250,水平背楞用 Φ48 脚手管 400(起步为 150)外加两根钢管@600 竖楞加强加固,通过在双钢管处打孔穿螺栓@600 用“3”型铁固定在钢管上,为保证其稳定用钢管上中下三道进行顶稳,外墙侧模支顶在坑壁上,螺栓采纳止水栓,内墙模支顶在脚手架上或支顶在地上,螺栓采纳普通栓,可再次使用
另外在螺栓处加设内顶杆应预先加工好
c、柱模板采纳多层板,在木工厂加工制作现场组拼,背楞采纳 50×100 木方加固,木方必须进行刨面,用脚手管双根做柱箍,用 Φ14 的螺栓加 3 型铁加固
起步 150每隔 60
