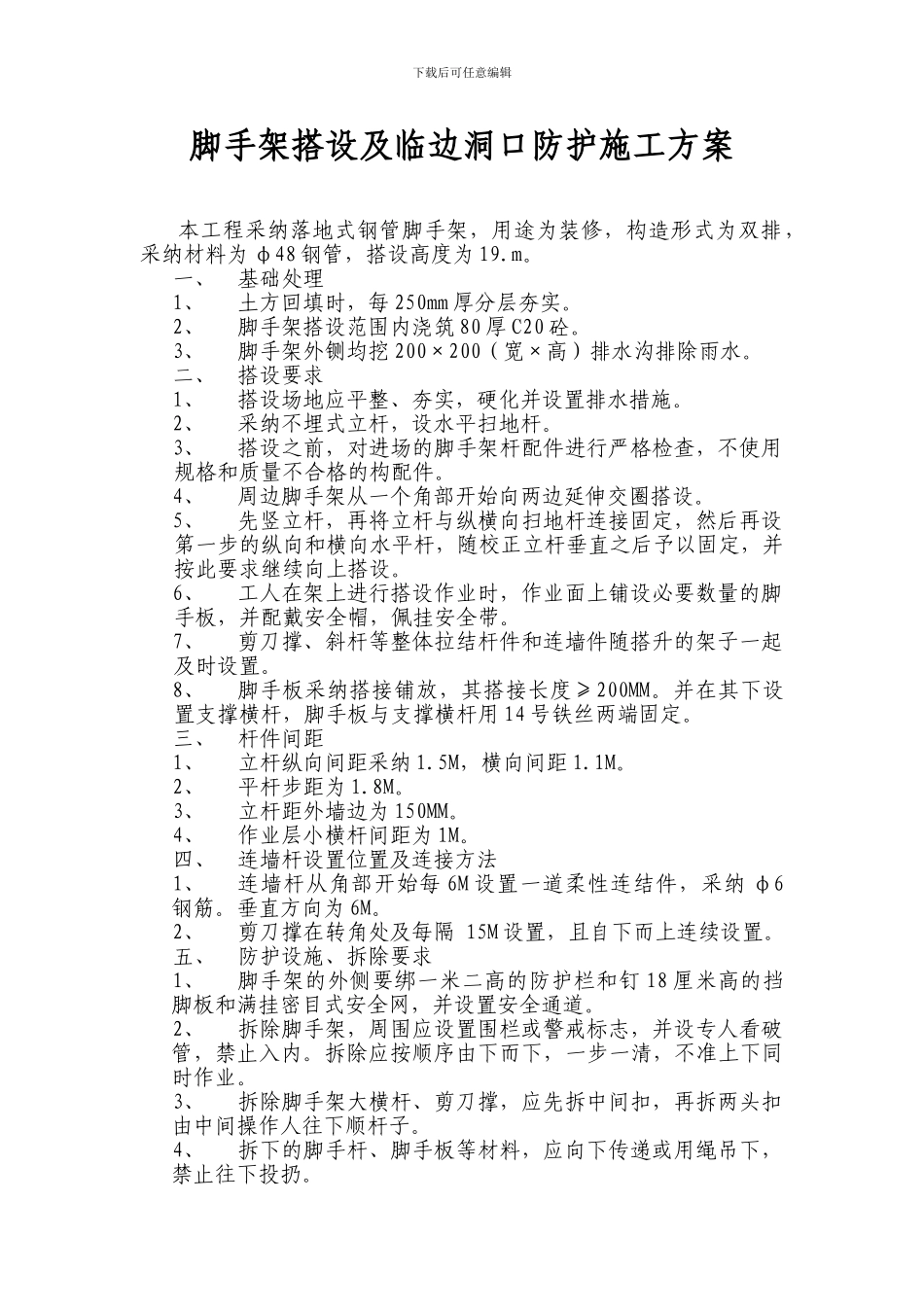

下载后可任意编辑脚手架搭设及临边洞口防护施工方案本工程采纳落地式钢管脚手架,用途为装修,构造形式为双排,采纳材料为 φ48 钢管,搭设高度为 19.m。一、基础处理1、土方回填时,每 250mm 厚分层夯实。2、脚手架搭设范围内浇筑 80 厚 C20 砼。3、脚手架外铡均挖 200×200(宽×高)排水沟排除雨水。二、搭设要求1、搭设场地应平整、夯实,硬化并设置排水措施。2、采纳不埋式立杆,设水平扫地杆。3、搭设之前,对进场的脚手架杆配件进行严格检查,不使用规格和质量不合格的构配件。4、周边脚手架从一个角部开始向两边延伸交圈搭设。5、先竖立杆,再将立杆与纵横向扫地杆连接固定,然后再设第一步的纵向和横向水平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设。6、工人在架上进行搭设作业时,作业面上铺设必要数量的脚手板,并配戴安全帽,佩挂安全带。7、剪刀撑、斜杆等整体拉结杆件和连墙件随搭升的架子一起及时设置。8、脚手板采纳搭接铺放,其搭接长度≥200MM。并在其下设置支撑横杆,脚手板与支撑横杆用 14 号铁丝两端固定。三、杆件间距1、立杆纵向间距采纳 1.5M,横向间距 1.1M。2、平杆步距为 1.8M。3、立杆距外墙边为 150MM。4、作业层小横杆间距为 1M。四、连墙杆设置位置及连接方法1、连墙杆从角部开始每 6M 设置一道柔性连结件,采纳 φ6钢筋。垂直方向为 6M。2、剪刀撑在转角处及每隔 15M 设置,且自下而上连续设置。五、防护设施、拆除要求1、脚手架的外侧要绑一米二高的防护栏和钉 18 厘米高的挡脚板和满挂密目式安全网,并设置安全通道。2、拆除脚手架,周围应设置围栏或警戒标志,并设专人看破管,禁止入内。拆除应按顺序由下而下,一步一清,不准上下同时作业。3、拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣由中间操作人往下顺杆子。4、拆下的脚手杆、脚手板等材料,应向下传递或用绳吊下,禁止往下投扔。下载后可任意编辑六、临边洞口防护及现场准备工作1、飘板、屋面临边处均搭设护栏,护栏高度不小于 1.2M,设置 180MM 高挡脚板,满挂安全网,并与墙体或脚手架拉结牢固。2、通道口设置防护棚。3、预留洞口设置防护栏,高度不小于 1.2M。4、楼梯口在楼梯井口处设置通长立杆,立杆间距不大于2M,护栏高度不小于 1.2M,栏杆横杆间距不大于 600MM。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和...
