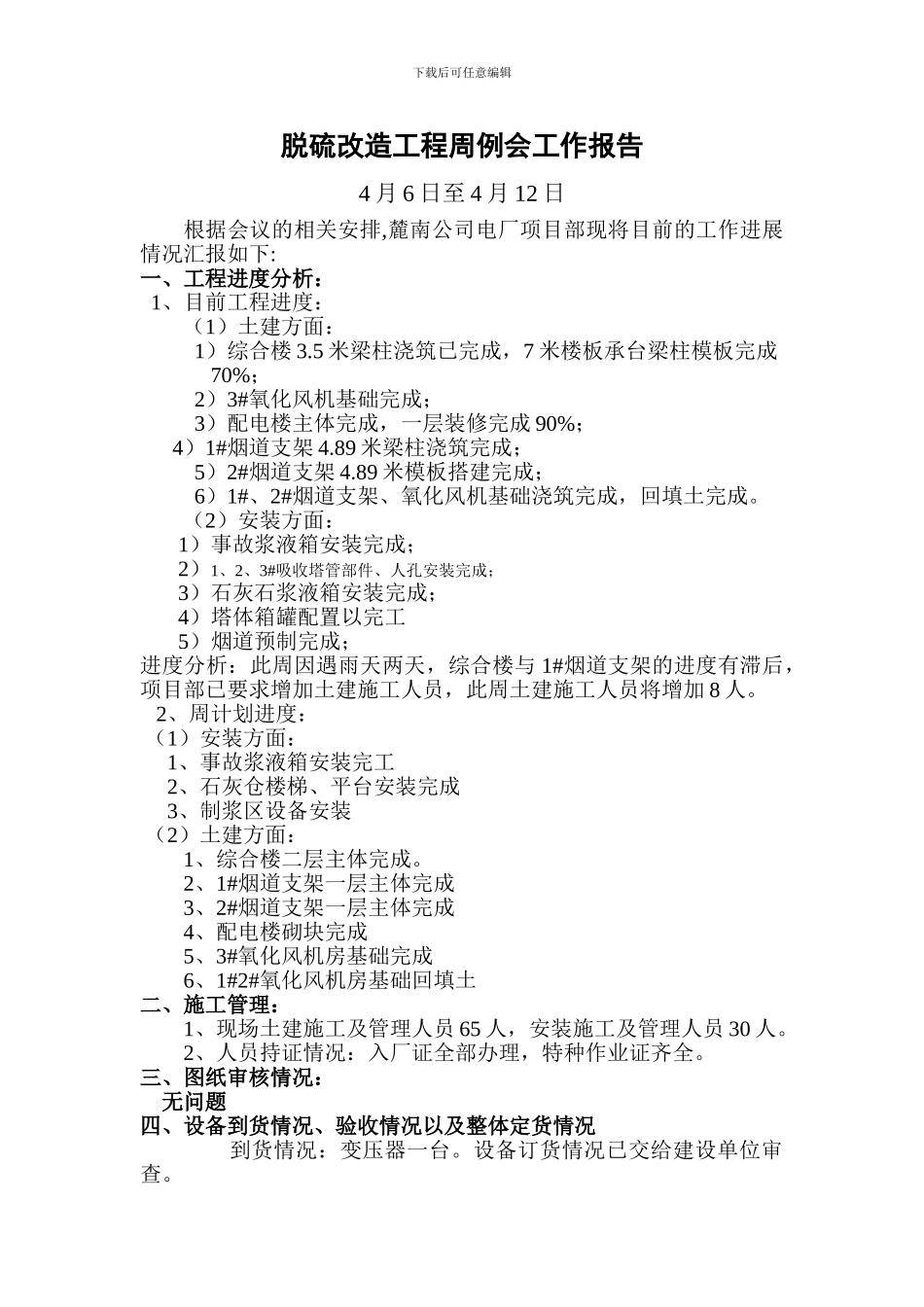

下载后可任意编辑脱硫改造工程周例会工作报告 4 月 6 日至 4 月 12 日根据会议的相关安排,麓南公司电厂项目部现将目前的工作进展情况汇报如下:一、工程进度分析: 1、目前工程进度:(1)土建方面: 1)综合楼 3
5 米梁柱浇筑已完成,7 米楼板承台梁柱模板完成 70%; 2)3#氧化风机基础完成; 3)配电楼主体完成,一层装修完成 90%; 4)1#烟道支架 4
89 米梁柱浇筑完成; 5)2#烟道支架 4
89 米模板搭建完成; 6)1#、2#烟道支架、氧化风机基础浇筑完成,回填土完成
(2)安装方面: 1)事故浆液箱安装完成; 2)1、2、3#吸收塔管部件、人孔安装完成; 3)石灰石浆液箱安装完成; 4)塔体箱罐配置以完工 5)烟道预制完成;进度分析:此周因遇雨天两天,综合楼与 1#烟道支架的进度有滞后,项目部已要求增加土建施工人员,此周土建施工人员将增加 8 人
2、周计划进度: (1)安装方面: 1、事故浆液箱安装完工 2、石灰仓楼梯、平台安装完成 3、制浆区设备安装 (2)土建方面:1、综合楼二层主体完成
2、1#烟道支架一层主体完成3、2#烟道支架一层主体完成4、配电楼砌块完成5、3#氧化风机房基础完成6、1#2#氧化风机房基础回填土二、施工管理:1、现场土建施工及管理人员 65 人,安装施工及管理人员 30 人
2、人员持证情况:入厂证全部办理,特种作业证齐全
三、图纸审核情况: 无问题四、设备到货情况、验收情况以及整体定货情况 到货情况:变压器一台
设备订货情况已交给建设单位审查
下载后可任意编辑五、现场管理方面1、好的方面: 施工人员在电厂领导的督促以及帮助下对安全的意识有明显加强,基本都能根据要求进行施工
2、不足的方面: 现场存有交叉作业防护不到位的地方,施工完毕材料对方不整齐

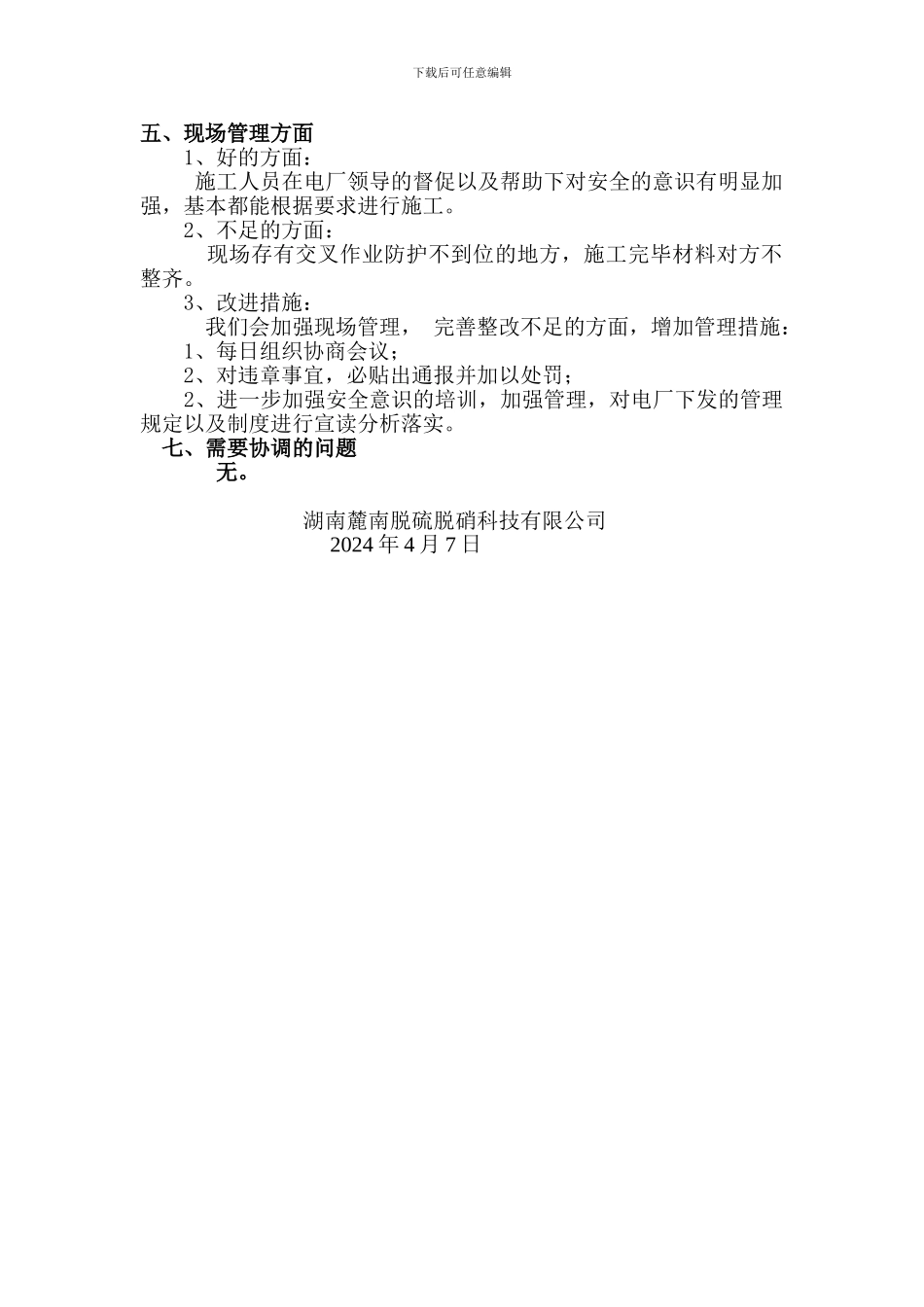

3、改进措施: 我们会加强现场管理, 完善整改不足的方面,增加管
