电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

节日期间专项施工方案VIP免费

节日期间专项施工方案_第1页
1/8
节日期间专项施工方案_第2页
2/8
节日期间专项施工方案_第3页
3/8

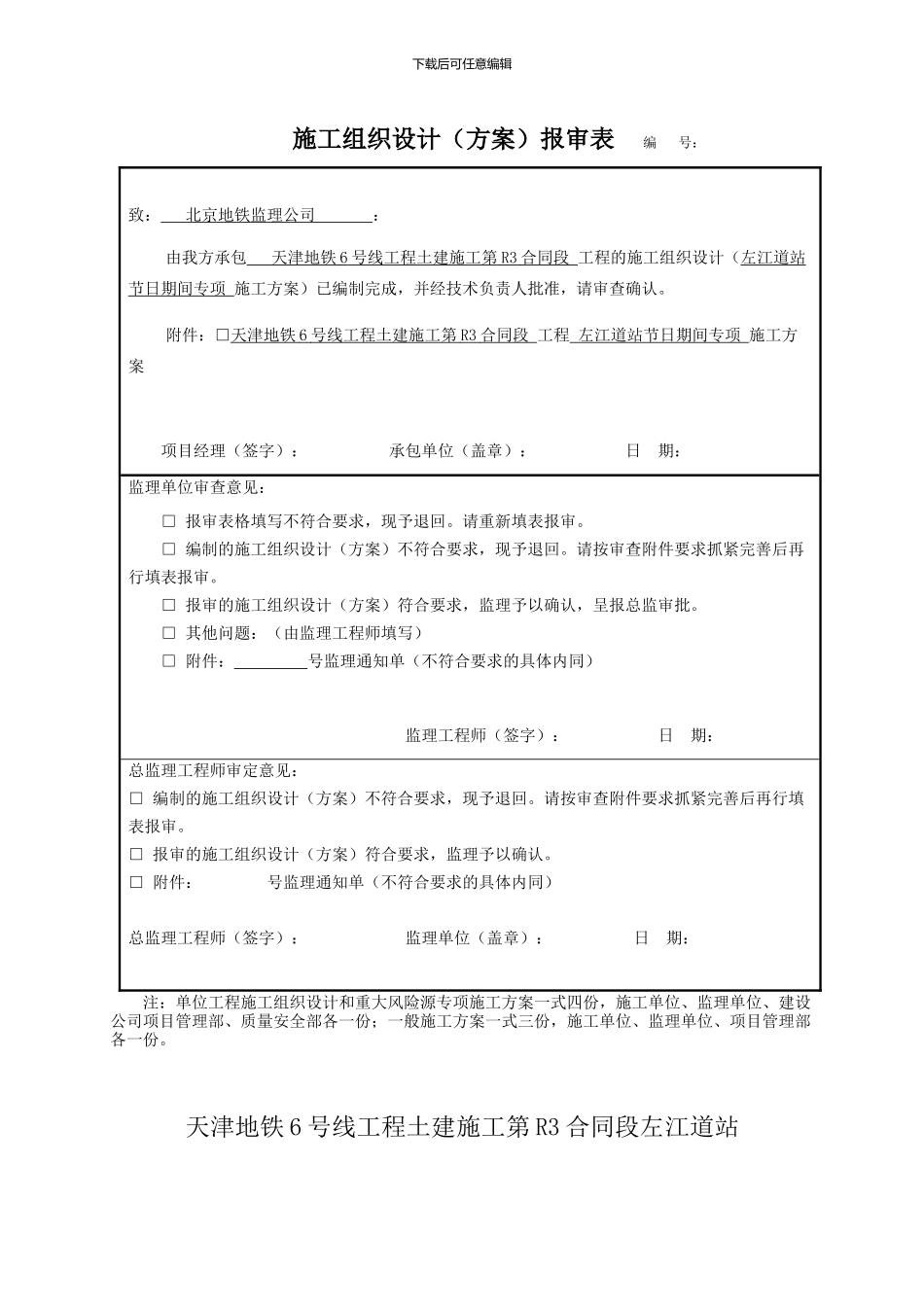

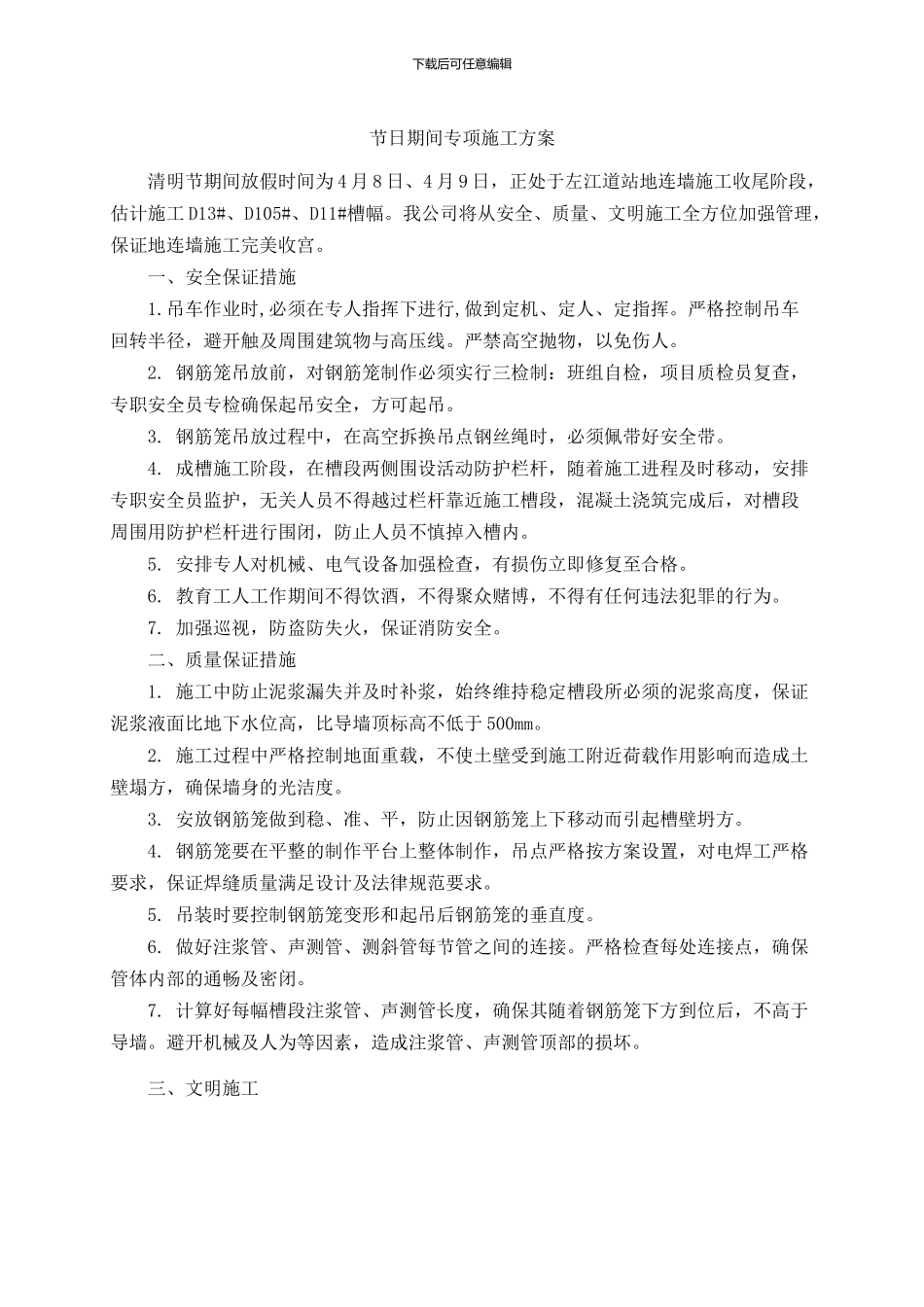

下载后可任意编辑施工组织设计(方案)报审表 编 号: 致: 北京地铁监理公司 :由我方承包 天津地铁 6 号线工程土建施工第 R3 合同段 工程的施工组织设计(左江道站节日期间专项 施工方案)已编制完成,并经技术负责人批准,请审查确认。附件:□天津地铁 6 号线工程土建施工第 R3 合同段 工程 左江道站节日期间专项 施工方案项目经理(签字): 承包单位(盖章): 日 期:监理单位审查意见: □ 报审表格填写不符合要求,现予退回。请重新填表报审。 □ 编制的施工组织设计(方案)不符合要求,现予退回。请按审查附件要求抓紧完善后再行填表报审。□ 报审的施工组织设计(方案)符合要求,监理予以确认,呈报总监审批。□ 其他问题:(由监理工程师填写)□ 附件: 号监理通知单(不符合要求的具体内同)监理工程师(签字): 日 期:总监理工程师审定意见:□ 编制的施工组织设计(方案)不符合要求,现予退回。请按审查附件要求抓紧完善后再行填表报审。□ 报审的施工组织设计(方案)符合要求,监理予以确认。□ 附件: 号监理通知单(不符合要求的具体内同)总监理工程师(签字): 监理单位(盖章): 日 期:注:单位工程施工组织设计和重大风险源专项施工方案一式四份,施工单位、监理单位、建设公司项目管理部、质量安全部各一份;一般施工方案一式三份,施工单位、监理单位、项目管理部各一份。天津地铁 6 号线工程土建施工第 R3 合同段左江道站下载后可任意编辑节日期间专项施工方案编 制:审 核:审 批:中冶天工集团有限公司天津地铁六号线土建施工第 R3 合同段项目经理部2024-4-1下载后可任意编辑节日期间专项施工方案清明节期间放假时间为 4 月 8 日、4 月 9 日,正处于左江道站地连墙施工收尾阶段,估计施工 D13#、D105#、D11#槽幅。我公司将从安全、质量、文明施工全方位加强管理,保证地连墙施工完美收宫。一、安全保证措施1.吊车作业时,必须在专人指挥下进行,做到定机、定人、定指挥。严格控制吊车回转半径,避开触及周围建筑物与高压线。严禁高空抛物,以免伤人。2. 钢筋笼吊放前,对钢筋笼制作必须实行三检制:班组自检,项目质检员复查,专职安全员专检确保起吊安全,方可起吊。3. 钢筋笼吊放过程中,在高空拆换吊点钢丝绳时,必须佩带好安全带。4. 成槽施工阶段,在槽段两侧围设活动防护栏杆,随着施工进程及时移动,安排专职安全员监护,无关人员不得越过...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

节日期间专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
