下载后可任意编辑中国原子能科学讨论院苗圃棚阳光房工程施工方案一、综合说明 本工程为中国原子能科学讨论院苗圃棚阳光房工程,本工程施工范围包括钢(铝合金)框架结构、玻璃的制作与现场安装施工,
施工准备 1
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
对钢(铝合金)结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
钢(铝合金)钢结构工程所使用的材料应具备质量证明书、材质检验报告后方可使用
在钢(铝合金)结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
钢(铝合金)结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装
三.劳动力计划 钢(铝合金)结构主体工程施工劳动力计划 级别工种 按工程施工阶段投入劳动力人数 制作安装阶段焊工 6 人小工 6 人电工 2 人四 .主要施工机械设备 钢(铝合金)结构工程主要施工机械设备 序号 机具名称 数量 1 手动切割机 2 台2 手动角向磨光机 6 台4 手动电焊机 3 台5 手电钻 8 台6 切铝机:2 台7 拉铆枪 8 台五.钢(铝合金)结构制作与安装施工方法 钢(铝合金)结构制作: 工艺过程: 1

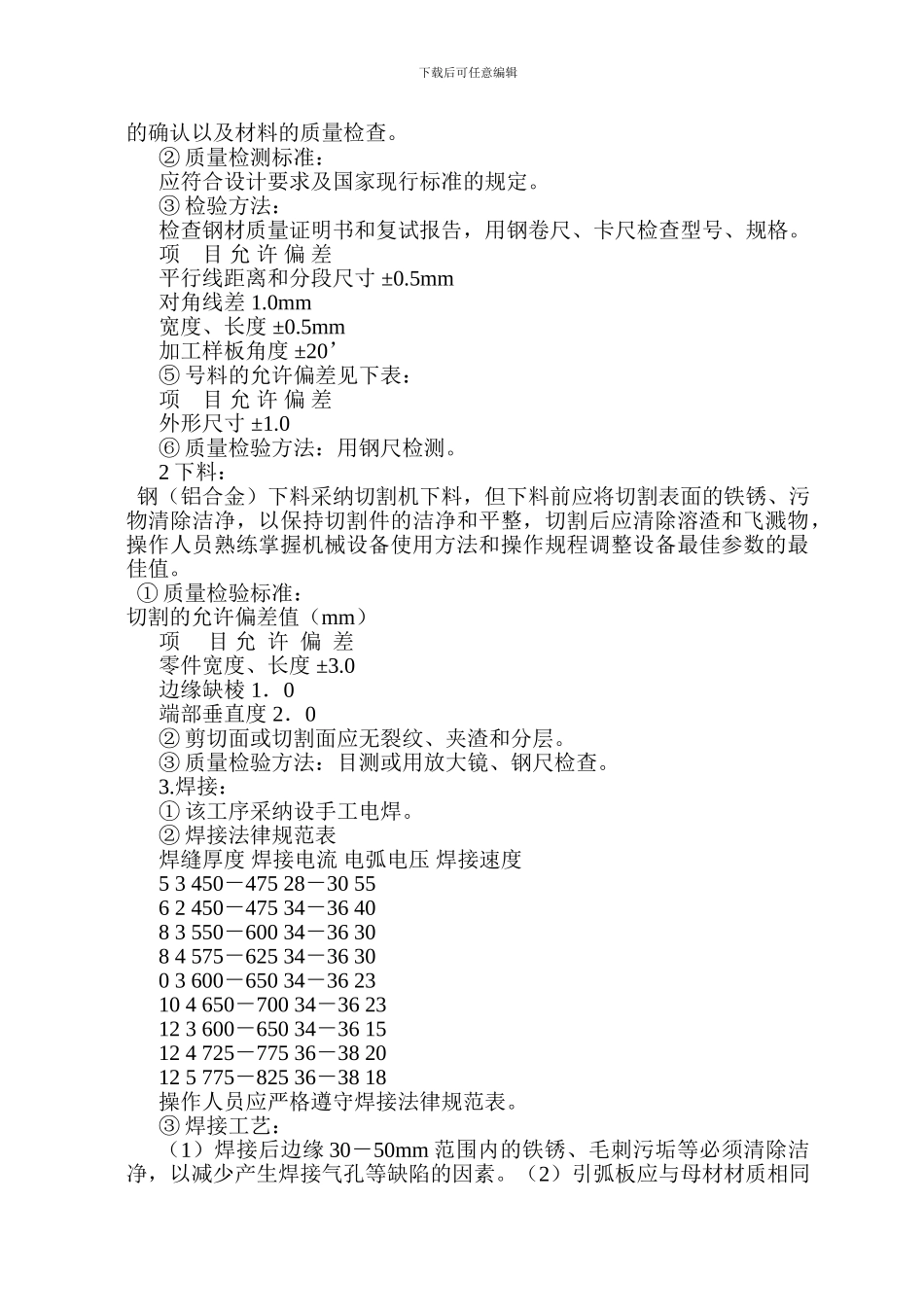

下料图单 ① 此工序为材料检验部分,其内容包括对工程所选用的型号、规格下载后可任意编辑的确认以及材料的质量检查
② 质量检测标准: 应符合设计要求及国家现行标准的规定
③ 检验方法: 检查钢材质量证明书和复试报告,用钢卷尺、卡尺检查型号、规格
项 目 允 许 偏 差 平行线距离和分段尺寸 ±0
5mm 对角线差 1
