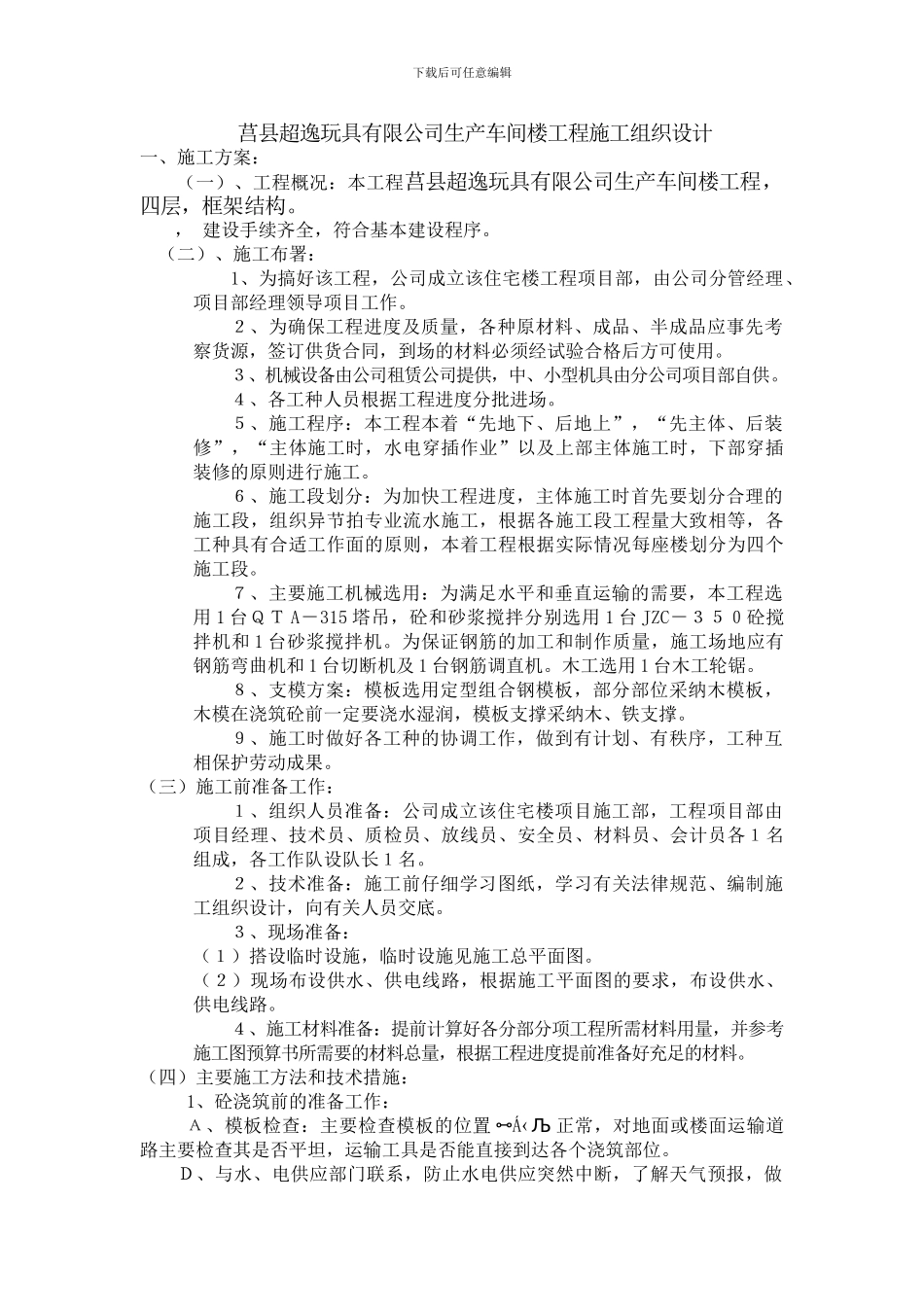

下载后可任意编辑莒县超逸玩具有限公司生产车间楼工程施工组织设计一、施工方案:(一)、工程概况:本工程莒县超逸玩具有限公司生产车间楼工程,四层,框架结构
, 建设手续齐全,符合基本建设程序
(二)、施工布署:1、为搞好该工程,公司成立该住宅楼工程项目部,由公司分管经理、项目部经理领导项目工作
2、为确保工程进度及质量,各种原材料、成品、半成品应事先考察货源,签订供货合同,到场的材料必须经试验合格后方可使用
3、机械设备由公司租赁公司提供,中、小型机具由分公司项目部自供
4、各工种人员根据工程进度分批进场
5、施工程序:本工程本着“先地下、后地上”,“先主体、后装修”,“主体施工时,水电穿插作业”以及上部主体施工时,下部穿插装修的原则进行施工
6、施工段划分:为加快工程进度,主体施工时首先要划分合理的施工段,组织异节拍专业流水施工,根据各施工段工程量大致相等,各工种具有合适工作面的原则,本着工程根据实际情况每座楼划分为四个施工段
7、主要施工机械选用:为满足水平和垂直运输的需要,本工程选用 1 台QT A-315 塔吊,砼和砂浆搅拌分别选用 1 台 JZC-350砼搅拌机和 1 台砂浆搅拌机
为保证钢筋的加工和制作质量,施工场地应有钢筋弯曲机和 1 台切断机及 1 台钢筋调直机
木工选用 1 台木工轮锯
8、支模方案:模板选用定型组合钢模板,部分部位采纳木模板,木模在浇筑砼前一定要浇水湿润,模板支撑采纳木、铁支撑
9、施工时做好各工种的协调工作,做到有计划、有秩序,工种互相保护劳动成果
(三)施工前准备工作:1、组织人员准备:公司成立该住宅楼项目施工部,工程项目部由项目经理、技术员、质检员、放线员、安全员、材料员、会计员各1名组成,各工作队设队长1名
2、技术准备:施工前仔细学习图纸,学习有关法律规范、编制施工组织设计,向有关人员交底
3、现场准备:(1)搭设临时设施,临时设
