下载后可任意编辑天津铁路枢纽西南环线扩能改造工程 II 标段营业线施工管理制度编制人: 审核人: 批准人: 中铁六局集团天津铁建公司天津西南环线铁路工程天津项目部2024 年下载后可任意编辑营业线施工管理制度(营业线施工关键卡控制度、营业线施工惯性事故防控制度、营业线封锁施工两图一表管理制度、铁路营业线施工材料安全管理制度)营业线施工关键卡控制度为确保营业线施工安全,特别施工过程的关键环节作出相关规定,凡涉及到营业线施工,必须遵守本制度

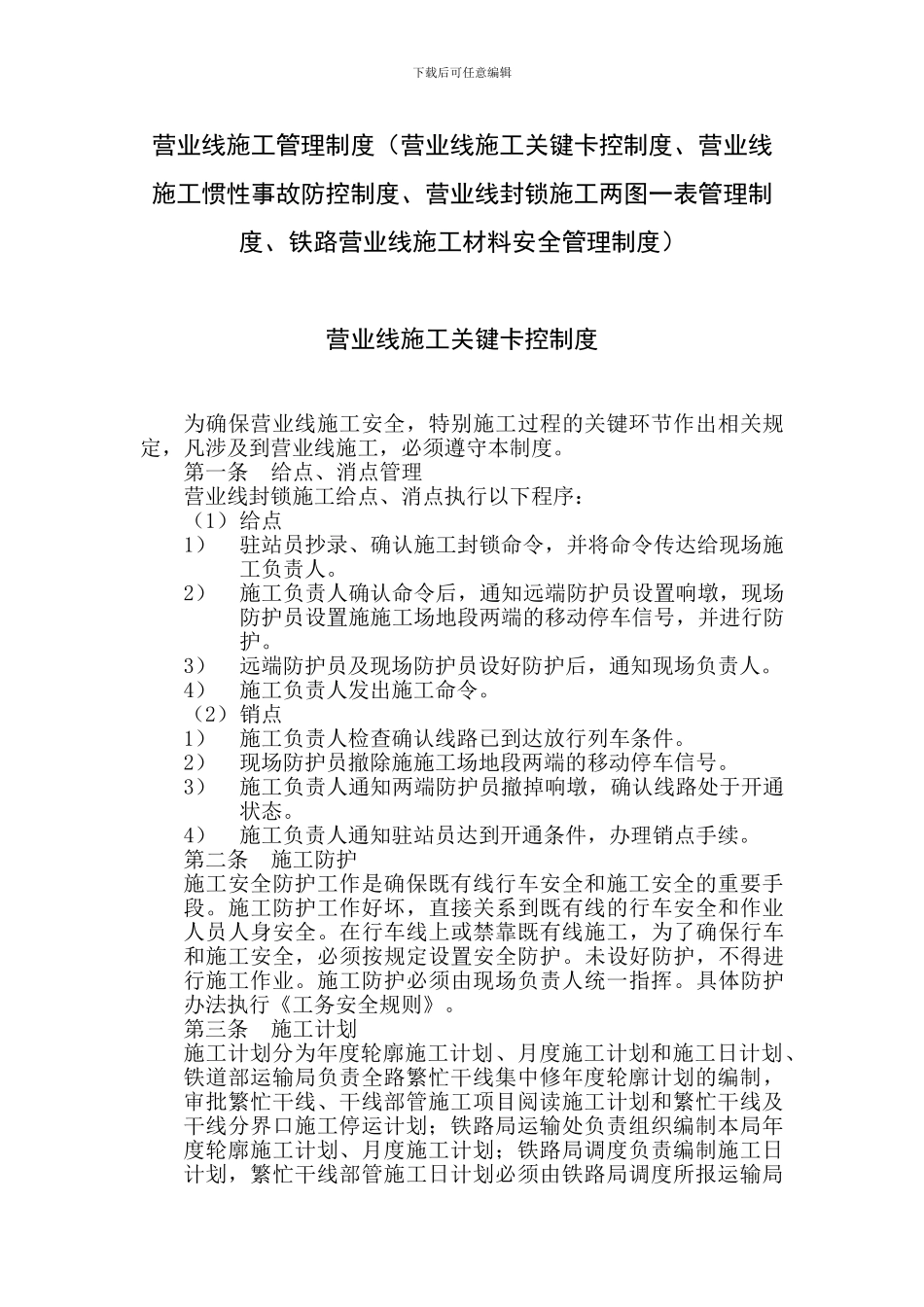

第一条给点、消点管理营业线封锁施工给点、消点执行以下程序:(1)给点1)驻站员抄录、确认施工封锁命令,并将命令传达给现场施工负责人
2)施工负责人确认命令后,通知远端防护员设置响墩,现场防护员设置施施工场地段两端的移动停车信号,并进行防护
3)远端防护员及现场防护员设好防护后,通知现场负责人
4)施工负责人发出施工命令
(2)销点1)施工负责人检查确认线路已到达放行列车条件
2)现场防护员撤除施施工场地段两端的移动停车信号
3)施工负责人通知两端防护员撤掉响墩,确认线路处于开通状态
4)施工负责人通知驻站员达到开通条件,办理销点手续
第二条施工防护施工安全防护工作是确保既有线行车安全和施工安全的重要手段
施工防护工作好坏,直接关系到既有线的行车安全和作业人员人身安全
在行车线上或禁靠既有线施工,为了确保行车和施工安全,必须按规定设置安全防护
未设好防护,不得进行施工作业
施工防护必须由现场负责人统一指挥
具体防护办法执行《工务安全规则》

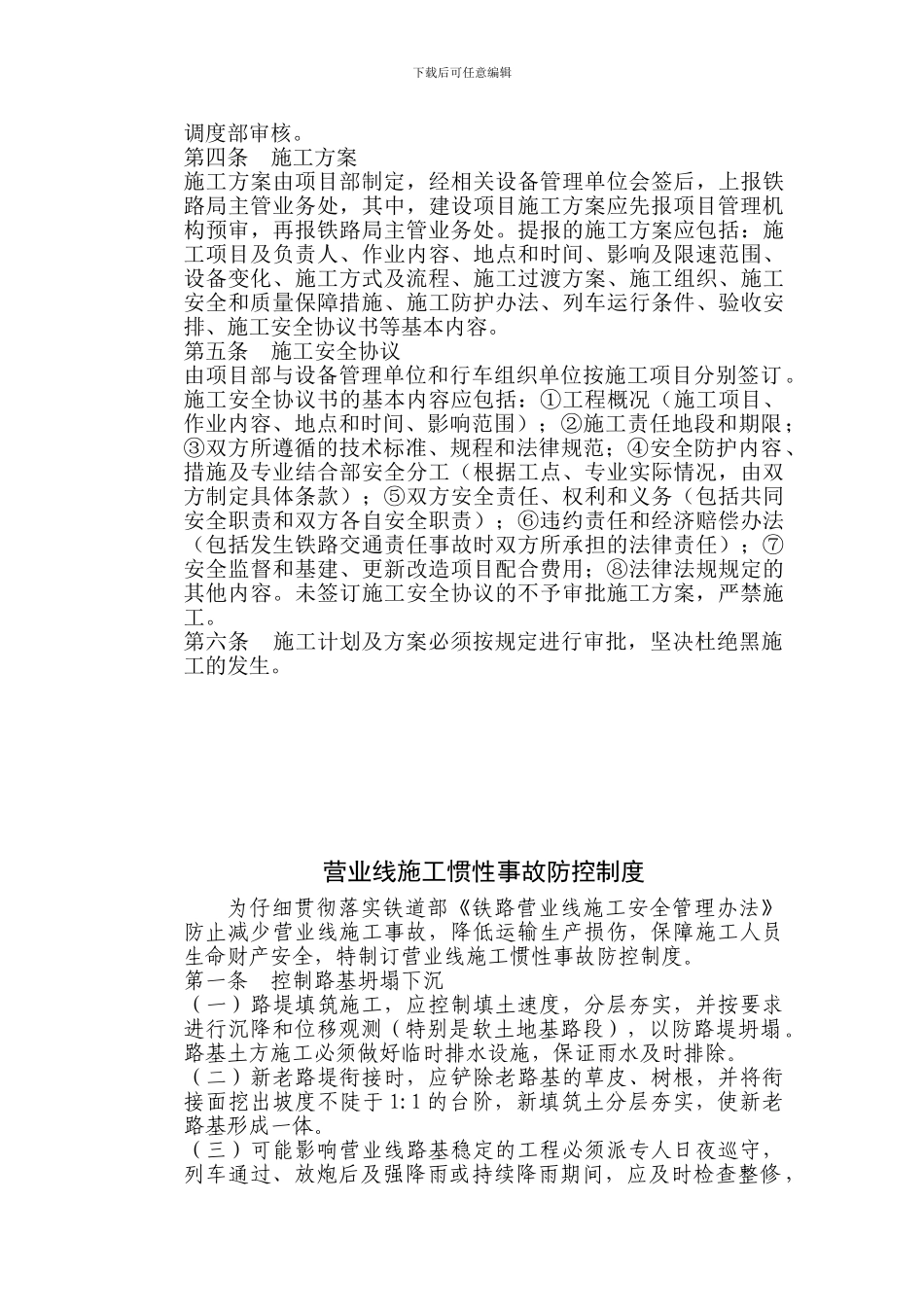

第三条施工计划施工计划分为年度轮廓施工计划、月度施工计划和施工日计划、铁道部运输局负责全路繁忙干线集中修年度轮廓计划的编制,审批繁忙干线、干线部管施工项目阅读施工计划和繁忙干线及干线分界口施工停运计划;铁路局运输处负责组织编制本局年度轮廓施工计划、月度施工计划;铁路局调度负责编制施工日计划,繁忙干线部管施工
