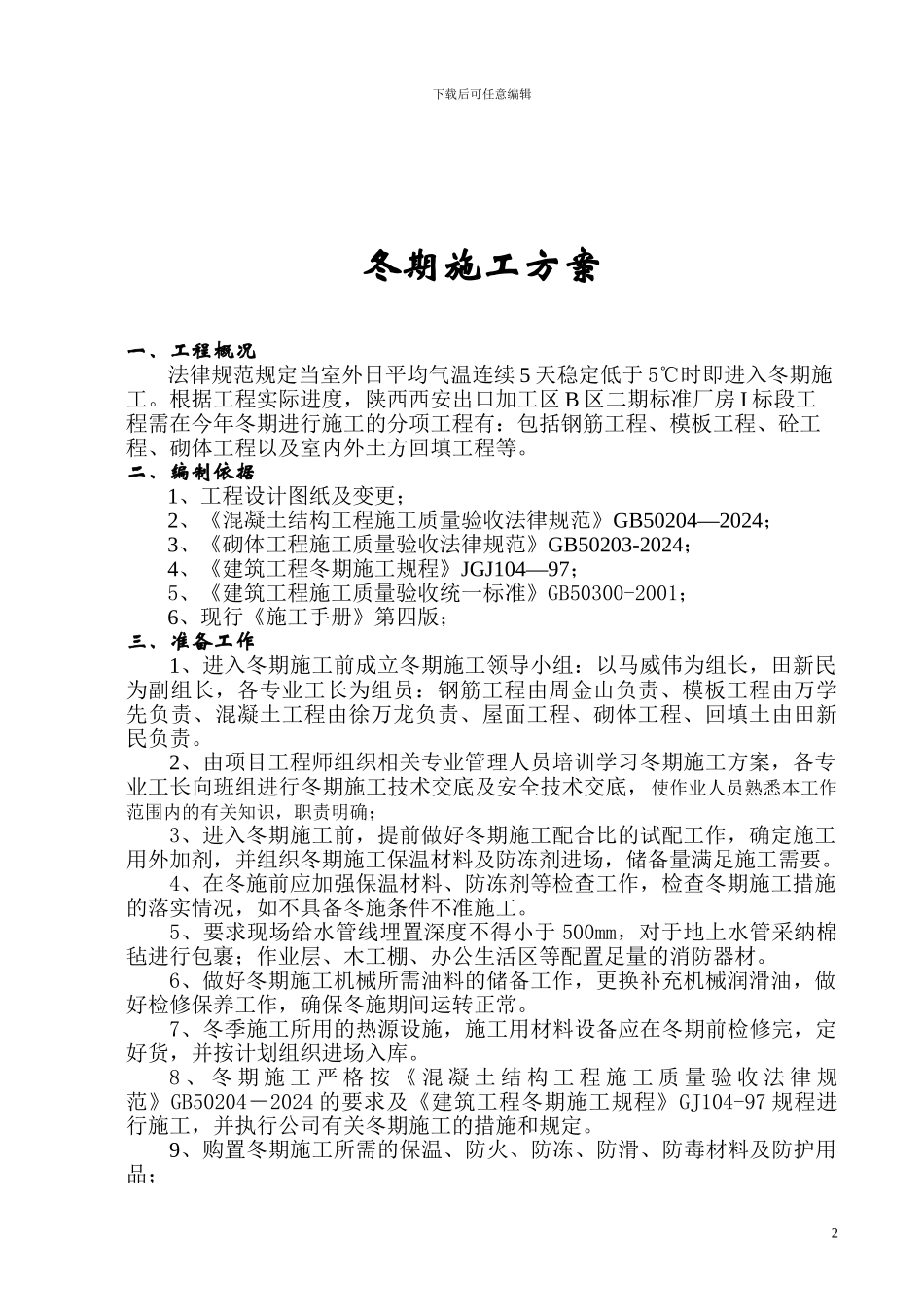

下载后可任意编辑敬业大厦冬季施工方案冬期施工方案编制:审核:审定: 2010 年 10 月 14 日1下载后可任意编辑冬期施工方案一、工程概况法律规范规定当室外日平均气温连续 5 天稳定低于 5℃时即进入冬期施工。根据工程实际进度,陕西西安出口加工区 B 区二期标准厂房 I 标段工程需在今年冬期进行施工的分项工程有:包括钢筋工程、模板工程、砼工程、砌体工程以及室内外土方回填工程等。二、编制依据1、工程设计图纸及变更;2、《混凝土结构工程施工质量验收法律规范》GB50204—2024;3、《砌体工程施工质量验收法律规范》GB50203-2024;4、《建筑工程冬期施工规程》JGJ104—97;5、《建筑工程施工质量验收统一标准》GB50300-2001;6、现行《施工手册》第四版;三、准备工作1、进入冬期施工前成立冬期施工领导小组:以马威伟为组长,田新民为副组长,各专业工长为组员:钢筋工程由周金山负责、模板工程由万学先负责、混凝土工程由徐万龙负责、屋面工程、砌体工程、回填土由田新民负责。2、由项目工程师组织相关专业管理人员培训学习冬期施工方案,各专业工长向班组进行冬期施工技术交底及安全技术交底,使作业人员熟悉本工作范围内的有关知识,职责明确;3、进入冬期施工前,提前做好冬期施工配合比的试配工作,确定施工用外加剂,并组织冬期施工保温材料及防冻剂进场,储备量满足施工需要。4、在冬施前应加强保温材料、防冻剂等检查工作,检查冬期施工措施的落实情况,如不具备冬施条件不准施工。5、要求现场给水管线埋置深度不得小于 500mm,对于地上水管采纳棉毡进行包裹;作业层、木工棚、办公生活区等配置足量的消防器材。 6、做好冬期施工机械所需油料的储备工作,更换补充机械润滑油,做好检修保养工作,确保冬施期间运转正常。7、冬季施工所用的热源设施,施工用材料设备应在冬期前检修完,定好货,并按计划组织进场入库。8 、 冬 期 施 工 严 格 按 《 混 凝 土 结 构 工 程 施 工 质 量 验 收 法 律 规范》GB50204-2024 的要求及《建筑工程冬期施工规程》GJ104-97 规程进行施工,并执行公司有关冬期施工的措施和规定。9、购置冬期施工所需的保温、防火、防冻、防滑、防毒材料及防护用品;2下载后可任意编辑10、现场搭建暖棚、热水供应炉等保温设施;11、冬期施工主要材料计划表:名称单位数量名称单位数量防冻剂Kg按月计划量防冻剂kg按月计划量蜂窝煤炉个40蜂窝煤t9铁水箱个3无烟煤t6塑料薄膜...
