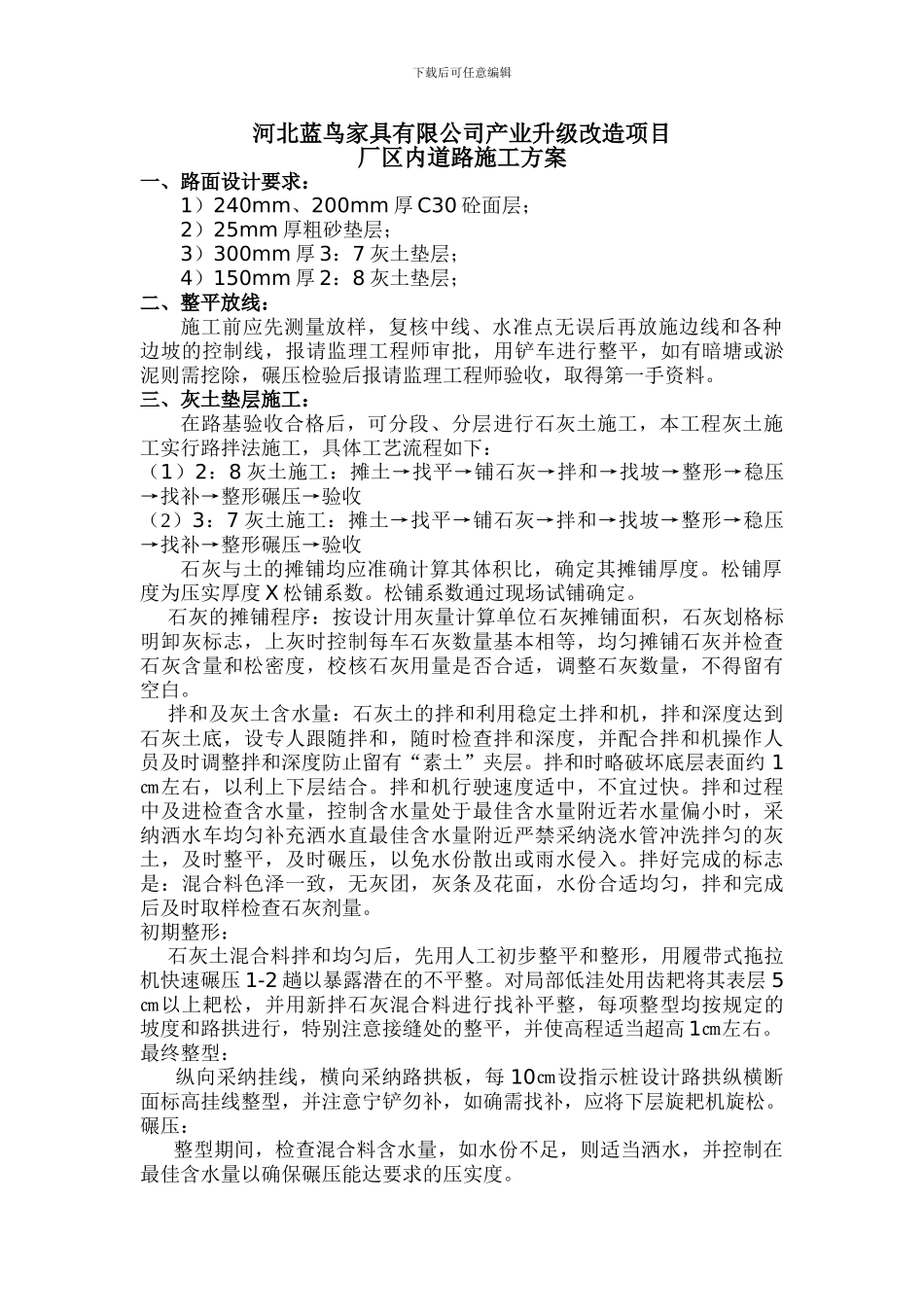

下载后可任意编辑河北蓝鸟家具有限公司产业升级改造项目厂区内道路施工方案一、路面设计要求:1)240mm、200mm 厚 C30 砼面层;2)25mm 厚粗砂垫层;3)300mm 厚 3:7 灰土垫层;4)150mm 厚 2:8 灰土垫层;二、整平放线:施工前应先测量放样,复核中线、水准点无误后再放施边线和各种边坡的控制线,报请监理工程师审批,用铲车进行整平,如有暗塘或淤泥则需挖除,碾压检验后报请监理工程师验收,取得第一手资料

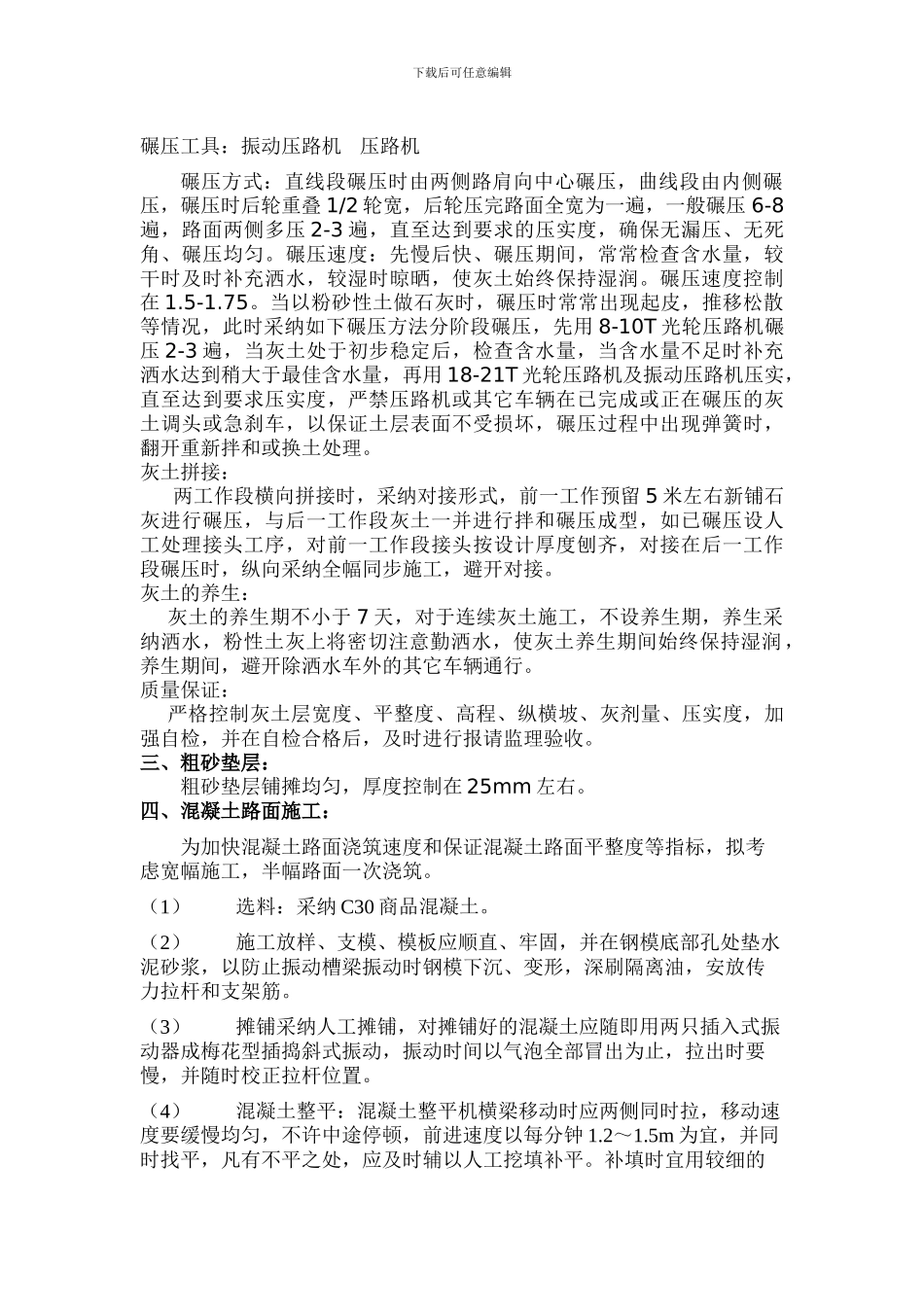

三、灰土垫层施工:在路基验收合格后,可分段、分层进行石灰土施工,本工程灰土施工实行路拌法施工,具体工艺流程如下:(1)2:8 灰土施工:摊土→找平→铺石灰→拌和→找坡→整形→稳压→找补→整形碾压→验收(2)3:7 灰土施工:摊土→找平→铺石灰→拌和→找坡→整形→稳压→找补→整形碾压→验收石灰与土的摊铺均应准确计算其体积比,确定其摊铺厚度
松铺厚度为压实厚度 X 松铺系数
松铺系数通过现场试铺确定
石灰的摊铺程序:按设计用灰量计算单位石灰摊铺面积,石灰划格标明卸灰标志,上灰时控制每车石灰数量基本相等,均匀摊铺石灰并检查石灰含量和松密度,校核石灰用量是否合适,调整石灰数量,不得留有空白
拌和及灰土含水量:石灰土的拌和利用稳定土拌和机,拌和深度达到石灰土底,设专人跟随拌和,随时检查拌和深度,并配合拌和机操作人员及时调整拌和深度防止留有“素土”夹层
拌和时略破坏底层表面约 1㎝左右,以利上下层结合
拌和机行驶速度适中,不宜过快
拌和过程中及进检查含水量,控制含水量处于最佳含水量附近若水量偏小时,采纳洒水车均匀补充洒水直最佳含水量附近严禁采纳浇水管冲洗拌匀的灰土,及时整平,及时碾压,以免水份散出或雨水侵入
拌好完成的标志是:混合料色泽一致,无灰团,灰条及花面,水份合适均匀,拌和完成后及时取样检查石灰剂量
初期整形: 石灰土混合料拌和均匀后,先用人工初步整平和
