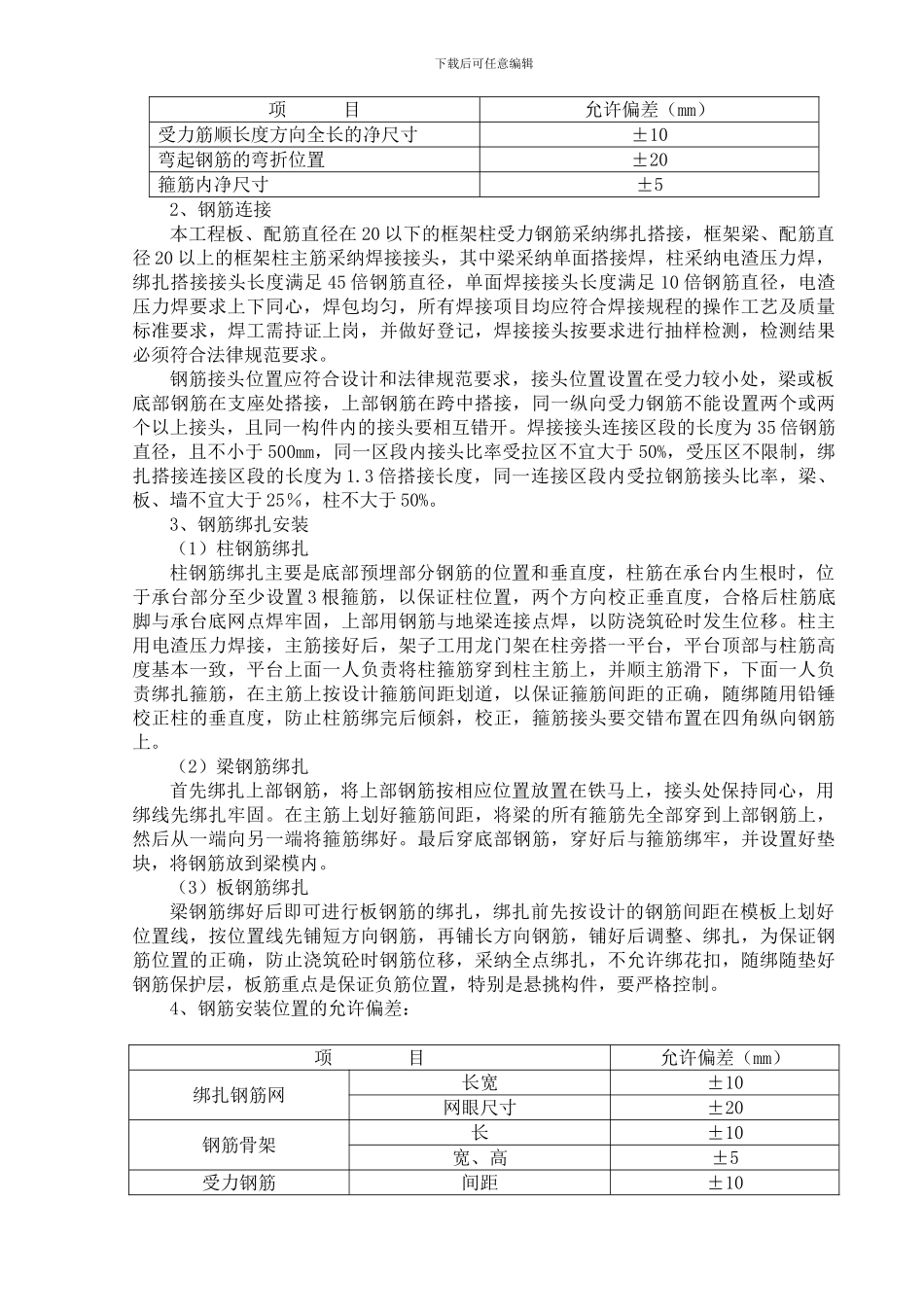

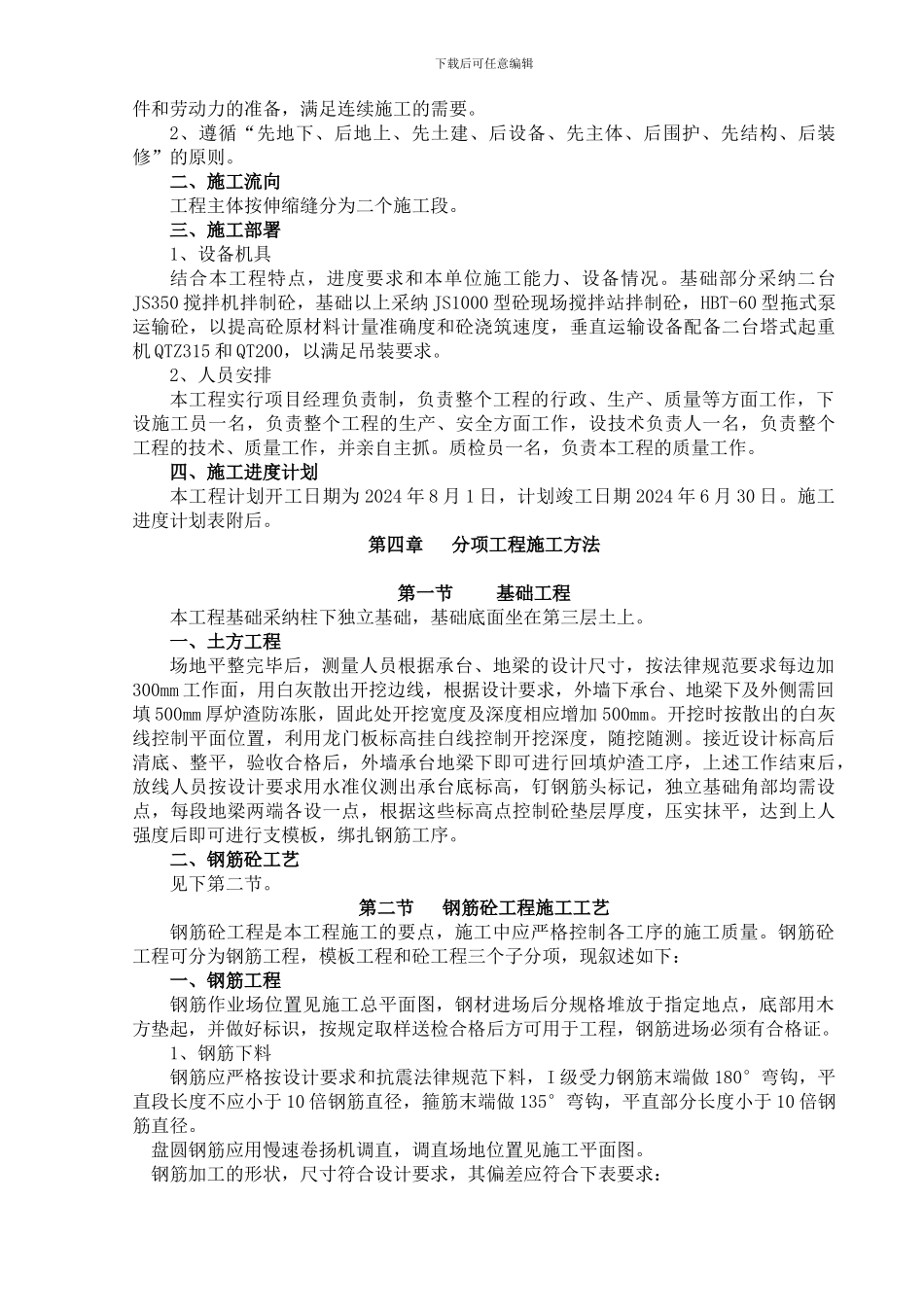

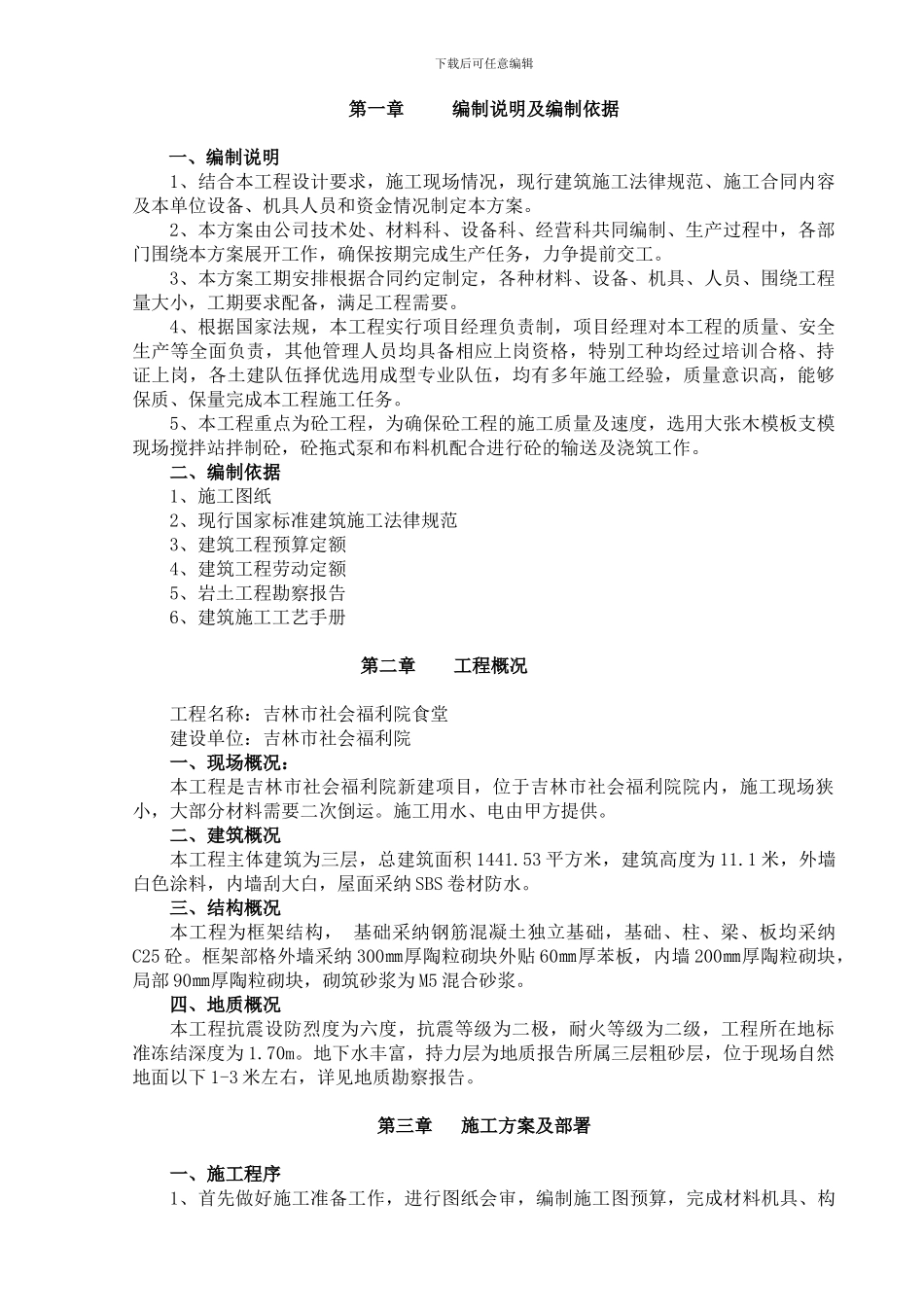

下载后可任意编辑第一章 编制说明及编制依据一、编制说明1、结合本工程设计要求,施工现场情况,现行建筑施工法律规范、施工合同内容及本单位设备、机具人员和资金情况制定本方案。2、本方案由公司技术处、材料科、设备科、经营科共同编制、生产过程中,各部门围绕本方案展开工作,确保按期完成生产任务,力争提前交工。3、本方案工期安排根据合同约定制定,各种材料、设备、机具、人员、围绕工程量大小,工期要求配备,满足工程需要。4、根据国家法规,本工程实行项目经理负责制,项目经理对本工程的质量、安全生产等全面负责,其他管理人员均具备相应上岗资格,特别工种均经过培训合格、持证上岗,各土建队伍择优选用成型专业队伍,均有多年施工经验,质量意识高,能够保质、保量完成本工程施工任务。5、本工程重点为砼工程,为确保砼工程的施工质量及速度,选用大张木模板支模现场搅拌站拌制砼,砼拖式泵和布料机配合进行砼的输送及浇筑工作。二、编制依据1、施工图纸2、现行国家标准建筑施工法律规范3、建筑工程预算定额4、建筑工程劳动定额5、岩土工程勘察报告6、建筑施工工艺手册第二章 工程概况工程名称:吉林市社会福利院食堂建设单位:吉林市社会福利院一、现场概况:本工程是吉林市社会福利院新建项目,位于吉林市社会福利院院内,施工现场狭小,大部分材料需要二次倒运。施工用水、电由甲方提供。二、建筑概况本工程主体建筑为三层,总建筑面积 1441.53 平方米,建筑高度为 11.1 米,外墙白色涂料,内墙刮大白,屋面采纳 SBS 卷材防水。三、结构概况本工程为框架结构, 基础采纳钢筋混凝土独立基础,基础、柱、梁、板均采纳C25 砼。框架部格外墙采纳 300㎜厚陶粒砌块外贴 60㎜厚苯板,内墙 200㎜厚陶粒砌块,局部 90㎜厚陶粒砌块,砌筑砂浆为 M5 混合砂浆。四、地质概况本工程抗震设防烈度为六度,抗震等级为二极,耐火等级为二级,工程所在地标准冻结深度为 1.70m。地下水丰富,持力层为地质报告所属三层粗砂层,位于现场自然地面以下 1-3 米左右,详见地质勘察报告。第三章 施工方案及部署一、施工程序1、首先做好施工准备工作,进行图纸会审,编制施工图预算,完成材料机具、构下载后可任意编辑件和劳动力的准备,满足连续施工的需要。2、遵循“先地下、后地上、先土建、后设备、先主体、后围护、先结构、后装修”的原则。二、施工流向工程主体按伸缩缝分为二个施工段。三、施工部署1、设备机具结合本工程特点,...
