下载后可任意编辑1
编制依据序号 名称编号1清水池(消防水池)工程图纸2建筑工程施工质量验收统一标准GB50300-20013室外给水设计法律规范GB50013-20244室外排水设计法律规范GB50014-20245民用建筑给排水设计技术措施GB50016-20246北京市建筑工程施工现场安全防护基本标准91 京 124 号7建筑设备施工安装通用图集91SB2
1 工程简介工程名称清水池(消防水池)工程建设单位北京市财政局工程地址北京市财政局院内3
1 各部位施工安排先进行雨水管线施工,再进行消防清水池施工,最后做电路及管井施工
2 劳动组织及职责分工3
1 管理层负责人:付永利3
2 劳务层负责人:刘笑业3
3 工人数量及分工木工:3 人 放线、支护、预埋件安装钢筋工:2 人 钢筋制作绑扎、保护层控制砼工:2 人 砼搅拌、浇灌、养护瓦工:2 人 砌筑、抹灰架子工:2 人 搭设脚手架、配合支模电工:1 人 现场照明、电气管线预埋管工:1 人 管道安装焊工:1 人 管道安装普工:1 人 配合土方开挖,砼搅拌等作业4
1 技术准备a
熟悉施工图纸中的各项施工内容
准备各种施工测量仪器
2 现场准备a
应清除场地内杂物,保证施工现场的通畅
准备各种施工机械机具周转材料进场,包括:砼搅拌机:1 台 切断机: 1 台 弯曲机: 1 台 蛙式夯: 1 台沟通焊机: 1 台 振动棒: 1 套下载后可任意编辑振动器: 1 台经纬仪: 1 台水准仪: 1 台5

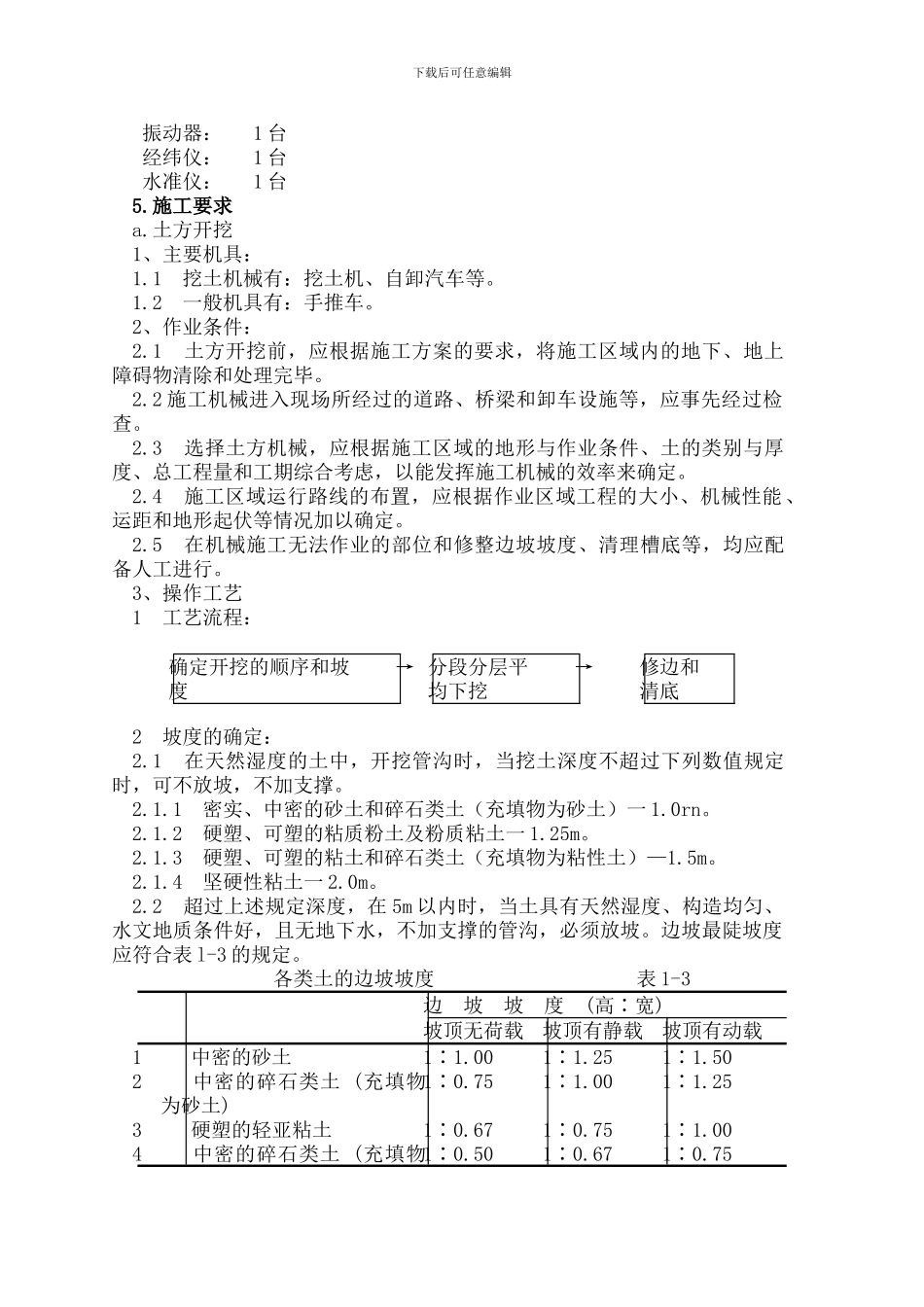

土方开挖1、主要机具:1
1 挖土机械有:挖土机、自卸汽车等
2 一般机具有:手推车
2、作业条件:2
1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕

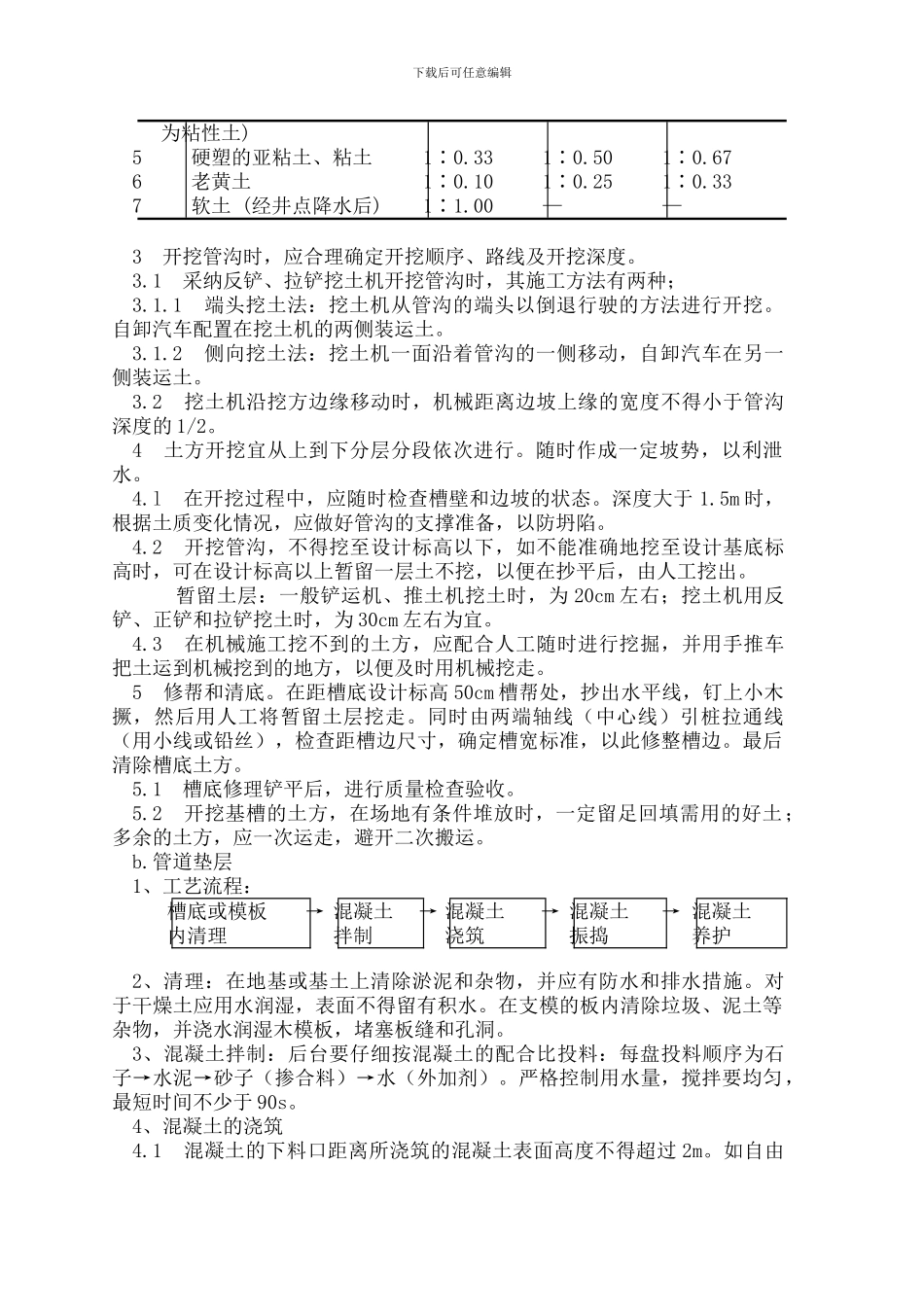

2 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过
