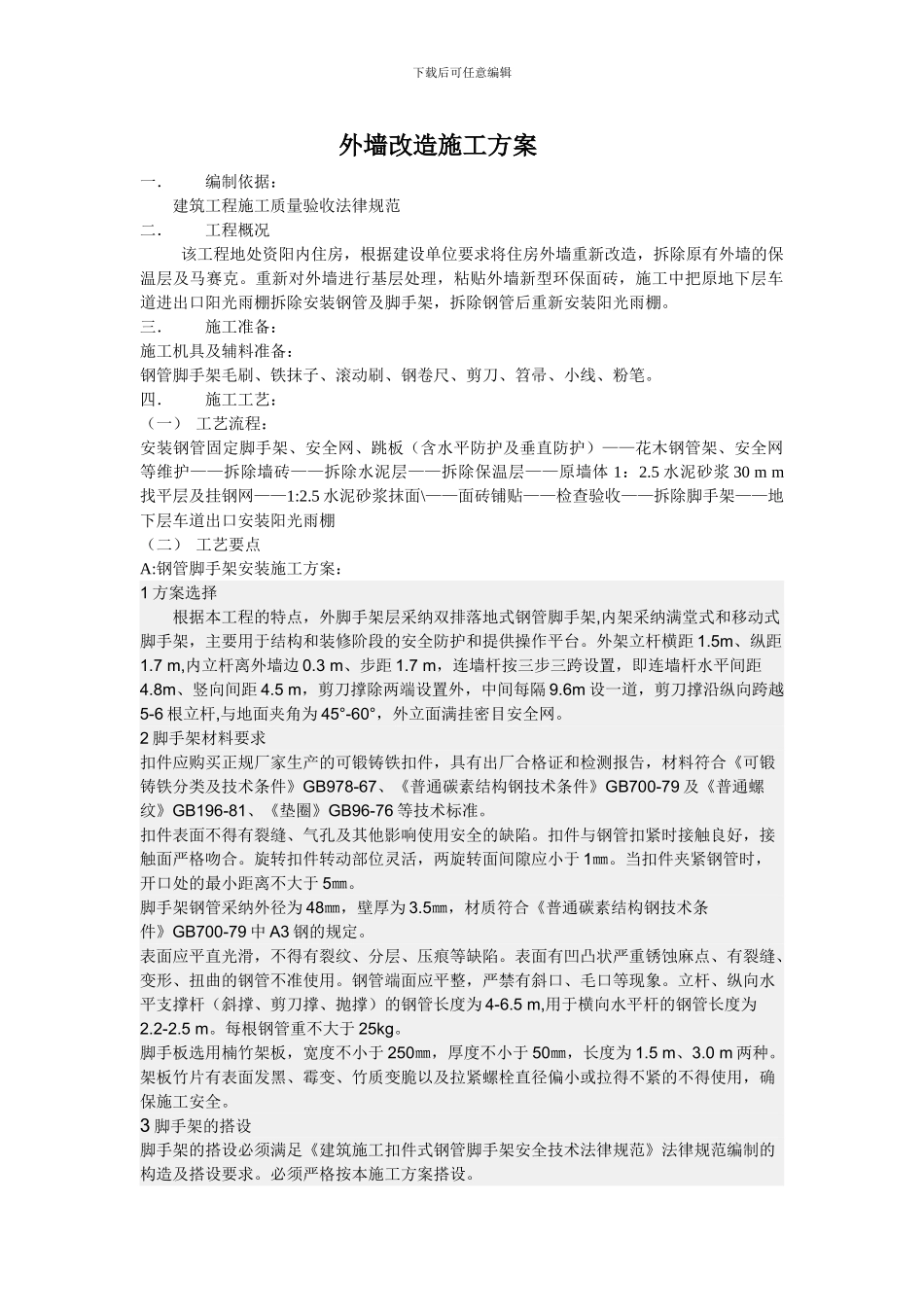

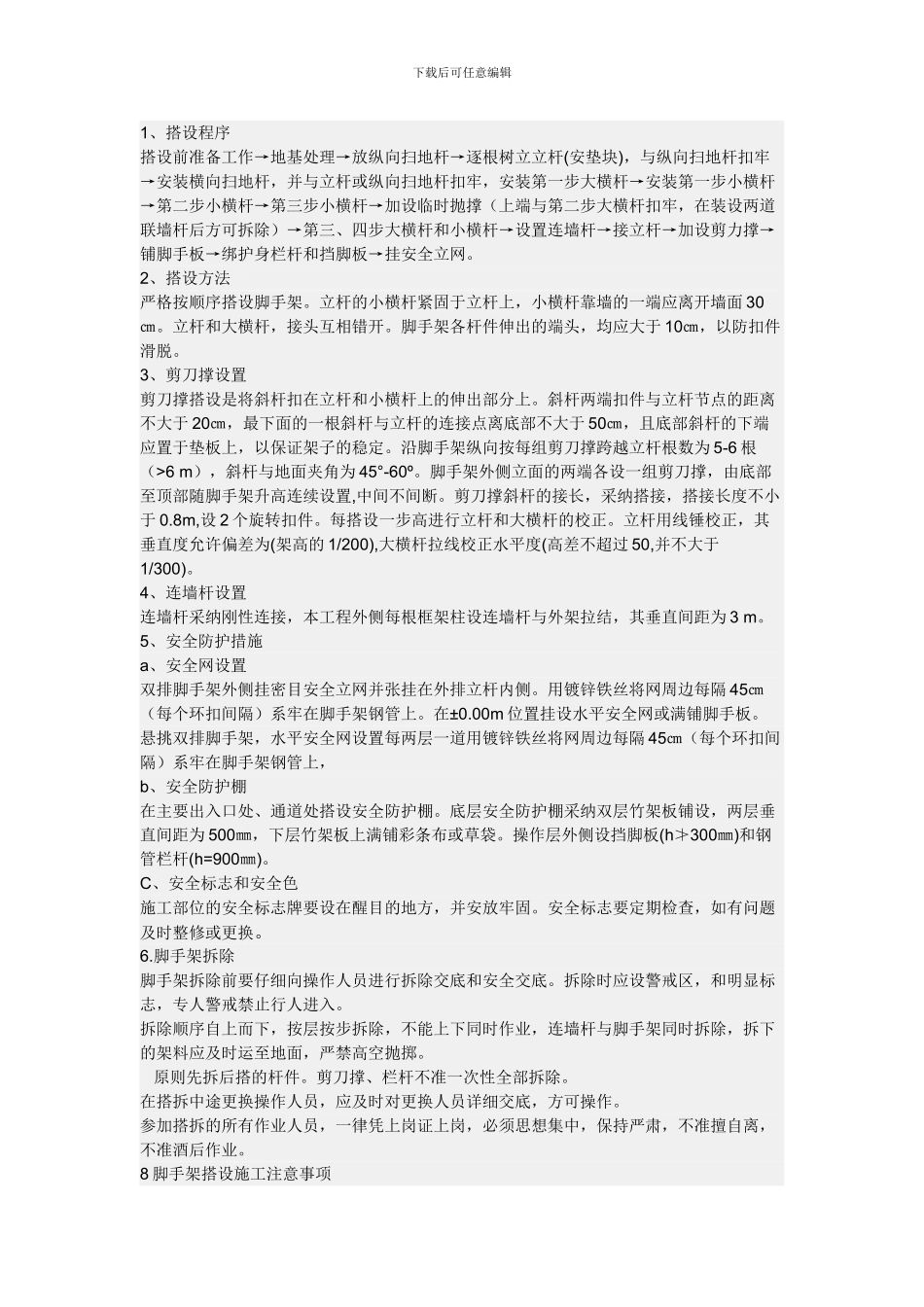

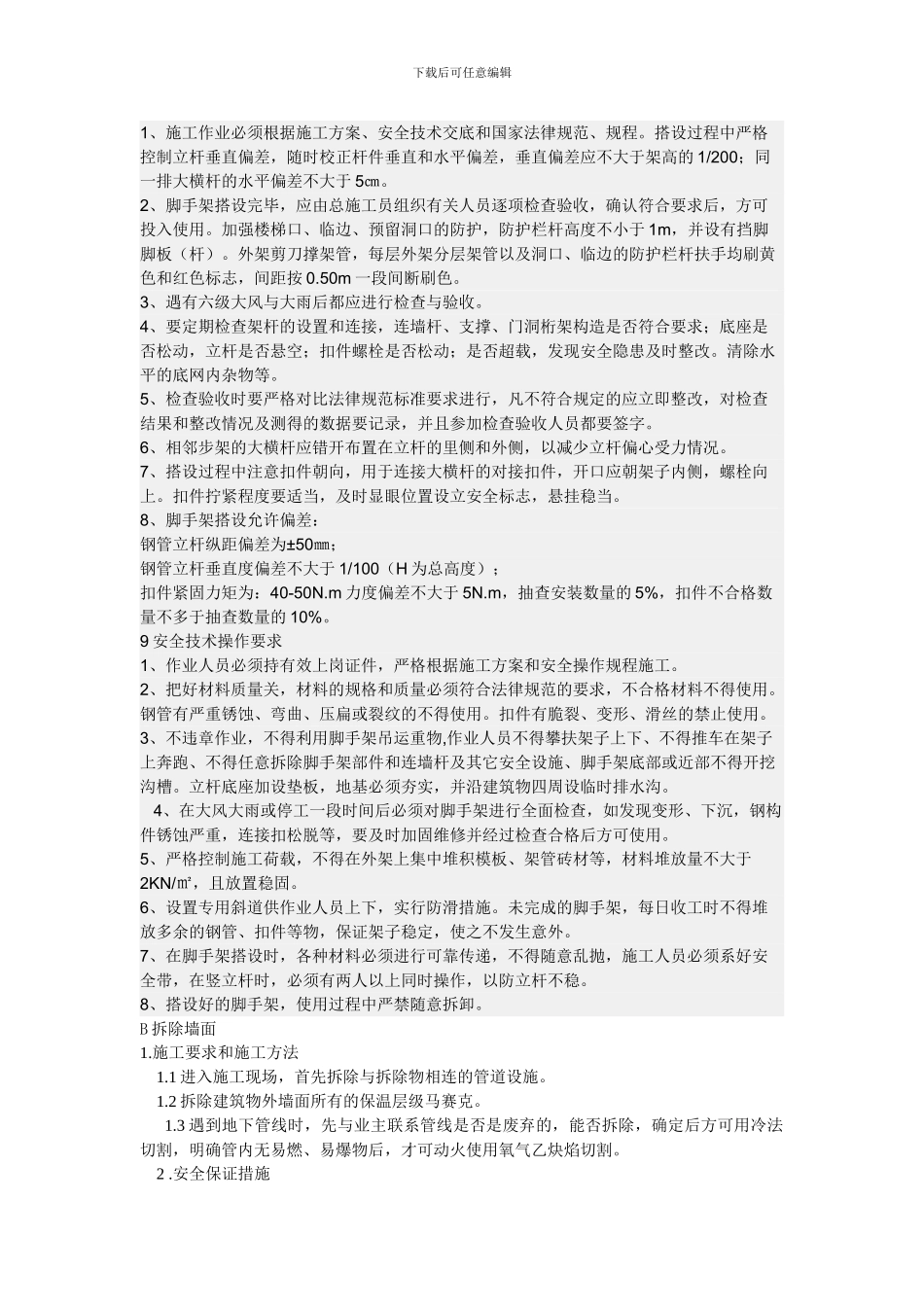

下载后可任意编辑外墙改造施工方案一.编制依据:建筑工程施工质量验收法律规范二.工程概况该工程地处资阳内住房,根据建设单位要求将住房外墙重新改造,拆除原有外墙的保温层及马赛克
重新对外墙进行基层处理,粘贴外墙新型环保面砖,施工中把原地下层车道进出口阳光雨棚拆除安装钢管及脚手架,拆除钢管后重新安装阳光雨棚
三.施工准备:施工机具及辅料准备:钢管脚手架毛刷、铁抹子、滚动刷、钢卷尺、剪刀、笤帚、小线、粉笔
四.施工工艺:(一) 工艺流程:安装钢管固定脚手架、安全网、跳板(含水平防护及垂直防护)——花木钢管架、安全网等维护——拆除墙砖——拆除水泥层——拆除保温层——原墙体 1:2
5 水泥砂浆 30 m m找平层及挂钢网——1:2
5 水泥砂浆抹面\——面砖铺贴——检查验收——拆除脚手架——地下层车道出口安装阳光雨棚(二) 工艺要点A:钢管脚手架安装施工方案:1 方案选择根据本工程的特点,外脚手架层采纳双排落地式钢管脚手架,内架采纳满堂式和移动式脚手架,主要用于结构和装修阶段的安全防护和提供操作平台
外架立杆横距 1
5m、纵距1
7 m,内立杆离外墙边 0
3 m、步距 1
7 m,连墙杆按三步三跨设置,即连墙杆水平间距4
8m、竖向间距 4
5 m,剪刀撑除两端设置外,中间每隔 9
6m 设一道,剪刀撑沿纵向跨越5-6 根立杆,与地面夹角为 45°-60°,外立面满挂密目安全网
2 脚手架材料要求扣件应购买正规厂家生产的可锻铸铁扣件,具有出厂合格证和检测报告,材料符合《可锻铸铁分类及技术条件》GB978-67、《普通碳素结构钢技术条件》GB700-79 及《普通螺纹》GB196-81、《垫圈》GB96-76 等技术标准
扣件表面不得有裂缝、气孔及其他影响使用安全的缺陷
扣件与钢管扣紧时接触良好,接触面严格吻合
旋转扣件转动部位灵活,两旋转面间隙应小于 1㎜
当扣件夹紧钢管时,开口
