电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

赤山闸施工方案VIP免费

赤山闸施工方案_第1页
1/47
赤山闸施工方案_第2页
2/47
赤山闸施工方案_第3页
3/47

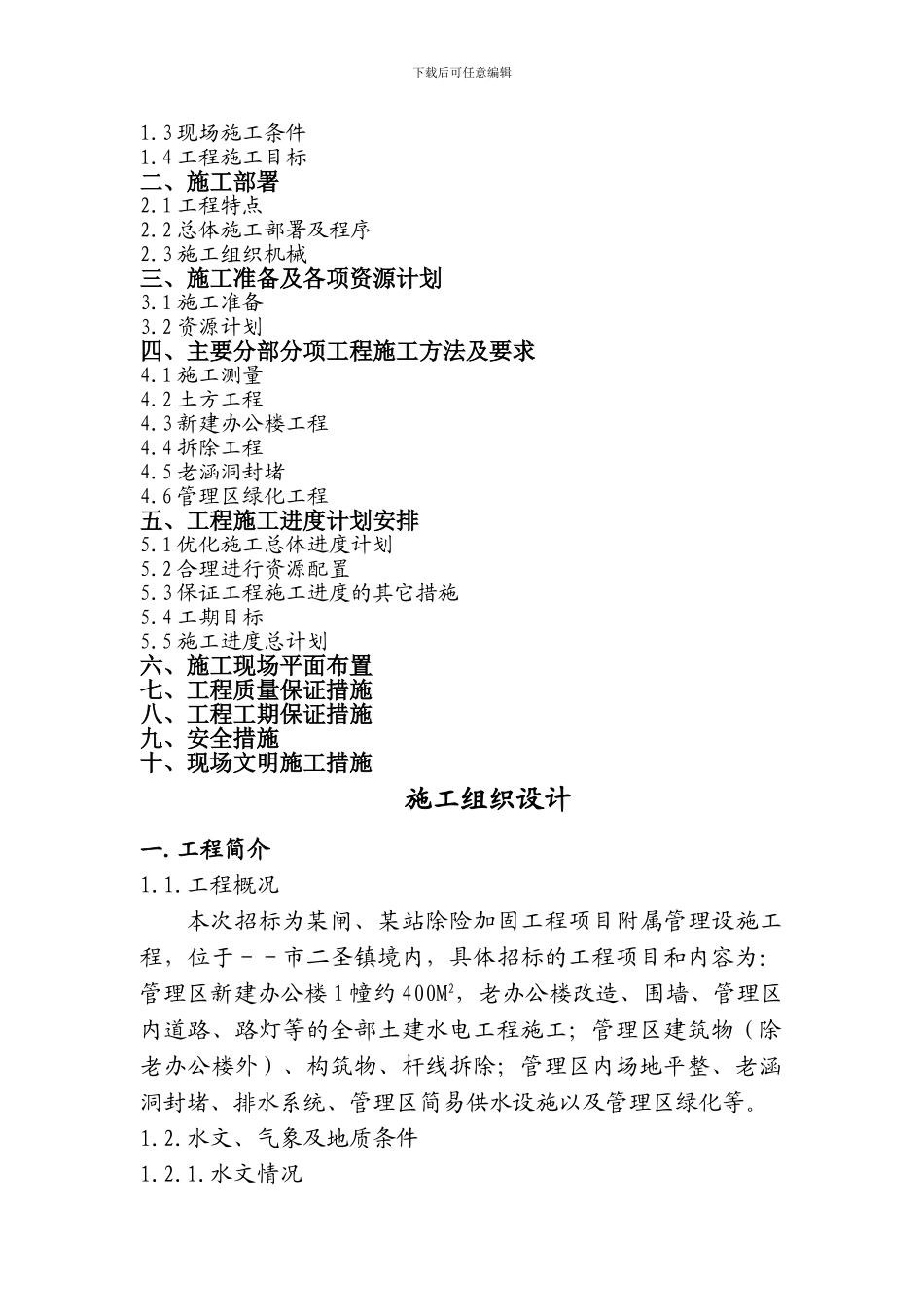

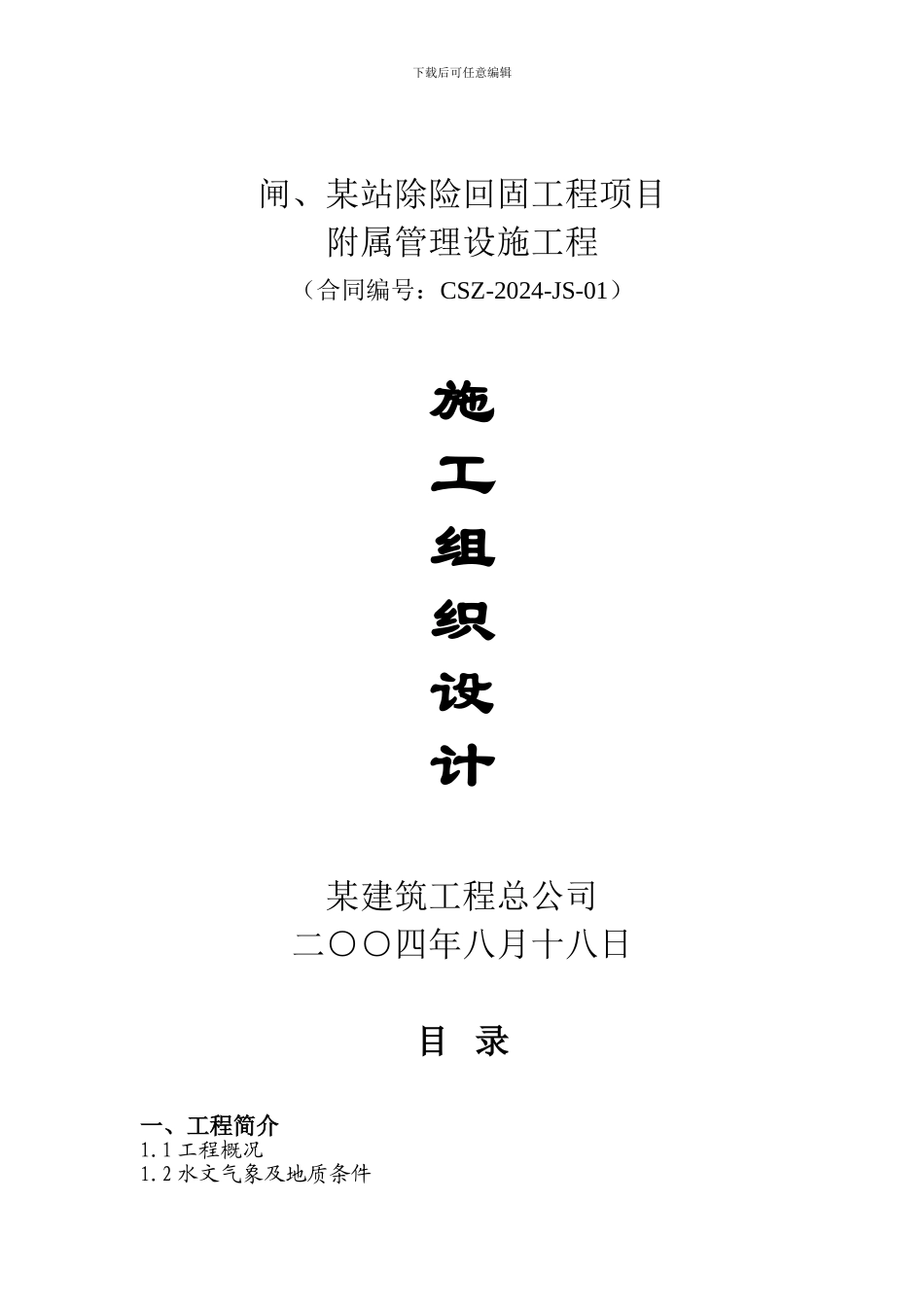

下载后可任意编辑闸、某站除险回固工程项目附属管理设施工程(合同编号:CSZ-2024-JS-01)施工组织设计某建筑工程总公司二○○四年八月十八日目 录一、工程简介1.1 工程概况1.2 水文气象及地质条件下载后可任意编辑1.3 现场施工条件1.4 工程施工目标二、施工部署2.1 工程特点2.2 总体施工部署及程序2.3 施工组织机械三、施工准备及各项资源计划3.1 施工准备3.2 资源计划四、主要分部分项工程施工方法及要求4.1 施工测量4.2 土方工程4.3 新建办公楼工程4.4 拆除工程4.5 老涵洞封堵4.6 管理区绿化工程五、工程施工进度计划安排5.1 优化施工总体进度计划5.2 合理进行资源配置5.3 保证工程施工进度的其它措施5.4 工期目标5.5 施工进度总计划六、施工现场平面布置七、工程质量保证措施八、工程工期保证措施九、安全措施十、现场文明施工措施施工组织设计一.工程简介1.1.工程概况本次招标为某闸、某站除险加固工程项目附属管理设施工程,位于--市二圣镇境内,具体招标的工程项目和内容为:管理区新建办公楼 1 幢约 400M2,老办公楼改造、围墙、管理区内道路、路灯等的全部土建水电工程施工;管理区建筑物(除老办公楼外)、构筑物、杆线拆除;管理区内场地平整、老涵洞封堵、排水系统、管理区简易供水设施以及管理区绿化等。1.2.水文、气象及地质条件1.2.1.水文情况下载后可任意编辑--市秦淮河区域多年平均降雨量 1059MM,降雨量在年际差异较大,在年内分布也不均匀,其中所降雨量 54%左右集中在汛期,常常出现旱涝交替的现象,无霜期平均为 229 天/年。某闸--河侧历史最高水位为 13.80M,某湖侧历史最高水位为13.65M,最大过闸流量为 293M3/S。本招标文件中采纳高程均为吴淞高程。1.2.2.地质情况见地质勘探报告1.3.现场施工条件本工程位于--至谢桥公路上,距 104 国道约 10 公里,交通十分便利。现场”三通一平”条件基本具备,施工电源已接至现场,施工用水可就近接取,另在现场设 6M3砖砌蓄水池一座,用以储存备用水,现场自备 30KW 发电机组一台,以防突然停电而影响施工,施工时自备通讯工具,用以保证现场与业主、监理及相关的联系畅通。1.4.工程施工目标工期目标: 招标文件要求工程于 2004 年 9 月 1 日开工,2004 年 12 月 15 日完工;我单位投标工期为 2004 年 9 月 1 日开工,2004 年 12 月 10 日完工。质量目标:优良。各分项工程合格率 100%,优良率 90%以上,争创...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

赤山闸施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
