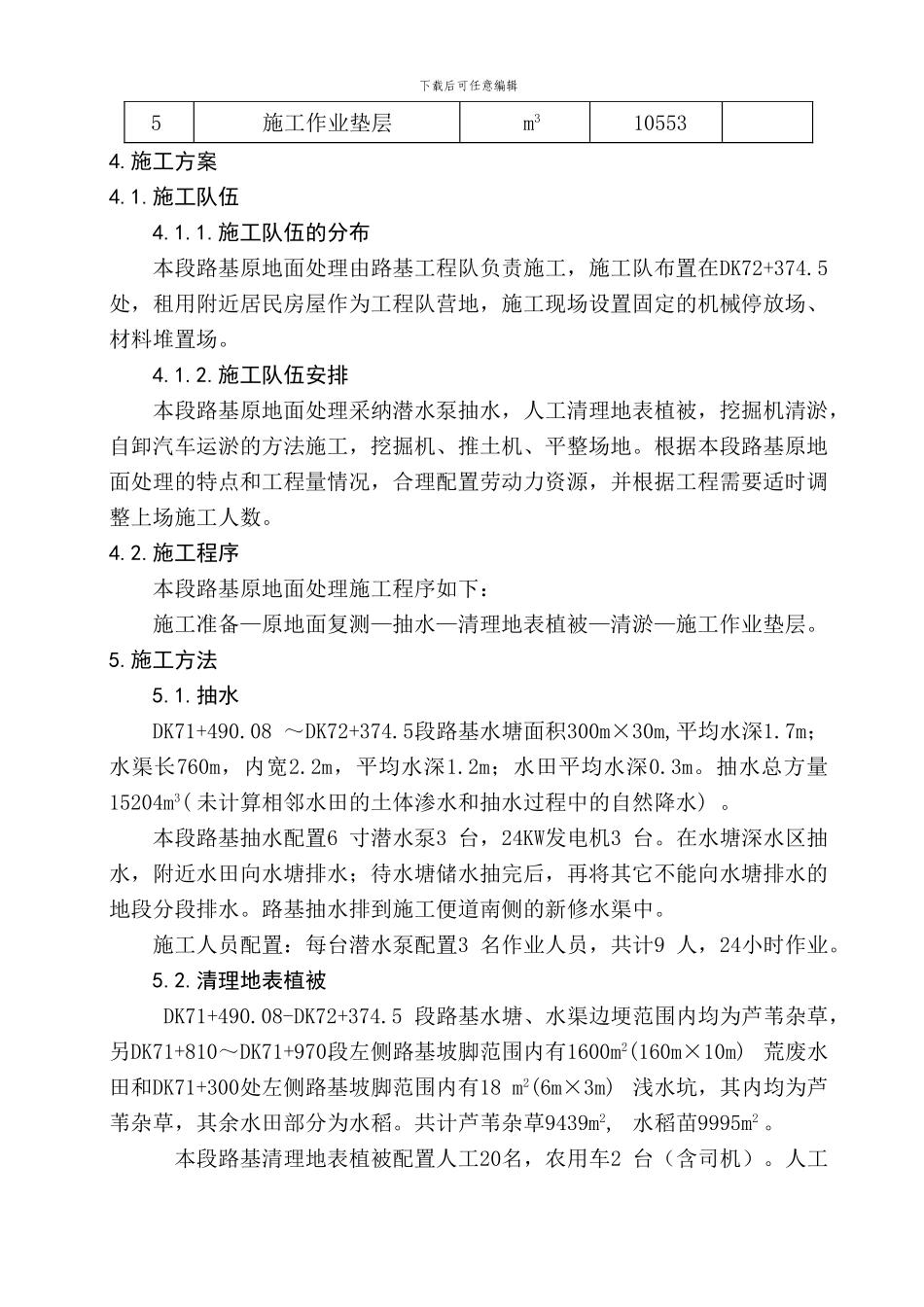

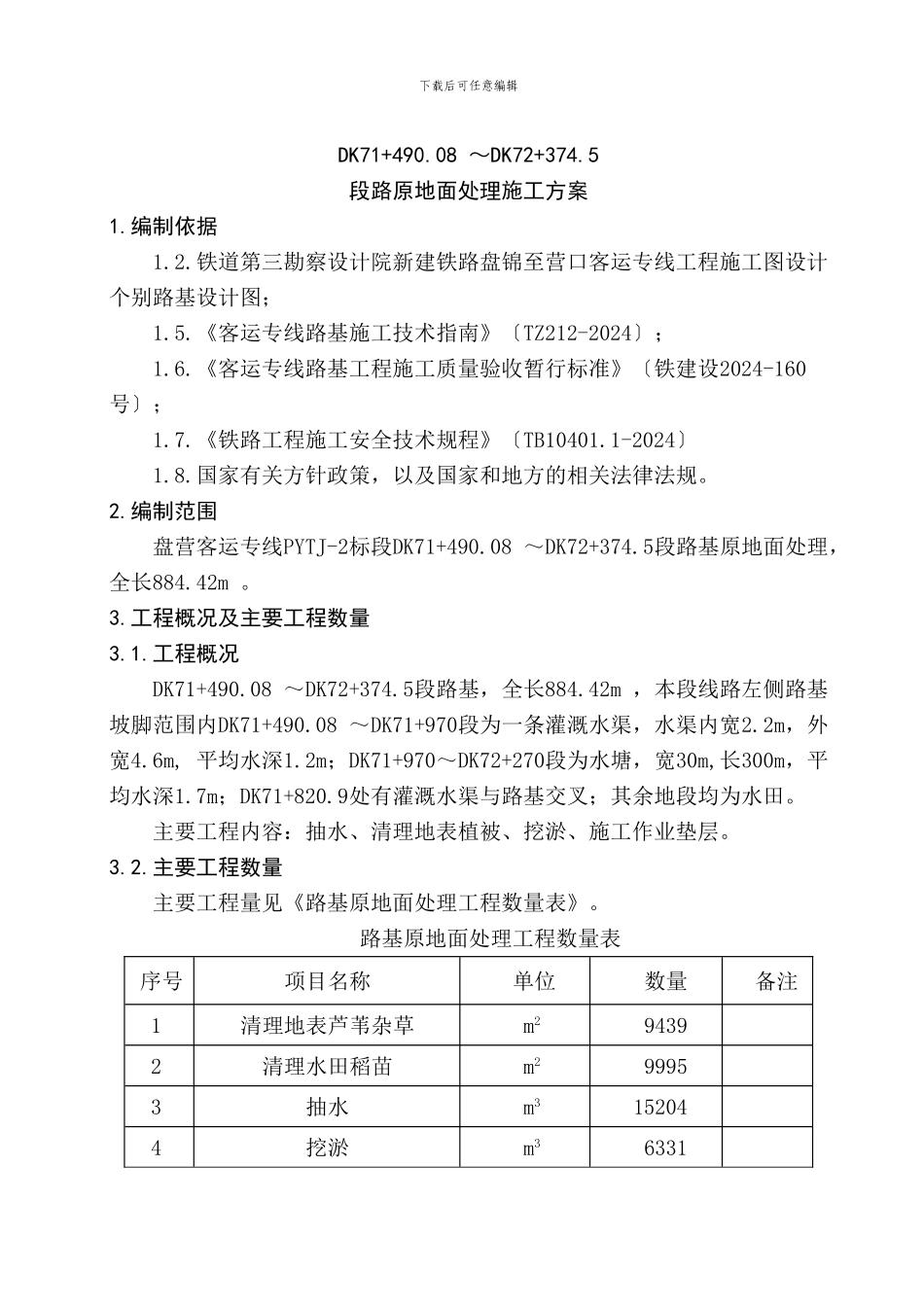

盘 营 客 运 专 线 PYTJ-2 标DK71+490.08 ~DK72+374.5 段路基原 地 面 处 理 施 工 方 案编 制 人:复 核 人:批 准 人:中 铁 十 九 局 集 团 有 限 公 司 盘 营 客 专 项目 部 三 工 区二 ○ ○ 九 年 七 月 十 六 日下载后可任意编辑DK71+490.08 ~DK72+374.5段路原地面处理施工方案1.编制依据1.2.铁道第三勘察设计院新建铁路盘锦至营口客运专线工程施工图设计个别路基设计图; 1.5.《客运专线路基施工技术指南》〔TZ212-2024〕;1.6.《客运专线路基工程施工质量验收暂行标准》〔铁建设2024-160号〕;1.7.《铁路工程施工安全技术规程》〔TB10401.1-2024〕1.8.国家有关方针政策,以及国家和地方的相关法律法规。2.编制范围盘营客运专线PYTJ-2标段DK71+490.08 ~DK72+374.5段路基原地面处理,全长884.42m 。3.工程概况及主要工程数量3.1.工程概况DK71+490.08 ~DK72+374.5段路基,全长884.42m ,本段线路左侧路基坡脚范围内DK71+490.08 ~DK71+970段为一条灌溉水渠,水渠内宽2.2m,外宽4.6m, 平均水深1.2m;DK71+970~DK72+270段为水塘,宽30m,长300m,平均水深1.7m;DK71+820.9处有灌溉水渠与路基交叉;其余地段均为水田。主要工程内容:抽水、清理地表植被、挖淤、施工作业垫层。3.2.主要工程数量主要工程量见《路基原地面处理工程数量表》。路基原地面处理工程数量表序号项目名称单位数量备注1清理地表芦苇杂草m294392清理水田稻苗m299953抽水m3152044挖淤m36331下载后可任意编辑5施工作业垫层m3105534.施工方案4.1.施工队伍 4.1.1.施工队伍的分布 本段路基原地面处理由路基工程队负责施工,施工队布置在DK72+374.5处,租用附近居民房屋作为工程队营地,施工现场设置固定的机械停放场、材料堆置场。4.1.2.施工队伍安排本段路基原地面处理采纳潜水泵抽水,人工清理地表植被,挖掘机清淤,自卸汽车运淤的方法施工,挖掘机、推土机、平整场地。根据本段路基原地面处理的特点和工程量情况,合理配置劳动力资源,并根据工程需要适时调整上场施工人数。4.2.施工程序本段路基原地面处理施工程序如下:施工准备—原地面复测—抽水—清理地表植被—清淤—施工作业垫层。5.施工方法5.1.抽水DK71+490.08 ~DK72+374.5段路基水塘面积300m×30m,平均水深1.7m;水渠长760m,内宽2.2m,平均水深1.2m;水田平均水深0.3m。抽水总方量15204m3( 未计算相邻水田的土体渗水和抽水过程中的自然降水)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基原地面处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
