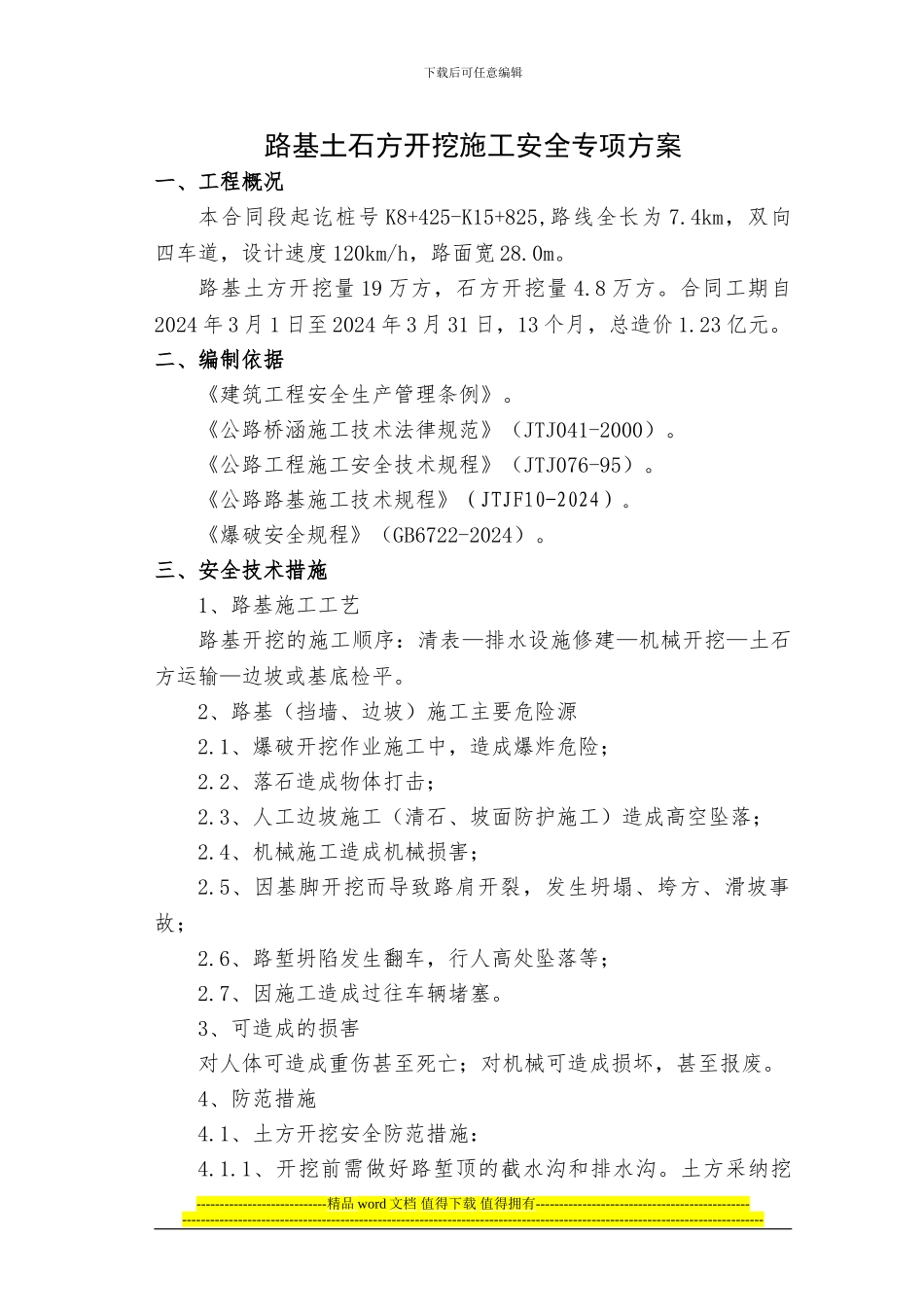

下载后可任意编辑江苏省淮安市金湖至马坝高速公路JM-A2 合同段(K8+425~K15+825)路基土石方开挖施工安全专项方案编制: 审核: 审批: 中交一公局桥隧工程有限公司 金马高速 JM-A2 标项目经理部 二〇一一年七月十五日----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑路基土石方开挖施工安全专项方案一、工程概况本合同段起讫桩号 K8+425-K15+825,路线全长为 7
4km,双向四车道,设计速度 120km/h,路面宽 28
路基土方开挖量 19 万方,石方开挖量 4
合同工期自2024 年 3 月 1 日至 2024 年 3 月 31 日,13 个月,总造价 1
二、编制依据《建筑工程安全生产管理条例》
《公路桥涵施工技术法律规范》(JTJ041-2000)
《公路工程施工安全技术规程》(JTJ076-95)
《公路路基施工技术规程》(JTJF10-2024)
《爆破安全规程》(GB6722-2024)

三、安全技术措施1、路基施工工艺路基开挖的施工顺序:清表—排水设施修建—机械开挖—土石方运输—边坡或基底检平
2、路基(挡墙、边坡)施工主要危险源2
1、爆破开挖作业施工中,造成爆炸危险;2
2、落石造成物体打击;2
3、人工边坡施工(清石、坡面防护施工)造成高空坠落;2
4、机械施工造成机械损害;2
5、因基脚开挖而导致路肩
