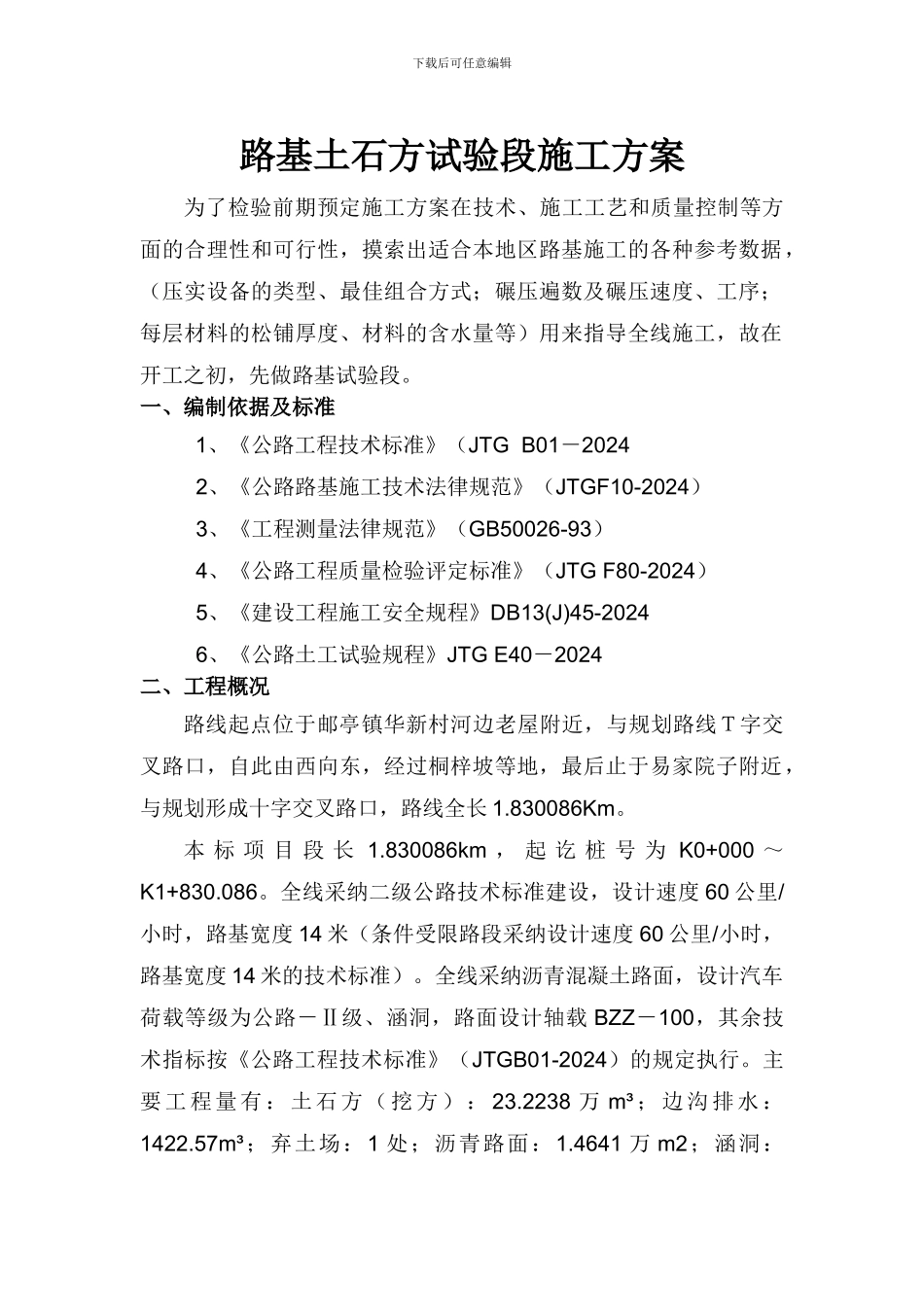

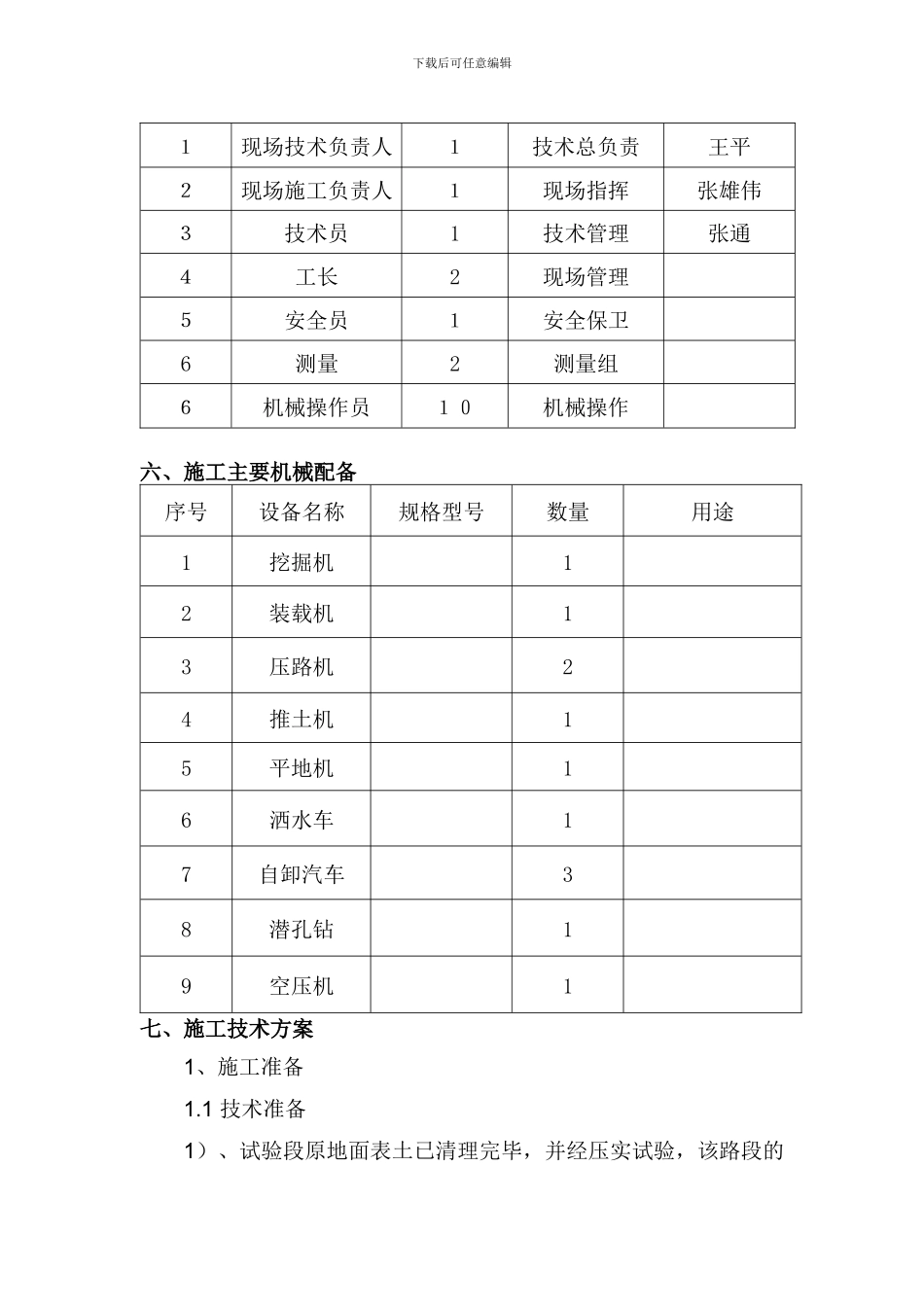

下载后可任意编辑路基土石方试验段施工方案为了检验前期预定施工方案在技术、施工工艺和质量控制等方面的合理性和可行性,摸索出适合本地区路基施工的各种参考数据,(压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水量等)用来指导全线施工,故在开工之初,先做路基试验段。一、编制依据及标准 1、《公路工程技术标准》(JTG B01-20242、《公路路基施工技术法律规范》(JTGF10-2024)3、《工程测量法律规范》(GB50026-93)4、《公路工程质量检验评定标准》(JTG F80-2024)5、《建设工程施工安全规程》DB13(J)45-20246、《公路土工试验规程》JTG E40-2024二、工程概况路线起点位于邮亭镇华新村河边老屋附近,与规划路线T字交叉路口,自此由西向东,经过桐梓坡等地,最后止于易家院子附近,与规划形成十字交叉路口,路线全长 1.830086Km。本 标 项 目 段 长 1.830086km , 起 讫 桩 号 为 K0+000 ~K1+830.086。全线采纳二级公路技术标准建设,设计速度 60 公里/小时,路基宽度 14 米(条件受限路段采纳设计速度 60 公里/小时,路基宽度 14 米的技术标准)。全线采纳沥青混凝土路面,设计汽车荷载等级为公路-Ⅱ级、涵洞,路面设计轴载 BZZ-100,其余技术指标按《公路工程技术标准》(JTGB01-2024)的规定执行。主要 工 程 量 有 : 土 石 方 ( 挖 方 ) : 23.2238 万 m³ ; 边 沟 排 水 :1422.57m³;弃土场:1 处;沥青路面:1.4641 万 m2;涵洞:下载后可任意编辑183.77m/道,共四道;雨水管网:1819m;污水管网:1870m。调查区地处川东平行岭谷地带。川东陷褶束主要构造形迹以华莹山背斜为主体,各背斜由北向南西撒开呈帚状,盆地内丘陵连绵不断。测区位于四川盆地东部盆缘地带,地形地貌为丘陵,海拔高程 350.00-390.00m,相对高差 40.00m。三、编制目的 通过试验路段的施工确定不同机具压实合格填料的最佳含水量、适宜的松铺厚度和相应的碾压便数,最佳的机械组合来指导全线的路基填方施工。现结合项目部的机械设备情况来制定如下施工方案。四、施工组织机构施工组织机构图:五 、施工 主要人 员配备 序号工种人数工作内容备注技术负责人:李鹏现场负责人王平安全、文明施工:杨峰试 验 李 平测 量 赵 凯填 筑 样 峰摊 铺 刘 明碾 压 向 丙 银 现 场 张 雄伟质检负责人:刘勇下载后可任意编辑1现场技...
