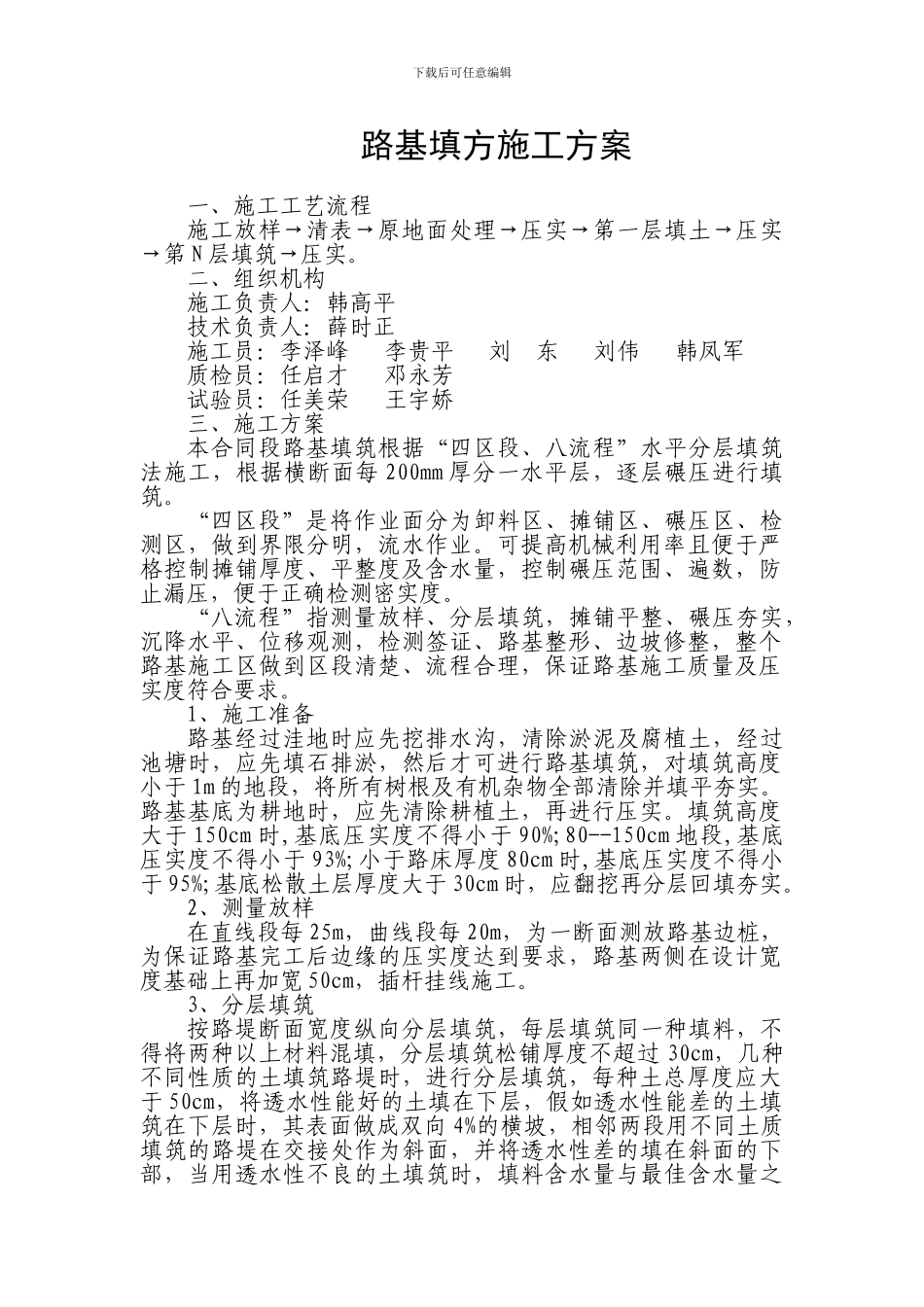

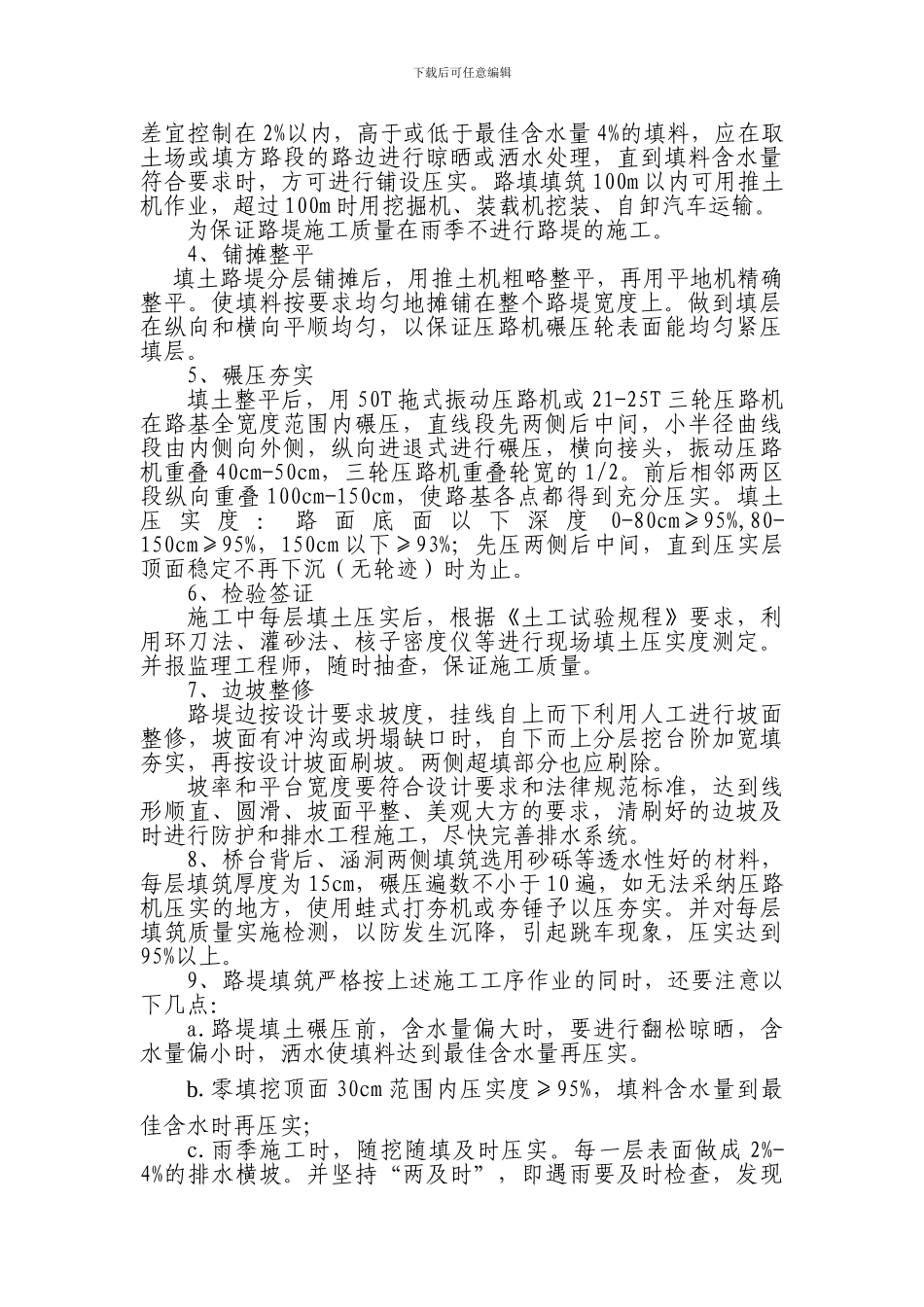

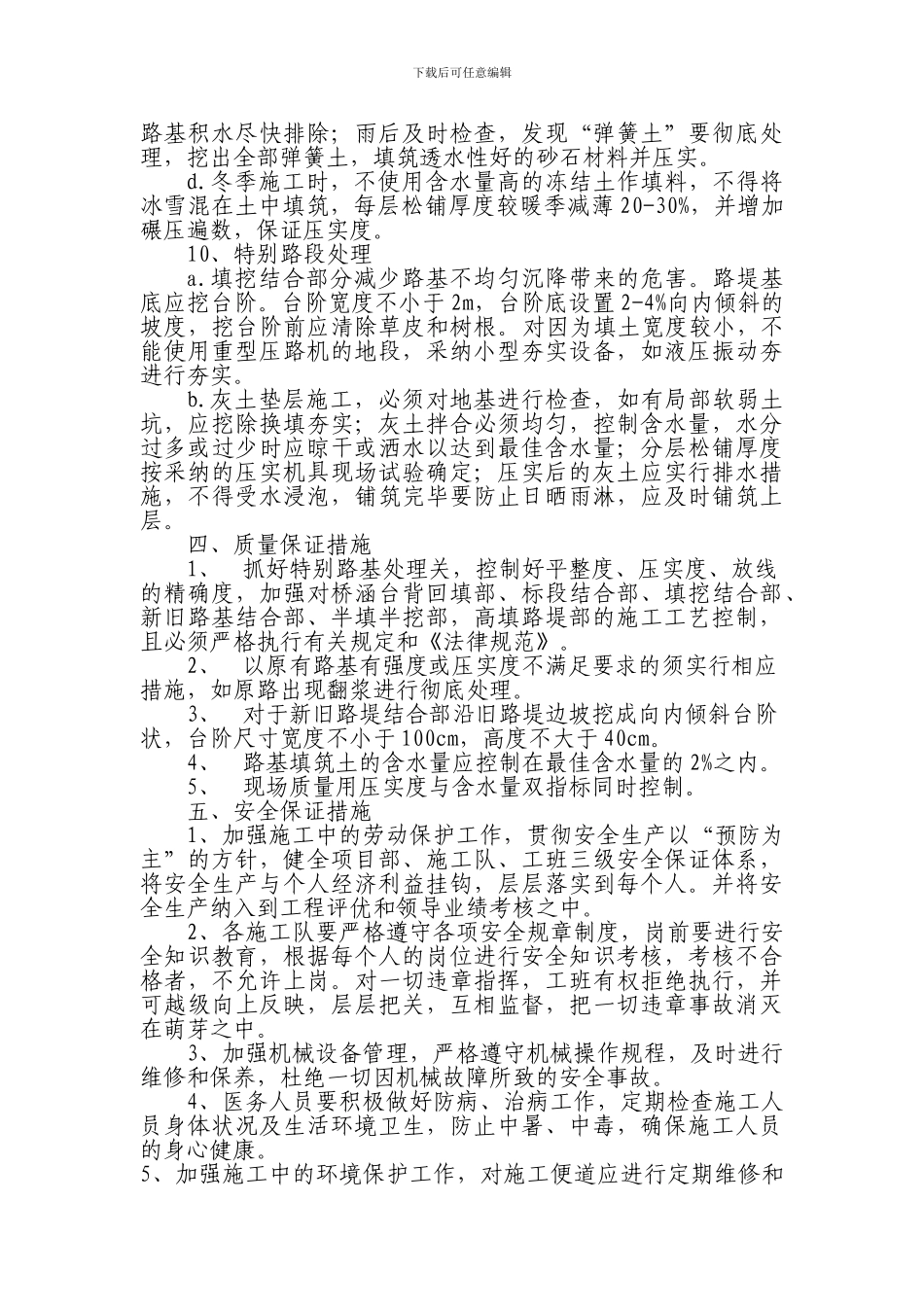

下载后可任意编辑路基填方施工方案一、施工工艺流程施工放样→清表→原地面处理→压实→第一层填土→压实→第 N 层填筑→压实
二、组织机构施工负责人:韩高平 技术负责人:薛时正施工员:李泽峰 李贵平 刘 东 刘伟 韩凤军质检员:任启才 邓永芳试验员:任美荣 王宇娇 三、施工方案本合同段路基填筑根据“四区段、八流程”水平分层填筑法施工,根据横断面每 200mm 厚分一水平层,逐层碾压进行填筑
“四区段”是将作业面分为卸料区、摊铺区、碾压区、检测区,做到界限分明,流水作业
可提高机械利用率且便于严格控制摊铺厚度、平整度及含水量,控制碾压范围、遍数,防止漏压,便于正确检测密实度
“八流程”指测量放样、分层填筑,摊铺平整、碾压夯实,沉降水平、位移观测,检测签证、路基整形、边坡修整,整个路基施工区做到区段清楚、流程合理,保证路基施工质量及压实度符合要求
1、施工准备路基经过洼地时应先挖排水沟,清除淤泥及腐植土,经过池塘时,应先填石排淤,然后才可进行路基填筑,对填筑高度小于 1m 的地段,将所有树根及有机杂物全部清除并填平夯实
路基基底为耕地时,应先清除耕植土,再进行压实
填筑高度大于 150cm 时,基底压实度不得小于 90%;80--150cm 地段,基底压实度不得小于 93%;小于路床厚度 80cm 时,基底压实度不得小于 95%;基底松散土层厚度大于 30cm 时,应翻挖再分层回填夯实
2、测量放样在直线段每 25m,曲线段每 20m,为一断面测放路基边桩,为保证路基完工后边缘的压实度达到要求,路基两侧在设计宽度基础上再加宽 50cm,插杆挂线施工
3、分层填筑按路堤断面宽度纵向分层填筑,每层填筑同一种填料,不得将两种以上材料混填,分层填筑松铺厚度不超过 30cm,几种不同性质的土填筑路堤时,进行分层填筑,每种土总厚度应大于 50cm,将透水性能好的土填在下层,假如透水性能差的土
