下载后可任意编辑强夯试验段施工方案一、试验段概述:我项目计划在 DK121+000~DK121+080 段作强夯试验段,段落长度 80m,原地面强夯面积640m2
二、人员、设备组合:1、试验段由路基施工队负责人、主要人员组成:项目负责人:技术负责人:路基工程师:施工负责人:测量工程师:技术员:试验员:质检员:安全员:机械操作手 10 名工人 6 名2、机械配备机械配备一览表机械名称型号数量(台)备注强夯机QUY401在施工前同监理工程师共同对夯锤及脱钩位置进行标定
平地机PQ1901三轮压路机18t1振动压路机20t1装载机ZL502洒水车6000L1三、试验目的:试验目的是确定夯锤质量、夯击次数、夯点间距、夯击遍数、沉降量、压实度的关系,选取合理的机械配备和质量控制方案
四、施工方案:1、基面处理:根据合同文件及法律规范要求进行清表,经自检、监理工程师抽检合格后方可进行冲击压实试验段施工
2、强夯施工:A、试验段强夯施工机械采纳带有自动脱钩装置的履带式起重机,主夯采纳锤重 18t,落距11
2m,夯击能量为 2000kN-m;副夯锤采纳锤重 18t,落距为 11
2m,夯击能量为 2000kN-m;满夯采纳夯重 18t,落距 5
6m,夯击能量为 1000kN-m
夯锤底面积 4m2,并设通气孔
现场夯锤重量不符时,需按实际锤重和底面积计算落距,确保达到设计夯击能量

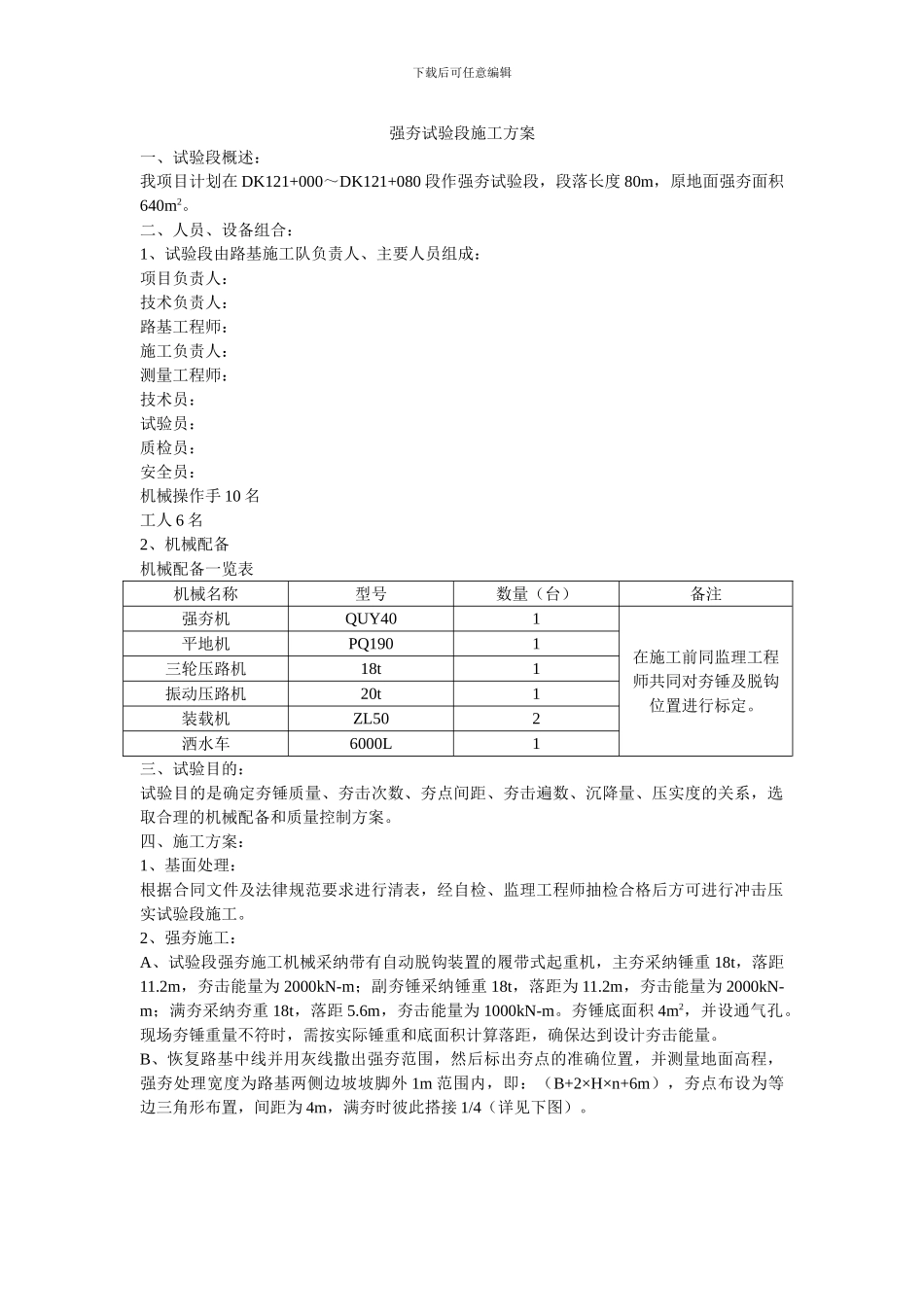

B、恢复路基中线并用灰线撒出强夯范围,然后标出夯点的准确位置,并测量地面高程,强夯处理宽度为路基两侧边坡坡脚外 1m 范围内,即:(B+2×H×n+6m),夯点布设为等边三角形布置,间距为 4m,满夯时彼此搭接 1/4(详见下图)

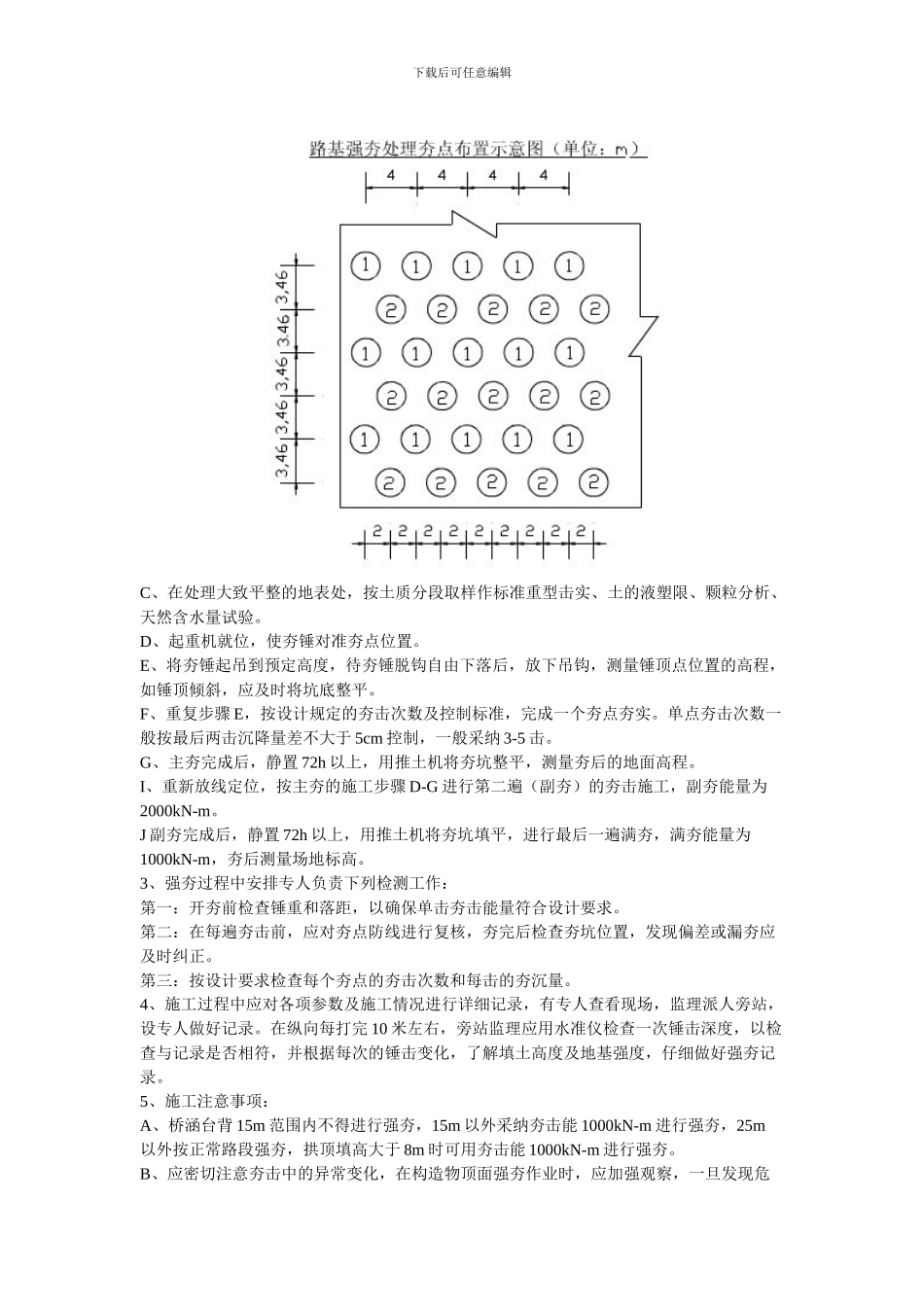

下载后可任意编辑C、在处理大致平整的地表处,按土质分段取样作标准重型击实、土的液塑限、颗粒分析、天然含水量试验
D、起重机就位,使夯锤对准夯点位置
E、将夯锤起吊到预定高度,待夯
