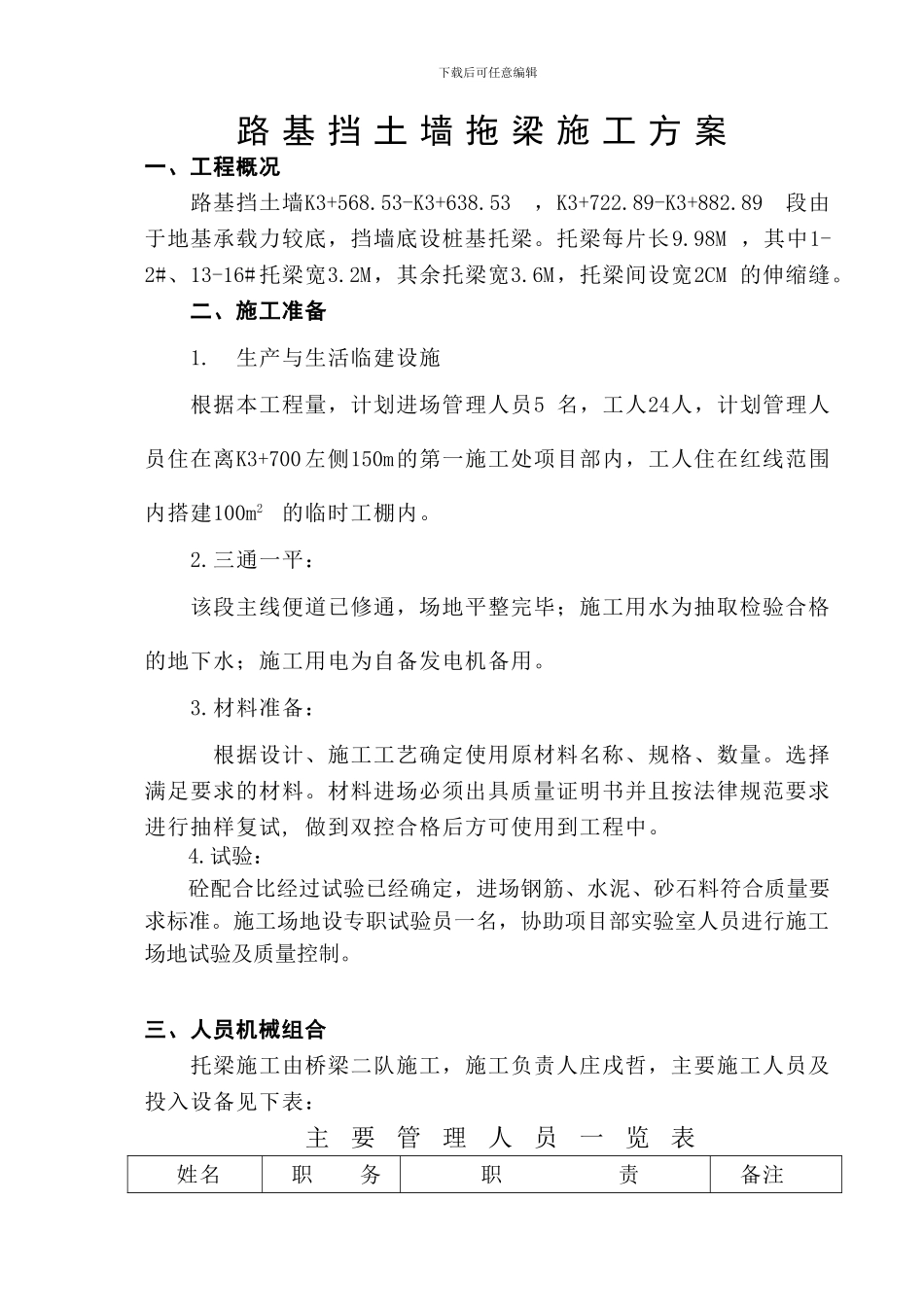

下载后可任意编辑路 基 挡 土 墙 拖 梁 施 工 方 案 一、工程概况 路基挡土墙K3+568
53-K3+638
53,K3+722
89-K3+882
89段由于地基承载力较底,挡墙底设桩基托梁
托梁每片长9
98M ,其中1-2#、13-16# 托梁宽3
2M,其余托梁宽3
6M,托梁间设宽2CM 的伸缩缝
二、施工准备1
生产与生活临建设施根据本工程量,计划进场管理人员5 名,工人24人,计划管理人员住在离K3+700 左侧150m的第一施工处项目部内,工人住在红线范围内搭建100m2的临时工棚内
三通一平:该段主线便道已修通,场地平整完毕;施工用水为抽取检验合格的地下水;施工用电为自备发电机备用
材料准备:根据设计、施工工艺确定使用原材料名称、规格、数量
选择满足要求的材料
材料进场必须出具质量证明书并且按法律规范要求进行抽样复试, 做到双控合格后方可使用到工程中
试验:砼配合比经过试验已经确定,进场钢筋、水泥、砂石料符合质量要求标准
施工场地设专职试验员一名,协助项目部实验室人员进行施工场地试验及质量控制

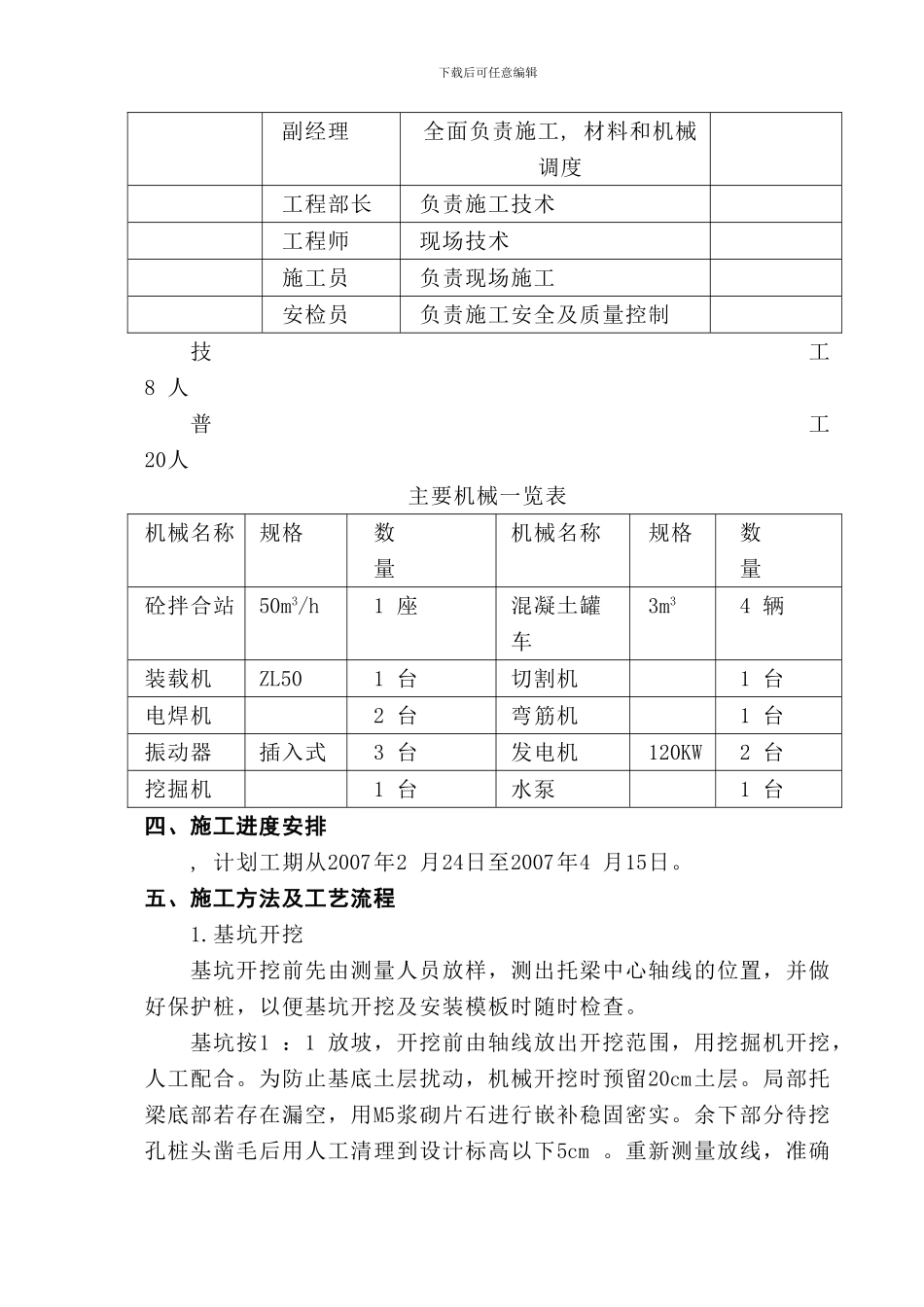

三、人员机械组合托梁施工由桥梁二队施工,施工负责人庄戌哲,主要施工人员及投入设备见下表:主要管理人员一览表姓名职 务职 责备注下载后可任意编辑副经理全面负责施工, 材料和机械调度工程部长负责施工技术工程师现场技术施工员负责现场施工安检员负责施工安全及质量控制技工 8 人普工 20人主要机械一览表机械名称规格数 量机械名称规格数 量砼拌合站50m3/h1 座混凝土罐车3m34 辆装载机ZL501 台切割机 1 台电焊机 2 台弯筋机 1 台振动器插入式3 台发电机120KW2 台挖掘机1 台水泵1 台四、施工进度安排, 计划工期从2007年2 月24日至2007年4 月15日

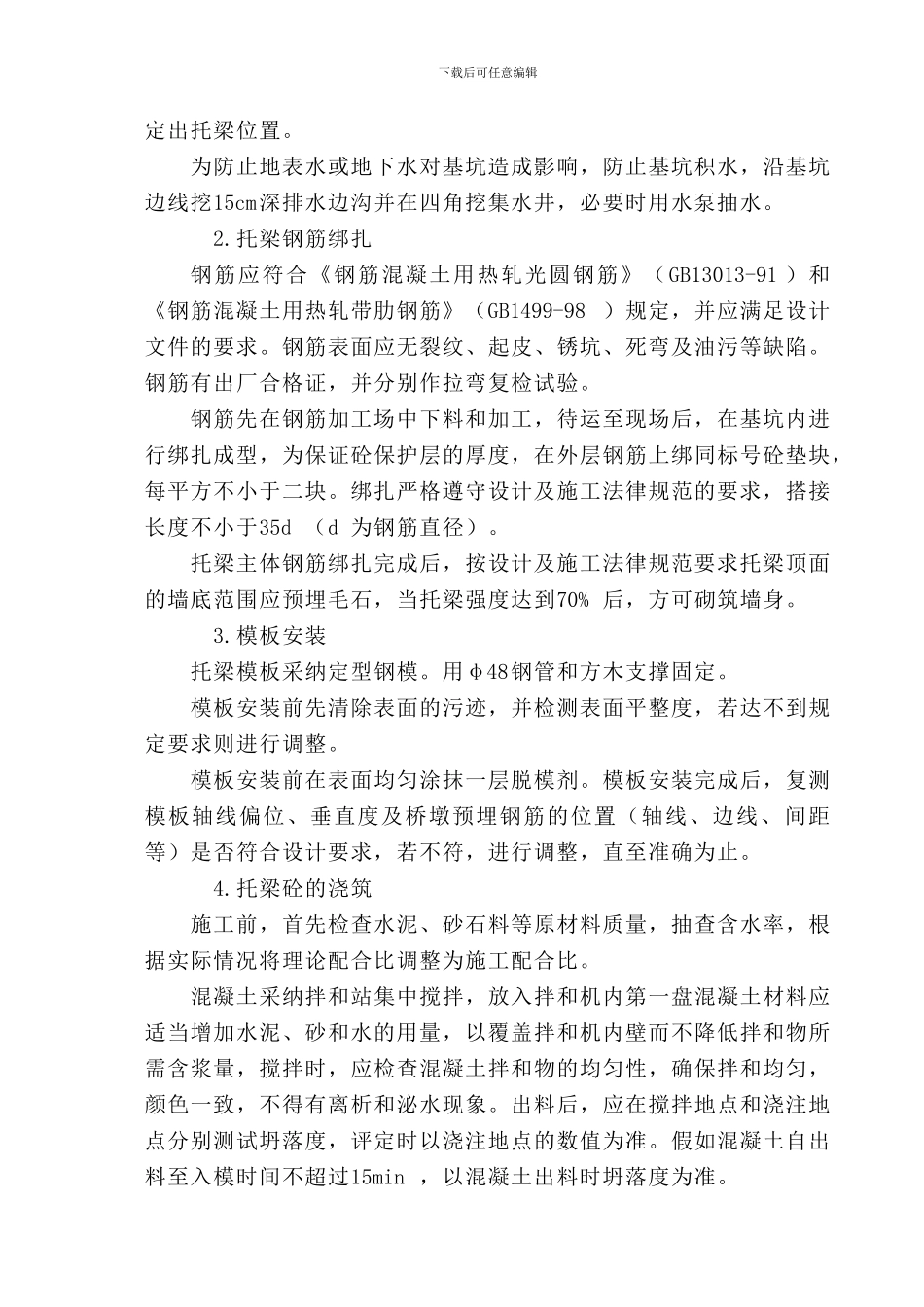

五、施工方法及工艺流程1
基坑开挖基坑开挖前先由测量人员放样,测出托
