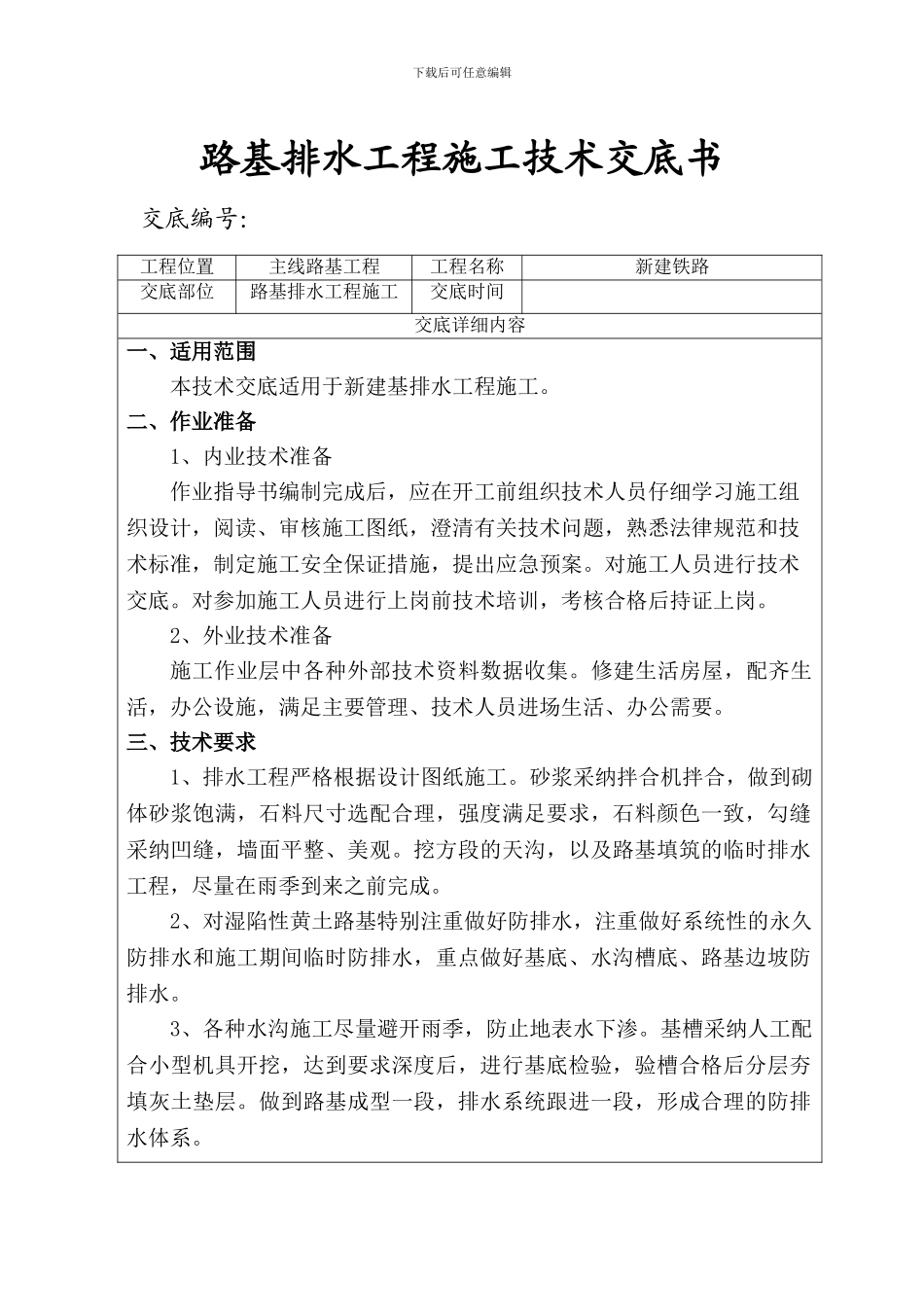

下载后可任意编辑路基排水工程施工技术交底书交底编号:工程位置主线路基工程工程名称新建铁路交底部位路基排水工程施工交底时间交底详细内容一、适用范围本技术交底适用于新建基排水工程施工
二、作业准备1、内业技术准备作业指导书编制完成后,应在开工前组织技术人员仔细学习施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准,制定施工安全保证措施,提出应急预案
对施工人员进行技术交底
对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2、外业技术准备施工作业层中各种外部技术资料数据收集
修建生活房屋,配齐生活,办公设施,满足主要管理、技术人员进场生活、办公需要
三、技术要求1、排水工程严格根据设计图纸施工
砂浆采纳拌合机拌合,做到砌体砂浆饱满,石料尺寸选配合理,强度满足要求,石料颜色一致,勾缝采纳凹缝,墙面平整、美观
挖方段的天沟,以及路基填筑的临时排水工程,尽量在雨季到来之前完成
2、对湿陷性黄土路基特别注重做好防排水,注重做好系统性的永久防排水和施工期间临时防排水,重点做好基底、水沟槽底、路基边坡防排水
3、各种水沟施工尽量避开雨季,防止地表水下渗
基槽采纳人工配合小型机具开挖,达到要求深度后,进行基底检验,验槽合格后分层夯填灰土垫层
做到路基成型一段,排水系统跟进一段,形成合理的防排水体系

下载后可任意编辑四、施工程序与工艺流程地面排水沟分为:路堤坡脚外的排水沟、侧沟、平台截水沟、天沟及排水沟、坡面排水槽等
施工工艺流程为:施工准备→沟槽开挖→2:8 灰土垫层施工→沟底铺砌→沟帮砌筑→勾缝→沟顶抹面→竣工
五、施工要求1、集水井施工集水井是将路基表面水汇合并排入侧沟或坡面排水槽,采纳 C20 混凝土浇筑
⑴ 施工准备施工前熟悉施工图纸,施工前技术人员应统计各个路基段的集水井的数量、形式、位置
⑵ 施工工艺集水井基础采纳人工开挖,施工前根据测量出的桩位及控制
