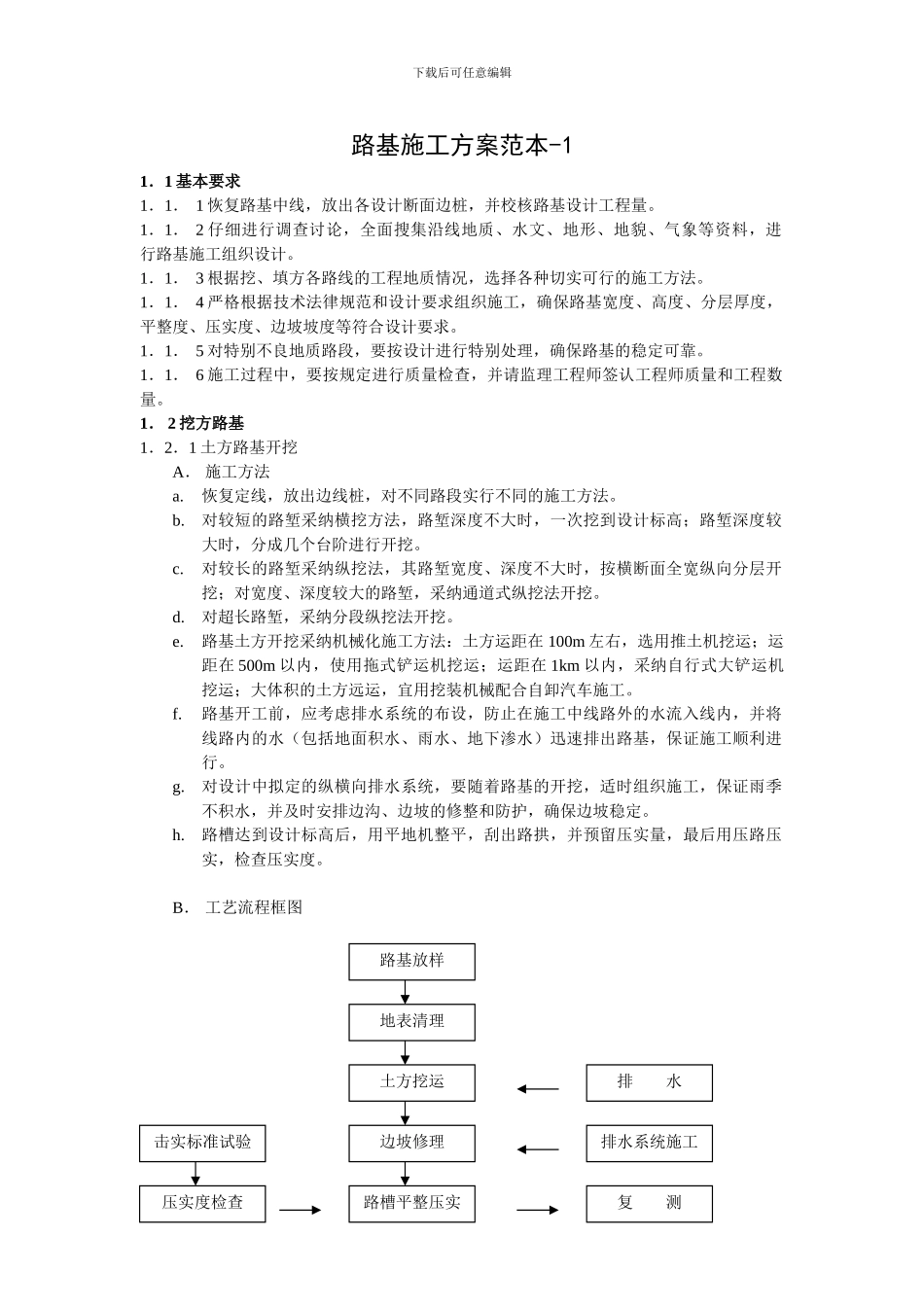

路基放样地表清理土方挖运边坡修理排 水排水系统施工击实标准试验路槽平整压实压实度检查复 测下载后可任意编辑路基施工方案范本-11.1 基本要求 1.1. 1 恢复路基中线,放出各设计断面边桩,并校核路基设计工程量
1.1. 2 仔细进行调查讨论,全面搜集沿线地质、水文、地形、地貌、气象等资料,进 行路基施工组织设计
1.1. 3 根据挖、填方各路线的工程地质情况,选择各种切实可行的施工方法
1.1. 4 严格根据技术法律规范和设计要求组织施工,确保路基宽度、高度、分层厚度,平整度、压实度、边坡坡度等符合设计要求
1.1. 5 对特别不良地质路段,要按设计进行特别处理,确保路基的稳定可靠
1.1. 6 施工过程中,要按规定进行质量检查,并请监理工程师签认工程师质量和工程数量
1. 2 挖方路基1.2.1 土方路基开挖A. 施工方法a
恢复定线,放出边线桩,对不同路段实行不同的施工方法

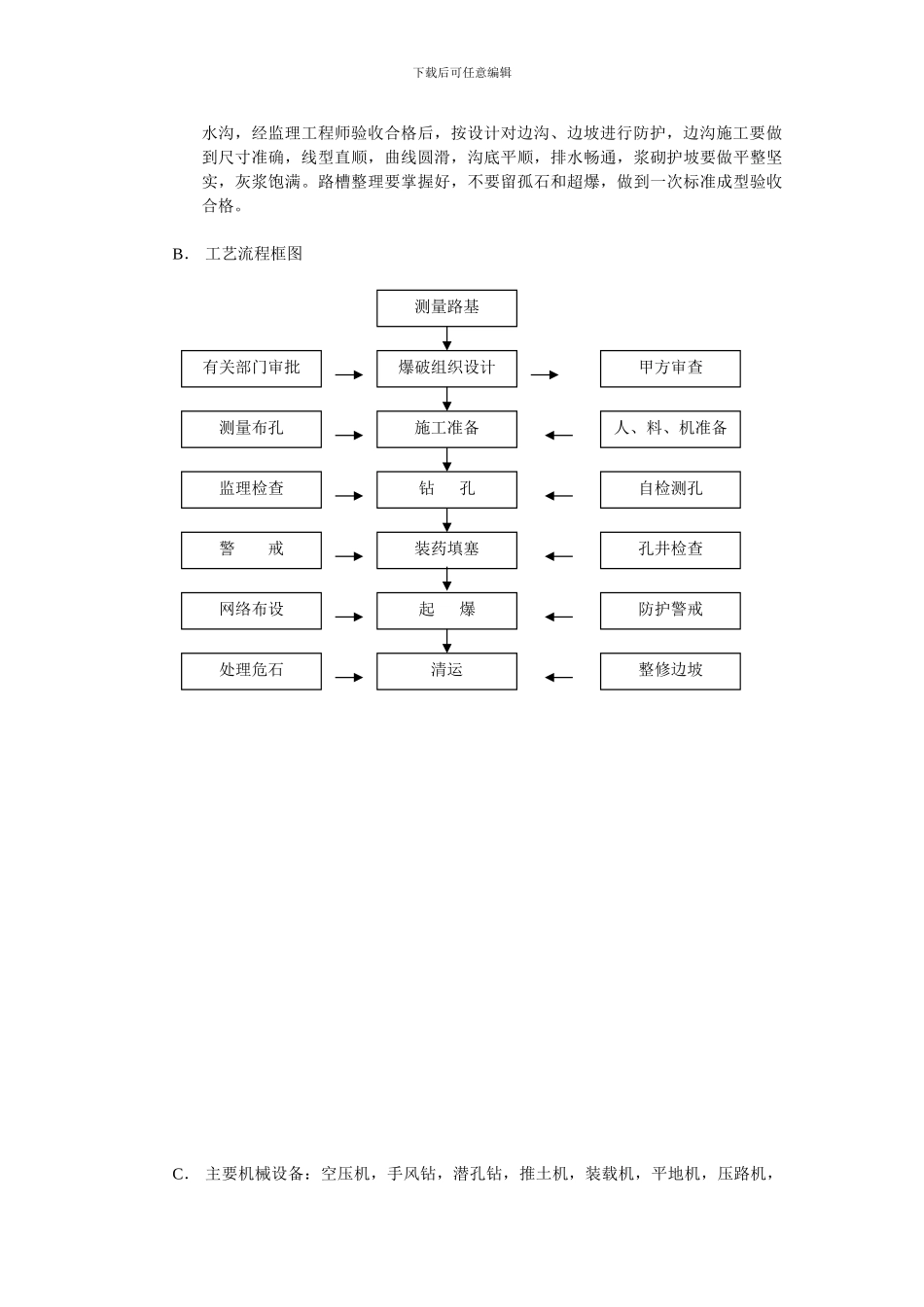

对较短的路堑采纳横挖方法,路堑深度不大时,一次挖到设计标高;路堑深度较大时,分成几个台阶进行开挖
对较长的路堑采纳纵挖法,其路堑宽度、深度不大时,按横断面全宽纵向分层开挖;对宽度、深度较大的路堑,采纳通道式纵挖法开挖
对超长路堑,采纳分段纵挖法开挖
路基土方开挖采纳机械化施工方法:土方运距在 100m 左右,选用推土机挖运;运距在 500m 以内,使用拖式铲运机挖运;运距在 1km 以内,采纳自行式大铲运机挖运;大体积的土方远运,宜用挖装机械配合自卸汽车施工
路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行
对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定
路槽达到设计标高后,用平地机整平,刮出路拱,
