S206 线安居-安岳界公路改建工程路基涵洞工程施工方案编制单位: 四川省射洪建设集团有限责任公司 编制人: 审核人:
编制时间:目 录一、工程概况二、涵洞设计方案三、施工技术方案及技术措施四、项目管理组织结构和技术力量五、施工进度计划及确保计划实施的措施下载后可任意编辑六、质量保证措施七、安全生产措施八、文明施工保证措施九、机械设备表 一、工程概况本工程业主为四川省遂宁公路养护管理总段,由遂宁市桥梁勘测设计所设计
本工程新修涵洞为内径 1000mm,管壁厚为 100mm,因施工现场狭窄,为保证周边建(构)筑物的安全和基础施工的顺利进行,须对基坑进行有效支护
本场地工程地质性质详见《工程地质勘察报告》二、基坑护坡设计方案 设计依据 1、冶金部华东勘察基础总公司提供的本场区《工程地质勘察报告》 2、地面超载按一般情况,考虑为 q:20kN/m3
3、设计与计算遵循国家及北京市有关法律规范,主要有: 《建筑地基基础设计法律规范》(GB50007—2024) 《混凝土结构设计法律规范》(GB50010—2024) 《建筑基坑支护技术规程》(Jql20—99) 根据我公司在上海地区施工经验,结合类似工程实际情况,综合考虑技术安全和经济合理,采纳锚喷土钉墙方案
四周放坡,共4 排土钉,从上至下长度依次为 6 米、9 米、12 米、12 米,锚筋采纳 48*3
5 国标焊接钢管,四排,间距依次为 0
2 米,水平间距 1
2 米;按 1:0
以上设计土钉倾角均为 10°
压筋直径 16 螺纹钢井字架型焊接
土钉成孔直径 100mm,钢筋网片¢6
5 单层双向 200mm*200mm,现场绑扎或焊接而成;面层喷射混凝土 C20,厚度 60—80mm

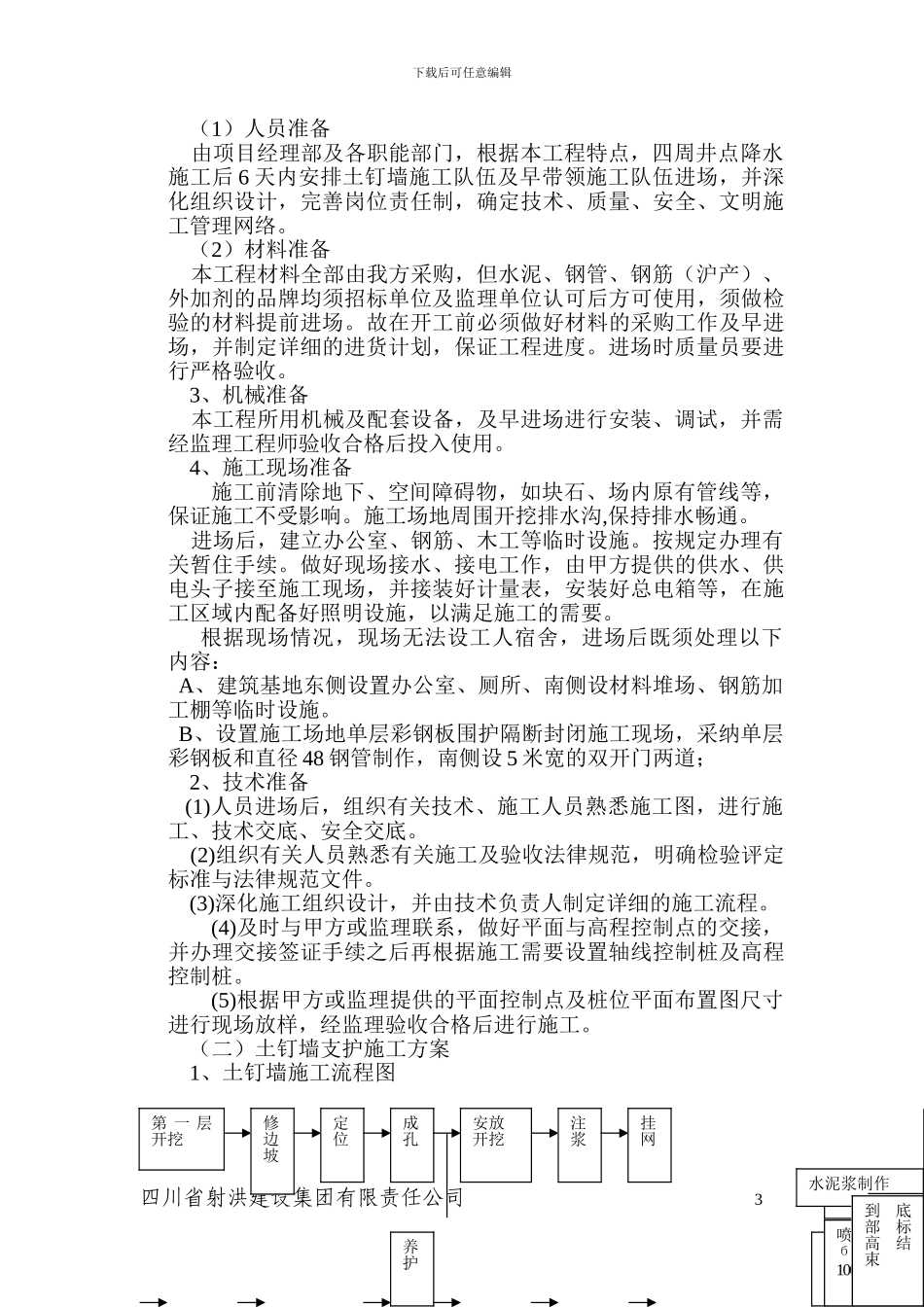

附:土钉墙设计计算书 三、施工技术方案及技术措施 (一)施工准备1、生产准备四川省射洪建
