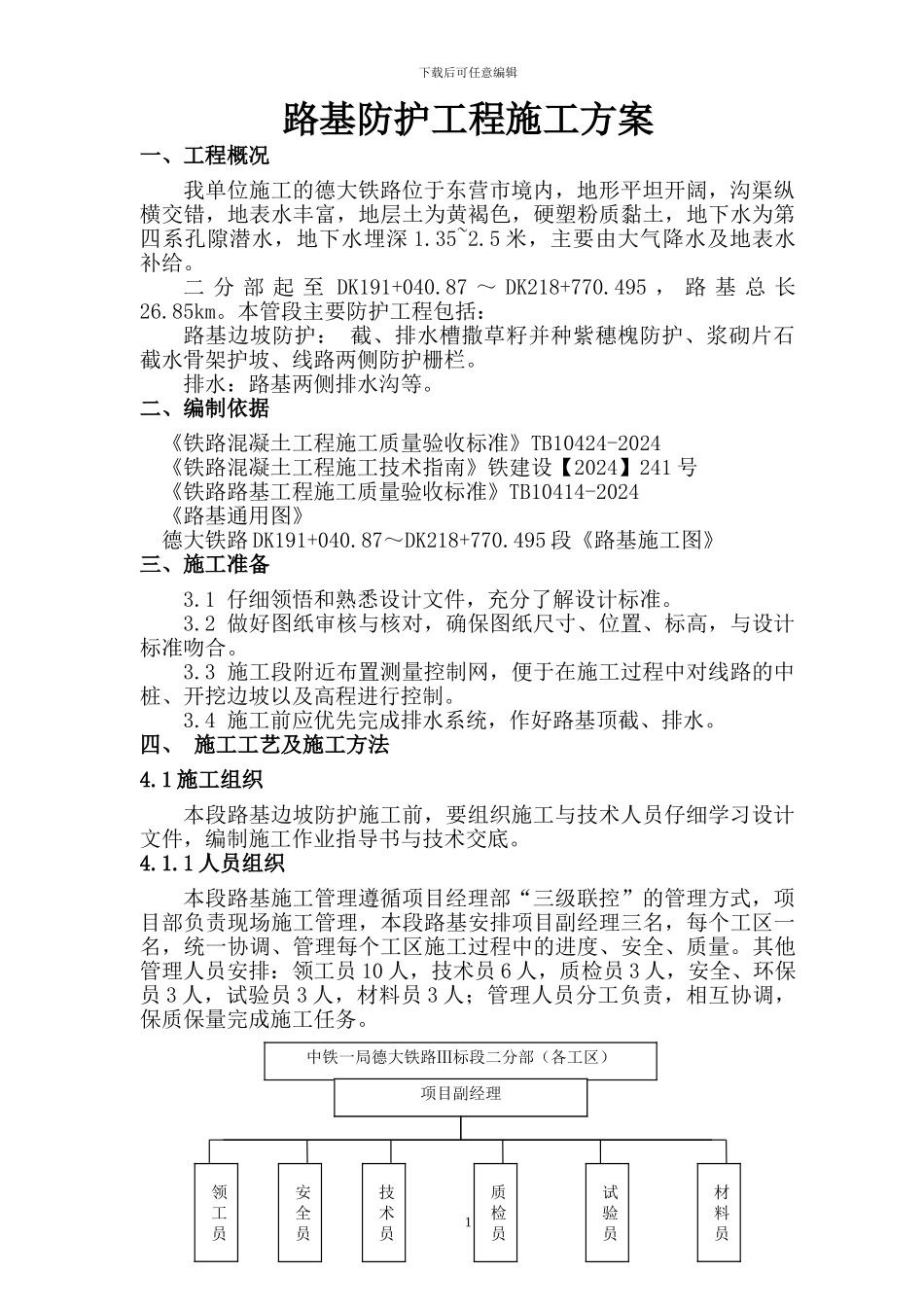

下载后可任意编辑路基防护工程施工方案一、工程概况我单位施工的德大铁路位于东营市境内,地形平坦开阔,沟渠纵横交错,地表水丰富,地层土为黄褐色,硬塑粉质黏土,地下水为第四系孔隙潜水,地下水埋深 1.35~2.5 米,主要由大气降水及地表水补给。二 分 部 起 至 DK191+040.87 ~ DK218+770.495 , 路 基 总 长26.85km。本管段主要防护工程包括:路基边坡防护: 截、排水槽撒草籽并种紫穗槐防护、浆砌片石截水骨架护坡、线路两侧防护栅栏。排水:路基两侧排水沟等。二、编制依据《铁路混凝土工程施工质量验收标准》TB10424-2024《铁路混凝土工程施工技术指南》铁建设【2024】241 号《铁路路基工程施工质量验收标准》TB10414-2024《路基通用图》德大铁路 DK191+040.87~DK218+770.495 段《路基施工图》三、施工准备3.1 仔细领悟和熟悉设计文件,充分了解设计标准。3.2 做好图纸审核与核对,确保图纸尺寸、位置、标高,与设计标准吻合。3.3 施工段附近布置测量控制网,便于在施工过程中对线路的中桩、开挖边坡以及高程进行控制。3.4 施工前应优先完成排水系统,作好路基顶截、排水。四、 施工工艺及施工方法4.1 施工组织本段路基边坡防护施工前,要组织施工与技术人员仔细学习设计文件,编制施工作业指导书与技术交底。4.1.1 人员组织本段路基施工管理遵循项目经理部“三级联控”的管理方式,项目部负责现场施工管理,本段路基安排项目副经理三名,每个工区一名,统一协调、管理每个工区施工过程中的进度、安全、质量。其他管理人员安排:领工员 10 人,技术员 6 人,质检员 3 人,安全、环保员 3 人,试验员 3 人,材料员 3 人;管理人员分工负责,相互协调,保质保量完成施工任务。1项目队副经理质检员中铁一局德大铁路Ⅲ标段二分部(各工区)项目副经理领工员安全员试验员材料员技术员下载后可任意编辑4.1.2 机械组织每个作业面设置砂强制式浆搅拌机 1 台,发电机 1 台,1000kg 磅秤 1 台。4.2 施工工艺流程4.3 施工工艺4.3.1 路基防护混凝土预制块预制路基防护工程截水槽、路基俩侧排水沟采纳混凝土预制块砌筑。混凝土原材采纳 3#混凝土拌合站生产混凝土,场地设置在各工区。预制块模型按图纸设计尺寸加工成定型模型,混凝土运输至预制场进行塌落度、含气量等检验,符合要求后进行混凝土浇筑,浇筑完成后采纳土工布覆盖洒水养生。强度达到 2.5MP 以上拆除模版。拆除完模板洒水养生,待强度...
