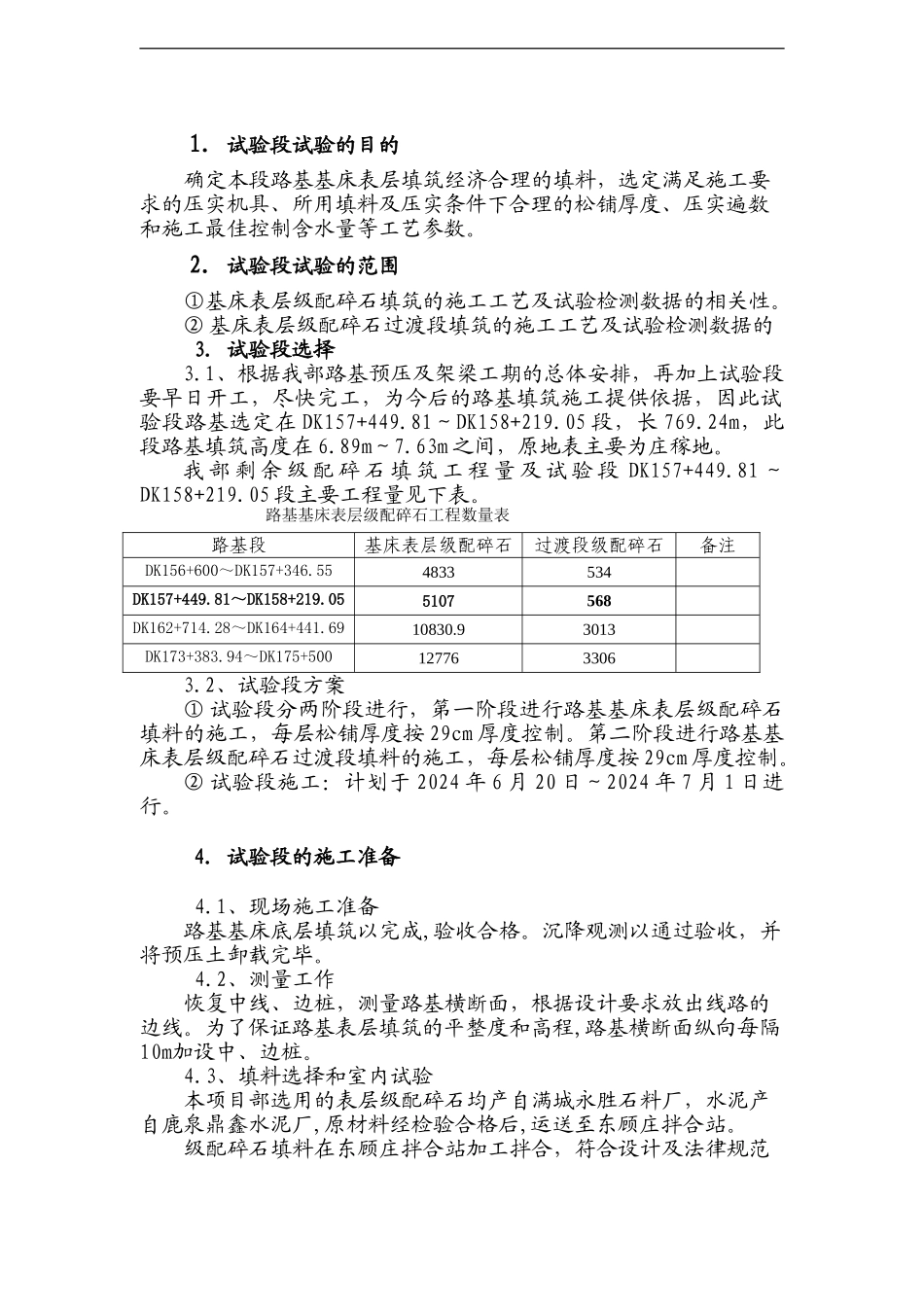

北京至石家庄客运专线新建铁路JS-3 标土建工程 路基表层填筑试验段施工作业指导书编制: 审核: 审批: 日期: 中铁十一局京石客运专线五公司项目经理部 1
试验段试验的目的确定本段路基基床表层填筑经济合理的填料,选定满足施工要求的压实机具、所用填料及压实条件下合理的松铺厚度、压实遍数和施工最佳控制含水量等工艺参数
试验段试验的范围①基床表层级配碎石填筑的施工工艺及试验检测数据的相关性
② 基床表层级配碎石过渡段填筑的施工工艺及试验检测数据的 3
试验段选择3
1、根据我部路基预压及架梁工期的总体安排,再加上试验段要早日开工,尽快完工,为今后的路基填筑施工提供依据,因此试验段路基选定在 DK157+449
81~DK158+219
05 段,长 769
24m,此段路基填筑高度在 6
63m 之间,原地表主要为庄稼地
我 部 剩 余 级 配 碎 石 填 筑 工 程 量 及 试 验 段 DK157+449
81 ~DK158+219
05 段主要工程量见下表
路基基床表层级配碎石工程数量表路基段基床表层级配碎石过渡段级配碎石备注DK156+600~DK157+346
554833534DK157+449
81~DK158+219
055107 568DK162+714
28~DK164+441
6910830
93013DK173+383
94~DK175+5001277633063
2、试验段方案① 试验段分两阶段进行,第一阶段进行路基基床表层级配碎石填料的施工,每层松铺厚度按 29cm 厚度控制
第二阶段进行路基基床表层级配碎石过渡段填料的施工,每层松铺厚度按 29cm 厚度控制
② 试验段施工:计划于 2024 年 6 月 20 日~2024 年 7 月 1 日进行
试验段的施工准备4
1、现场施工准备路基基床底层填筑以完成,验收合格
