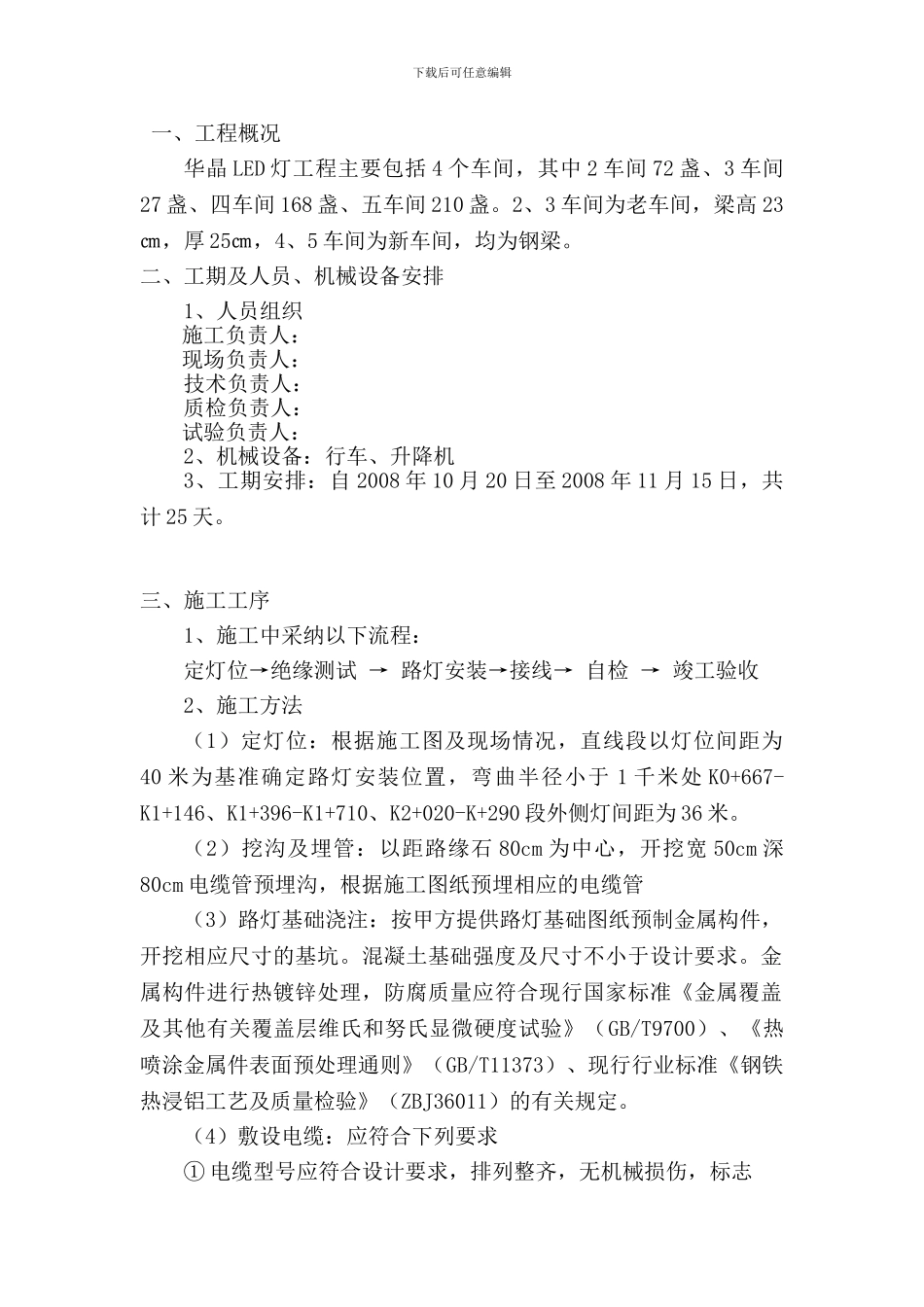

下载后可任意编辑华晶 LED 灯工施工方案下载后可任意编辑一、工程概况华晶 LED 灯工程主要包括 4 个车间,其中 2 车间 72 盏、3 车间27 盏、四车间 168 盏、五车间 210 盏
2、3 车间为老车间,梁高 23㎝,厚 25㎝,4、5 车间为新车间,均为钢梁
二、工期及人员、机械设备安排1、人员组织施工负责人:现场负责人:技术负责人:质检负责人:试验负责人:2、机械设备:行车、升降机3、工期安排:自 2008 年 10 月 20 日至 2008 年 11 月 15 日,共计 25 天
三、施工工序1、施工中采纳以下流程:定灯位→绝缘测试 → 路灯安装→接线→ 自检 → 竣工验收2、施工方法(1)定灯位:根据施工图及现场情况,直线段以灯位间距为40 米为基准确定路灯安装位置,弯曲半径小于 1 千米处 K0+667-K1+146、K1+396-K1+710、K2+020-K+290 段外侧灯间距为 36 米
(2)挖沟及埋管:以距路缘石 80cm 为中心,开挖宽 50cm 深80cm 电缆管预埋沟,根据施工图纸预埋相应的电缆管(3)路灯基础浇注:按甲方提供路灯基础图纸预制金属构件,开挖相应尺寸的基坑
混凝土基础强度及尺寸不小于设计要求
金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定

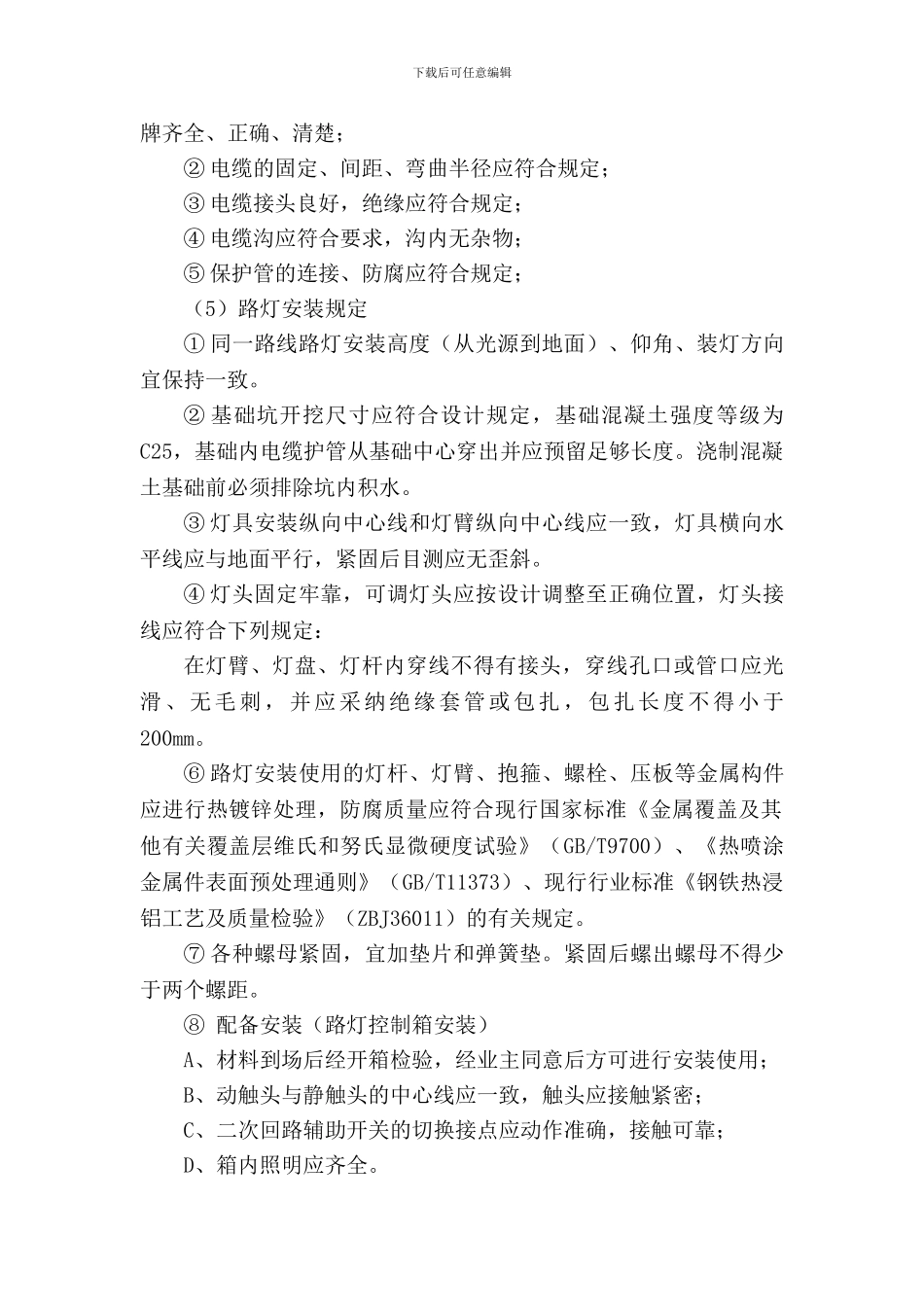

(4)敷设电缆:应符合下列要求① 电缆型号应符合设计要求,排列整齐,无机械损伤,标志下载后可任意编辑牌齐全、正确、清楚;② 电缆的固定、间距、弯曲半径应符合规定;③ 电缆接头良好,绝缘应符合规定;④ 电缆沟应符合要求,沟内无杂物;⑤ 保护管的连接、防腐应符合规定;(5)路灯安装规定① 同
