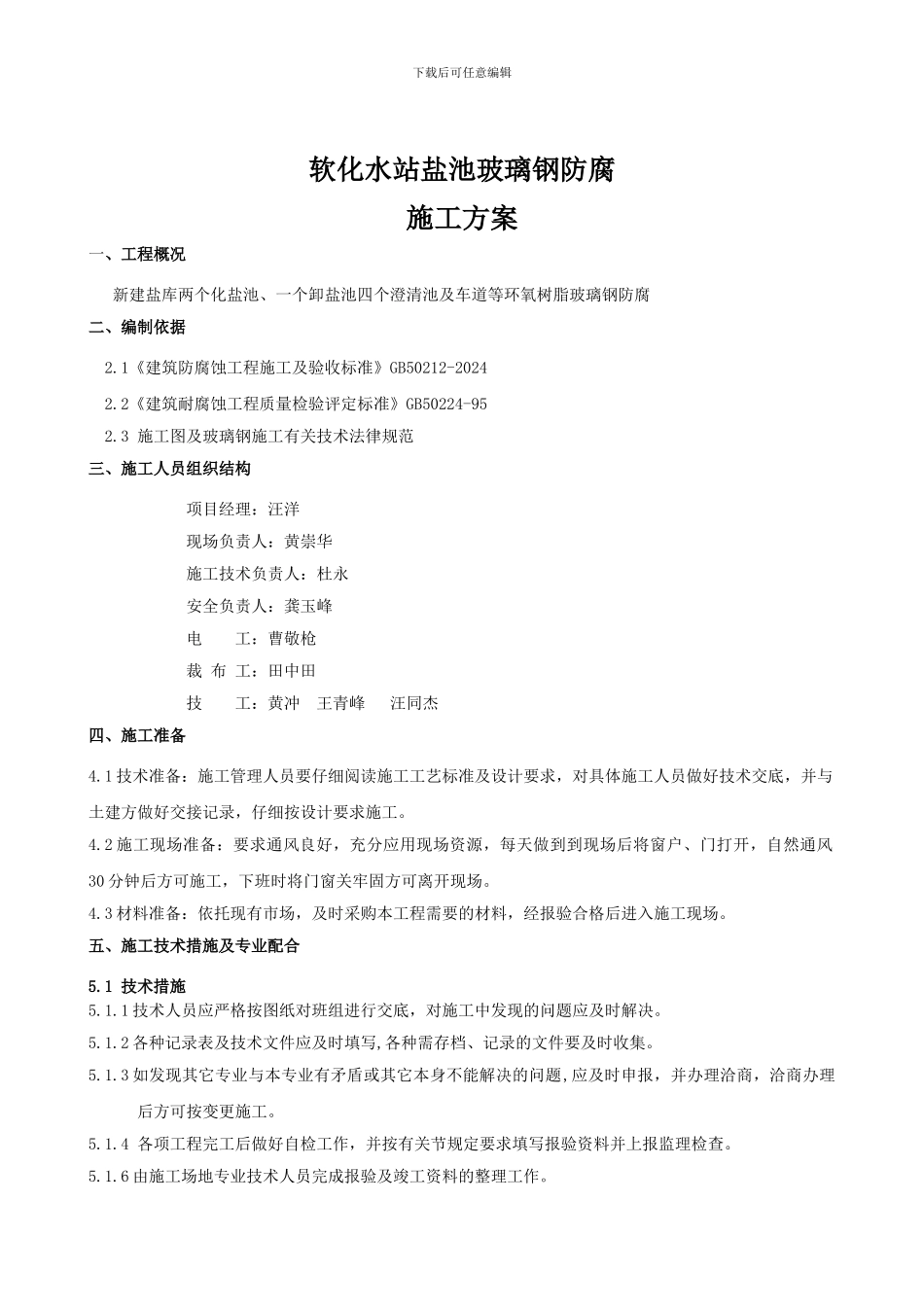

下载后可任意编辑新港公司软化水站水处理盐池改扩建工程盐池防腐施工方案 编制人: 审核人:批准人:中原石油勘探局工程建设总公司克拉玛依工程处二 0 一二年四月下载后可任意编辑软化水站盐池玻璃钢防腐施工方案一、工程概况新建盐库两个化盐池、一个卸盐池四个澄清池及车道等环氧树脂玻璃钢防腐二、编制依据2
1《建筑防腐蚀工程施工及验收标准》GB50212-20242
2《建筑耐腐蚀工程质量检验评定标准》GB50224-952
3 施工图及玻璃钢施工有关技术法律规范三、施工人员组织结构 项目经理:汪洋 现场负责人:黄崇华施工技术负责人:杜永 安全负责人:龚玉峰 电 工:曹敬枪 裁 布 工:田中田 技 工:黄冲 王青峰 汪同杰四、施工准备4
1 技术准备:施工管理人员要仔细阅读施工工艺标准及设计要求,对具体施工人员做好技术交底,并与土建方做好交接记录,仔细按设计要求施工
2 施工现场准备:要求通风良好,充分应用现场资源,每天做到到现场后将窗户、门打开,自然通风30 分钟后方可施工,下班时将门窗关牢固方可离开现场
3 材料准备:依托现有市场,及时采购本工程需要的材料,经报验合格后进入施工现场
五、施工技术措施及专业配合5
1 技术措施5
1 技术人员应严格按图纸对班组进行交底,对施工中发现的问题应及时解决
2 各种记录表及技术文件应及时填写,各种需存档、记录的文件要及时收集
3 如发现其它专业与本专业有矛盾或其它本身不能解决的问题,应及时申报,并办理洽商,洽商办理后方可按变更施工
4 各项工程完工后做好自检工作,并按有关节规定要求填写报验资料并上报监理检查
6 由施工场地专业技术人员完成报验及竣工资料的整理工作
下载后可任意编辑5
2 专业配合5
1 在玻璃钢防腐施工期间,工作面上不得有电气电焊队伍施工
六、施工工艺6

1 工艺流程1
